Etapy budowy naszego budynku

"Bo u Boga żadna rzecz nie jest niemożliwa."
/Łk 1:37/

Istotą kościoła nie jest jego budynek, ale ludzie i klimat relacji jaki wytwarzają. To fascynujący żywy organizm. JEGO ciało.

Jaką więc rolę spełnia budynek kościoła? Budynek jest miejscem, które ma przyciągać i uzewnętrzniać to, kim są ci, którzy tam chodzą i Kogo reprezentują. W przedstawionej koncepcji tak właśnie widzimy to miejsce.

Jest to dla nas wielkie przedsięwzięcie finansowe, do którego zapraszamy każdego, kto chciałby przyłączyć się do tego dzieła.

Dziękujemy za każdy dar.

PRZELEW TRADYCYJNY:

Bank ING, numer konta: 17 1050 1328 1000 0023 5155 5780
Euro: PL81 1050 1344 1000 0090 8166 0210 (SWIFT: INGBPLPW)

Tytułem: "Darowizna na budynek"

Kościół In Plus w Kuźni Raciborskiej
ul. Topolowa 39
47-420 Kuźnia Raciborska

Poniżej przedstawiamy etapy budowy:

czerwiec

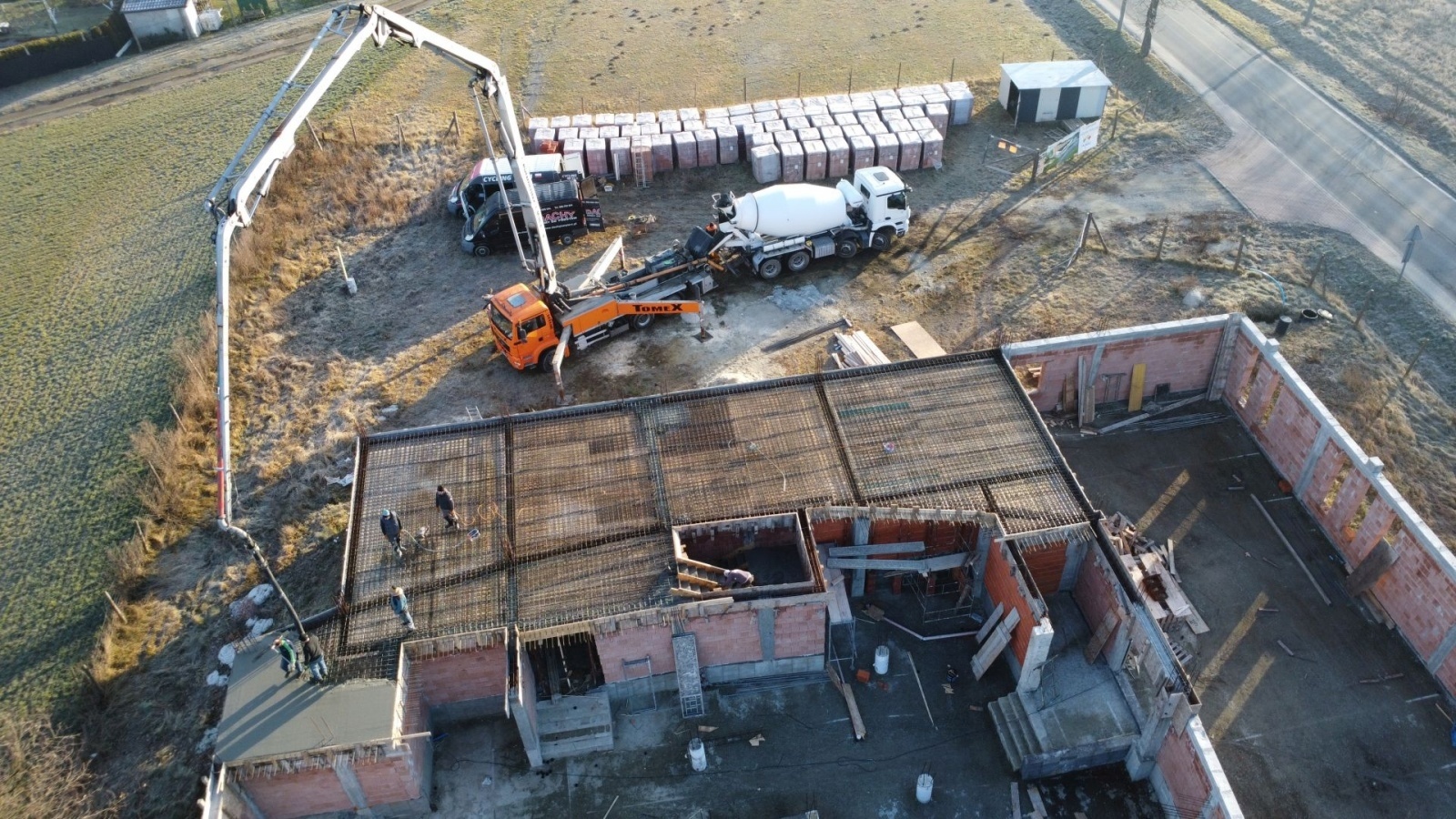

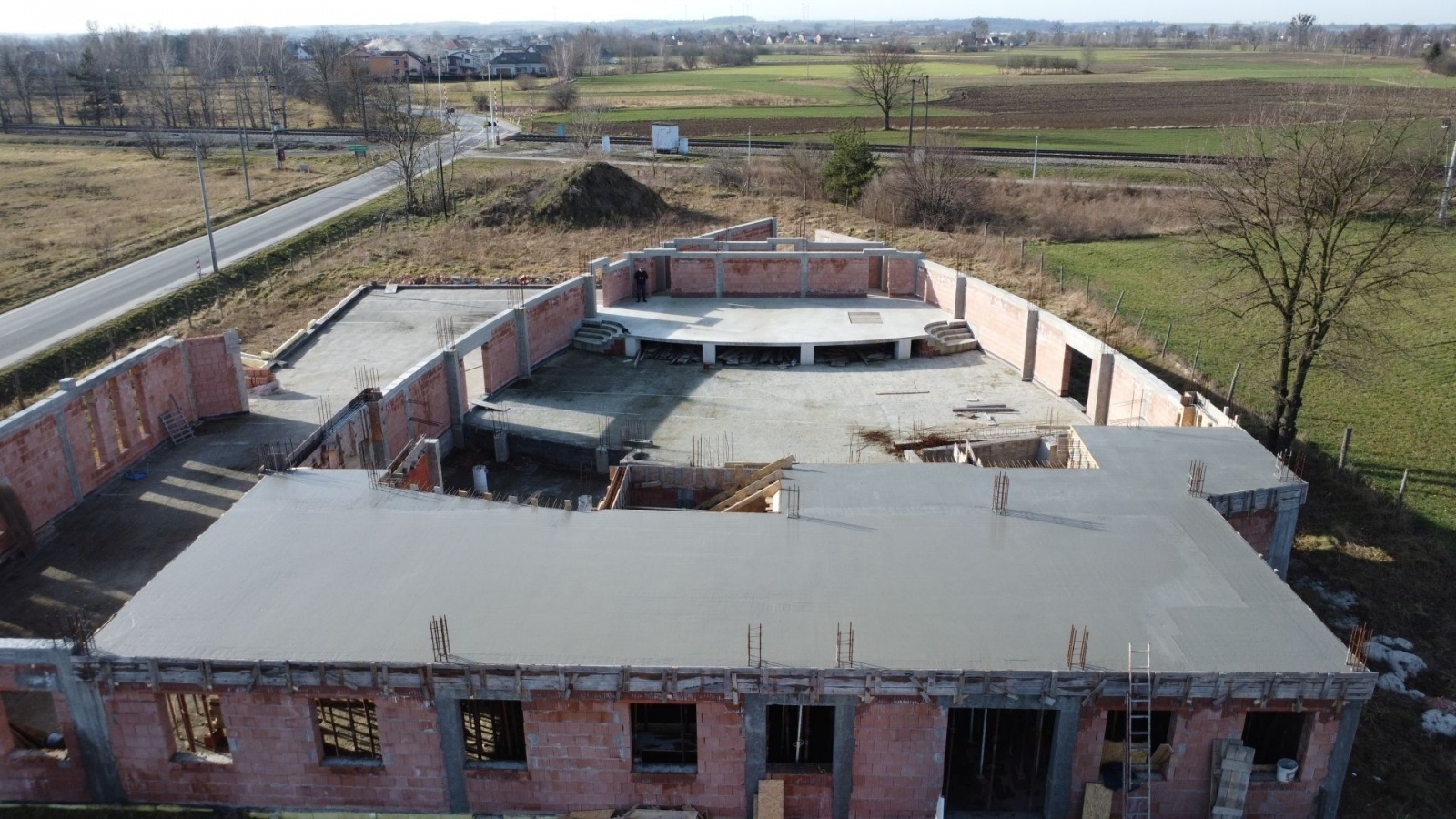

2024

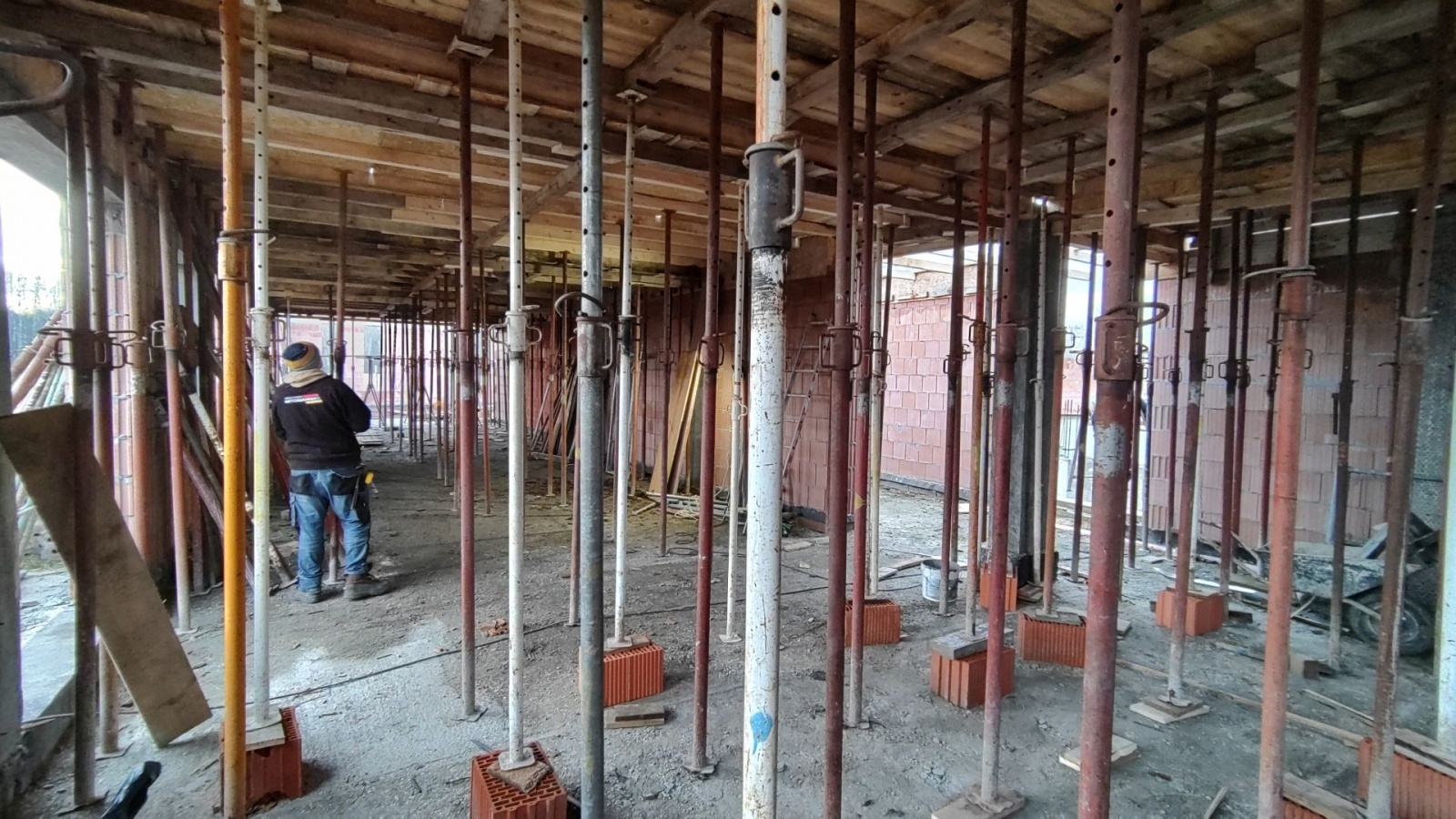

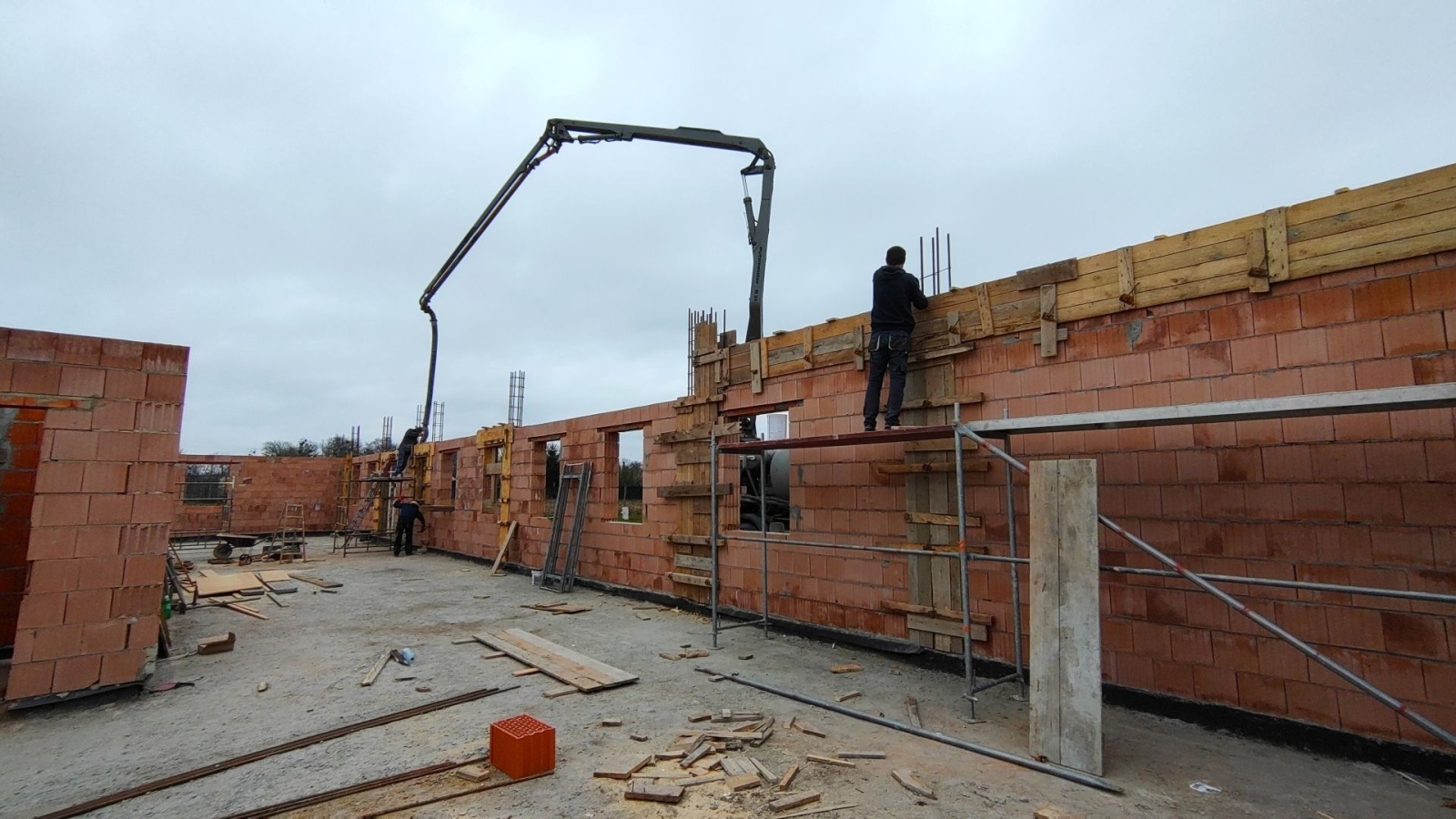

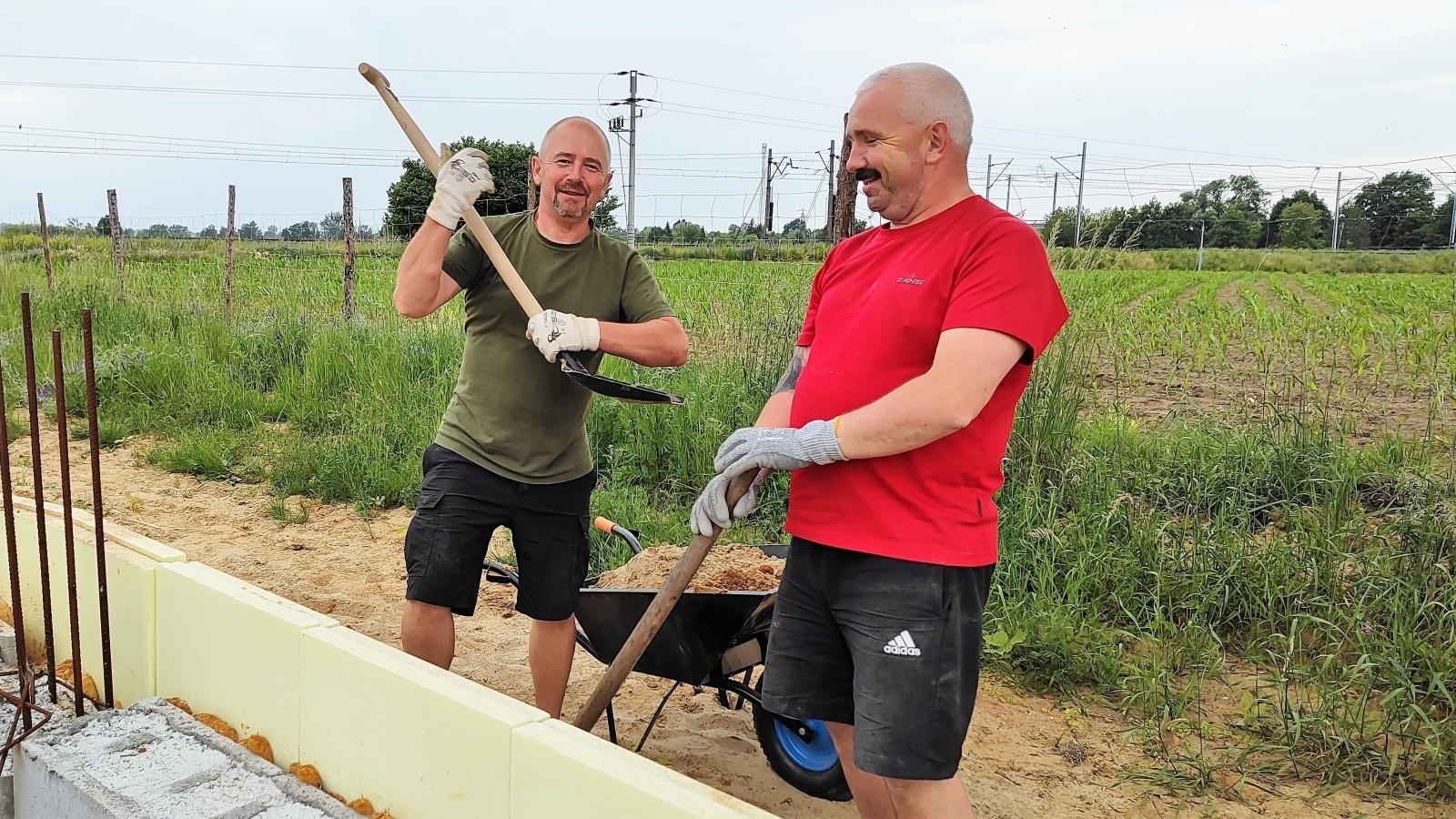

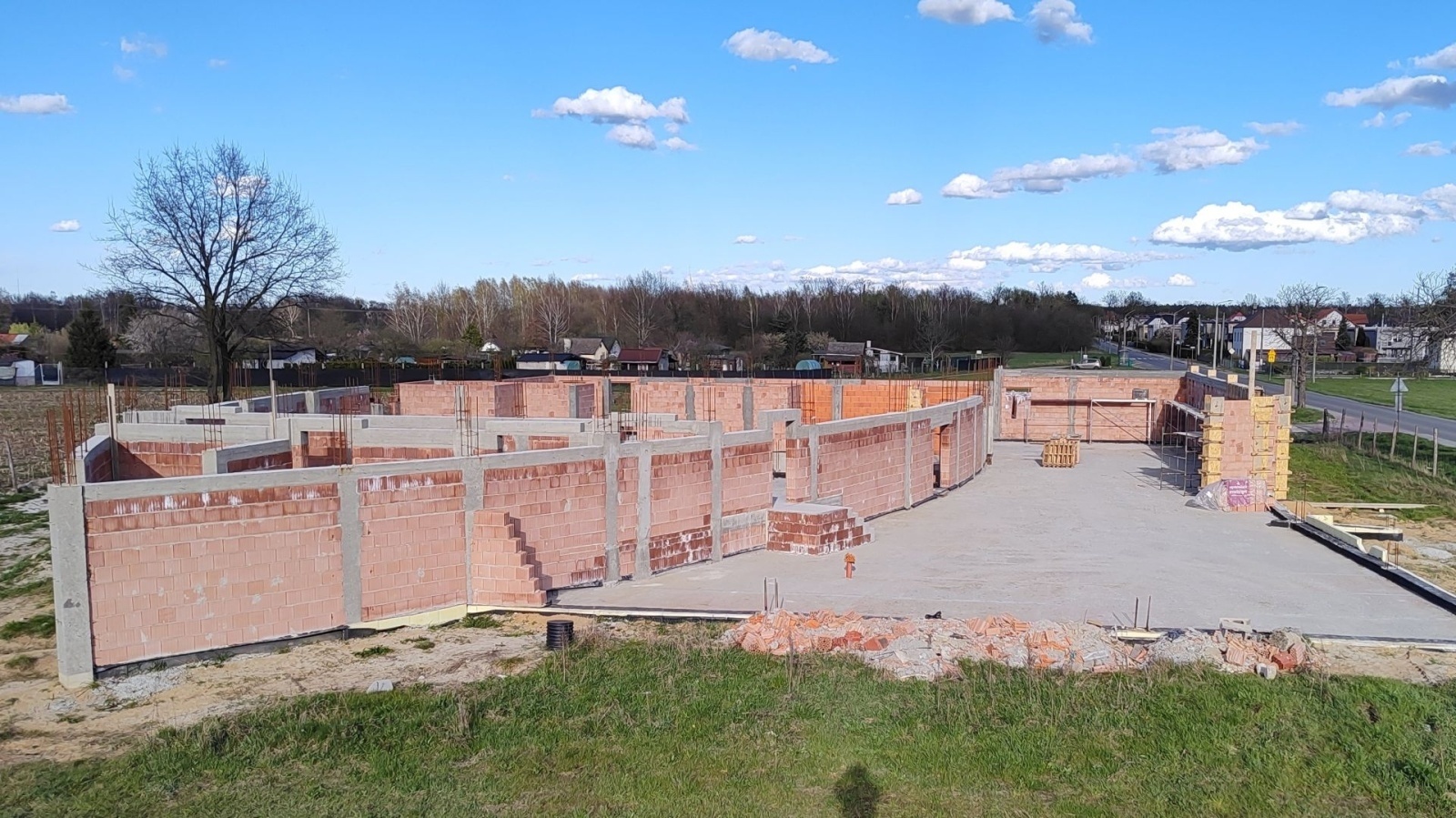

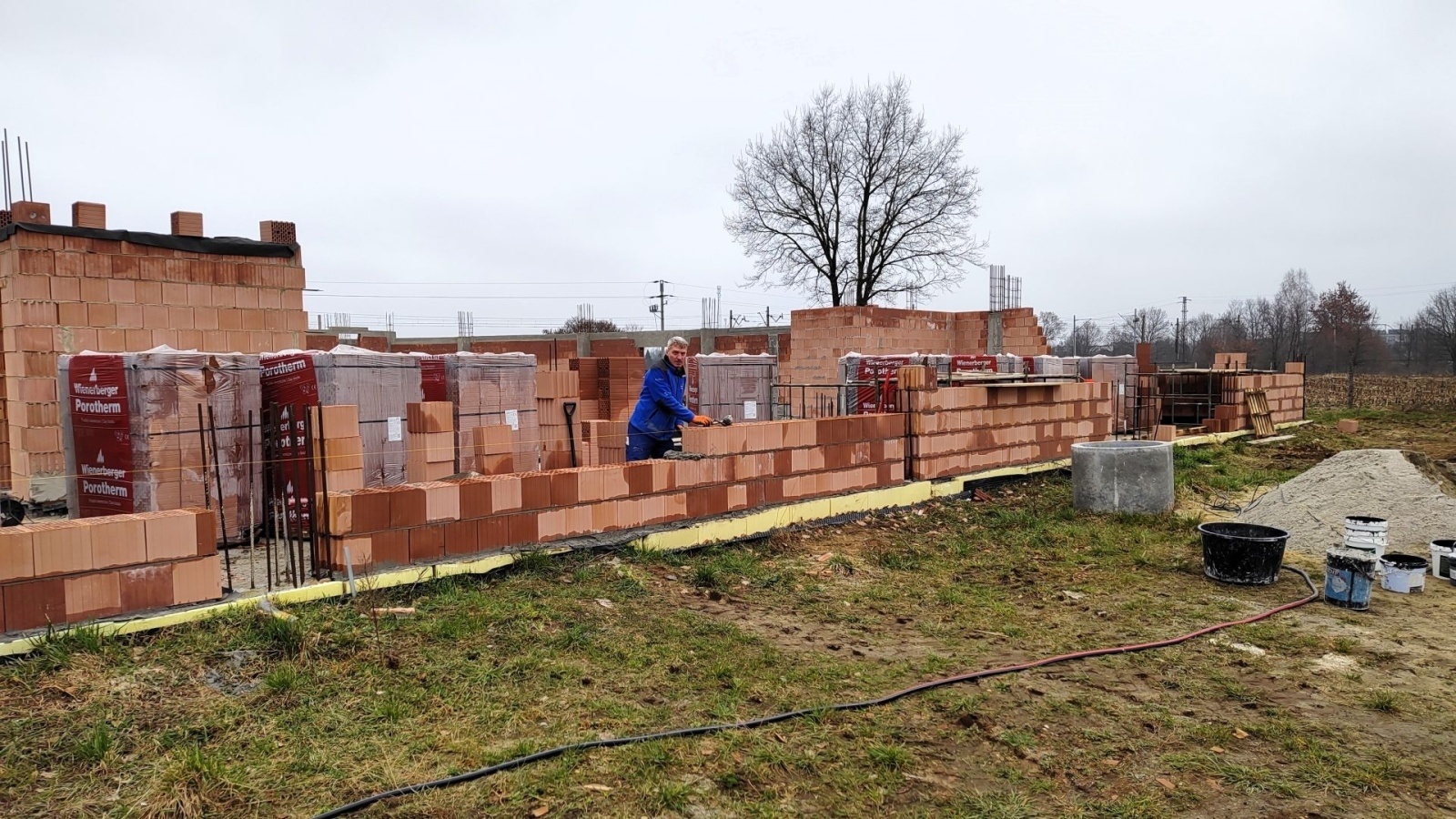

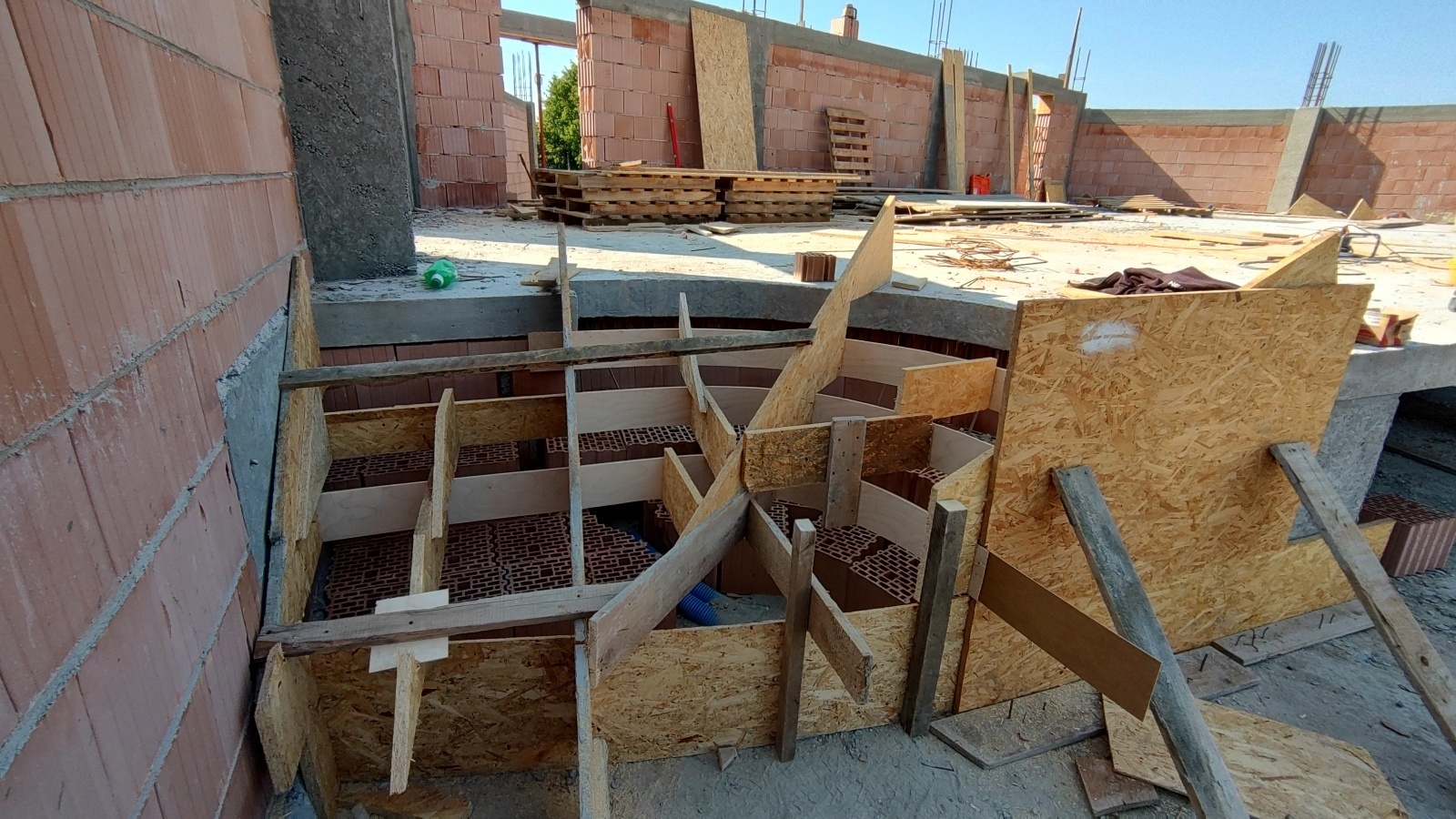

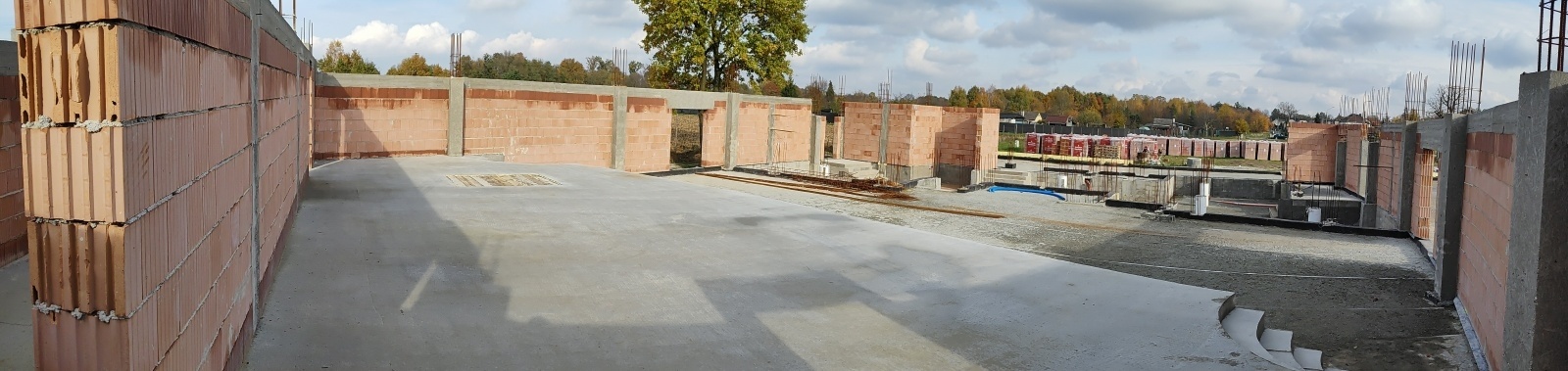

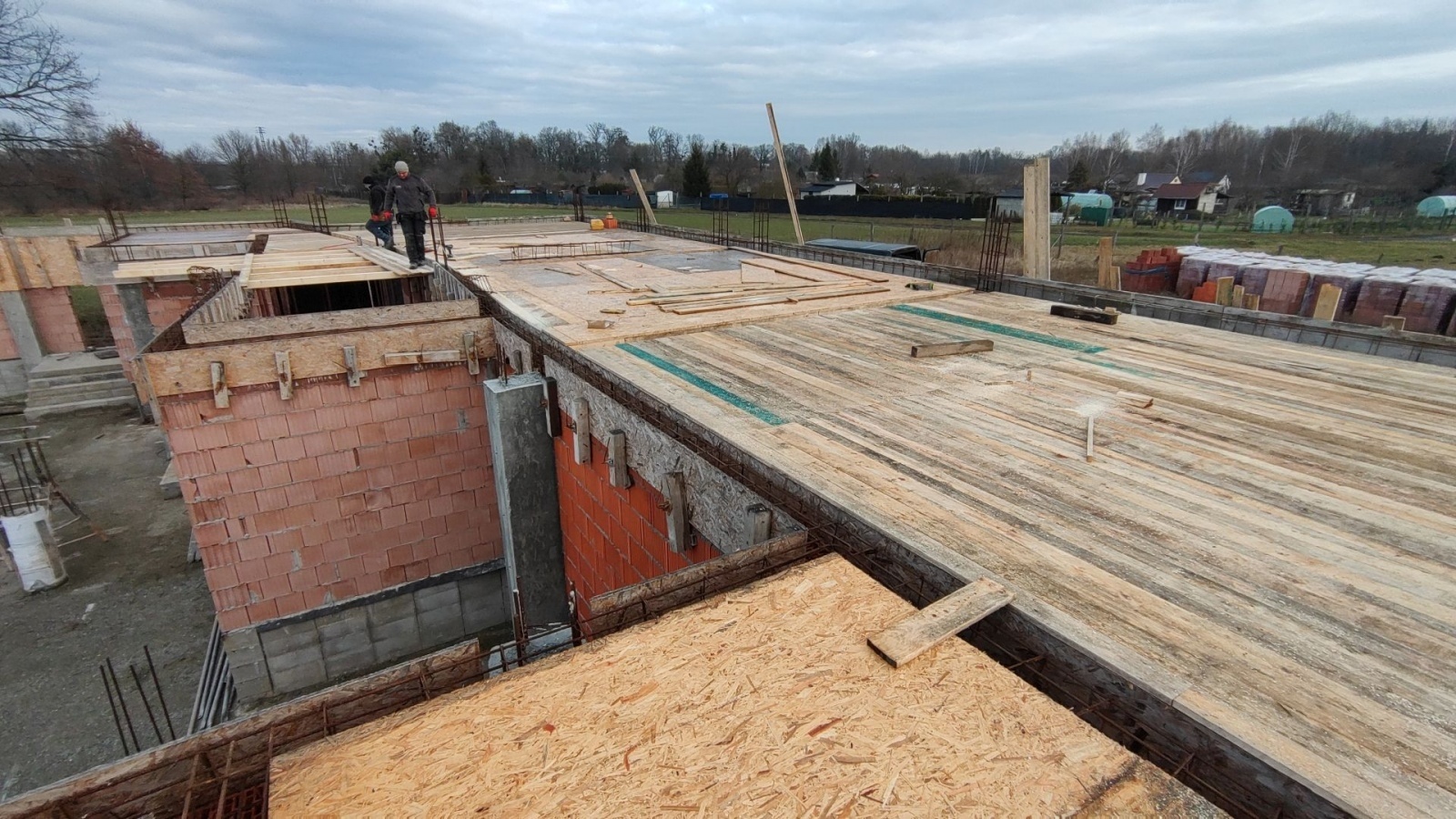

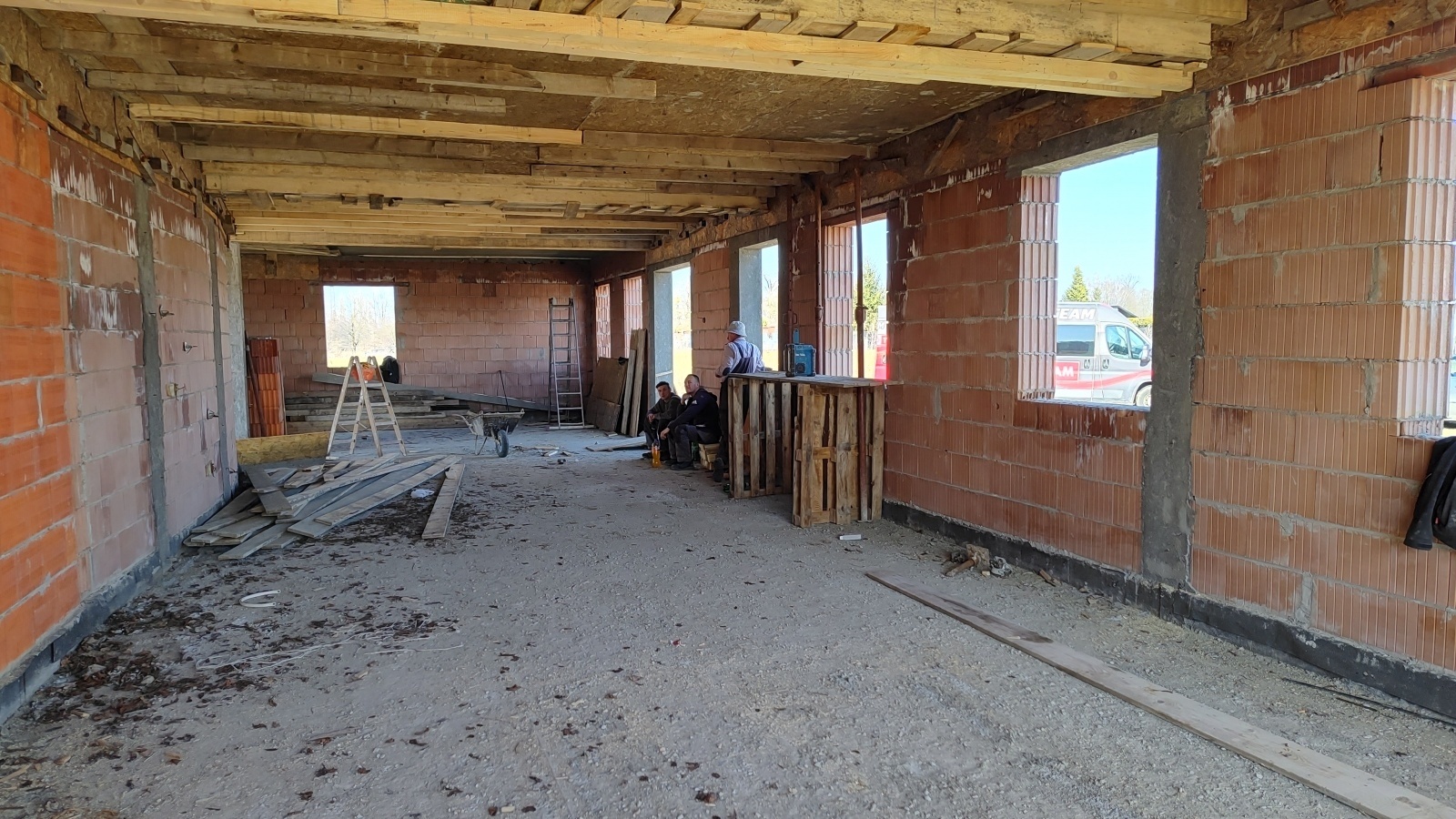

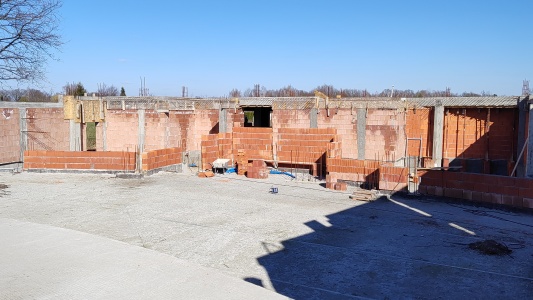

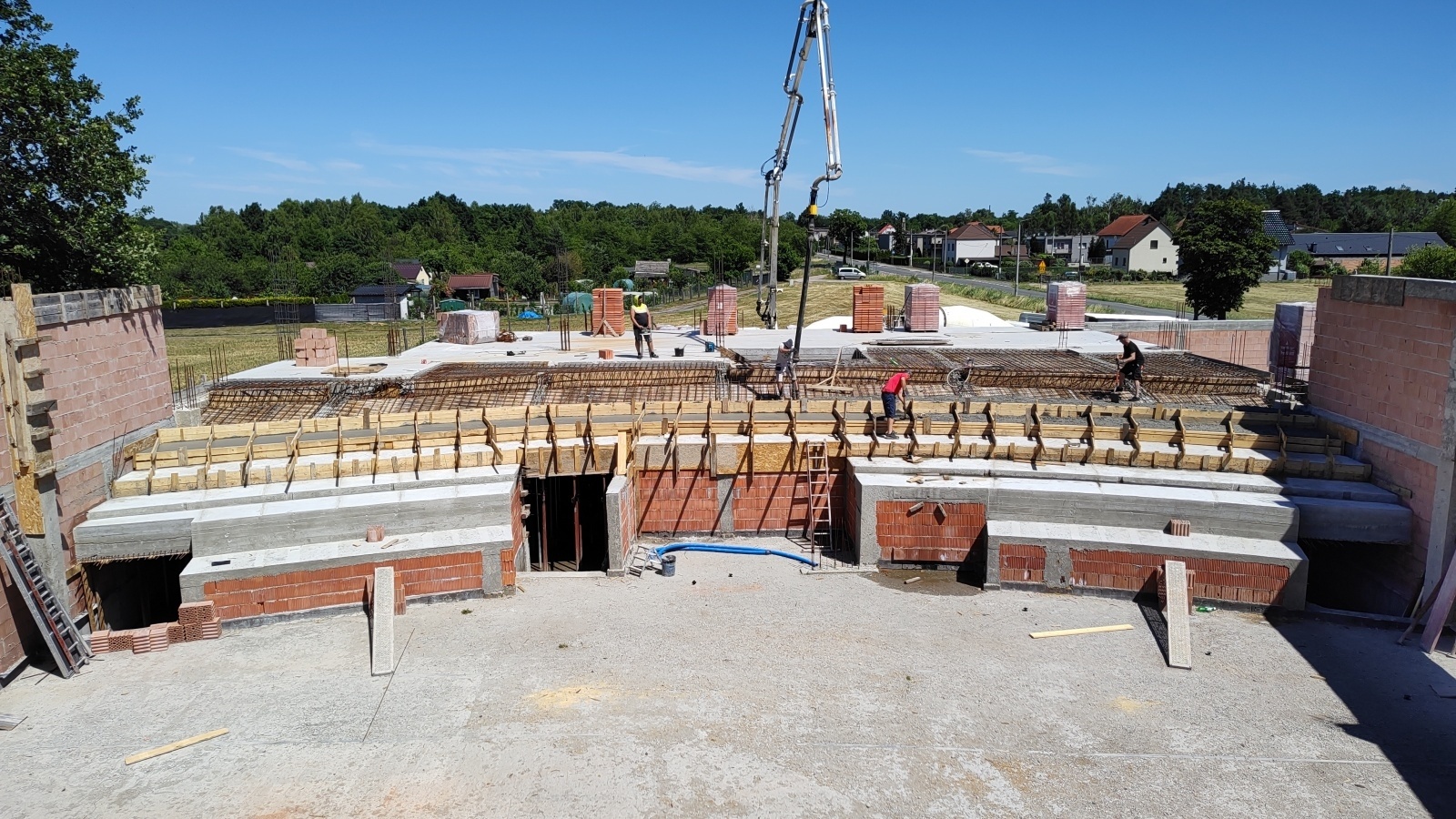

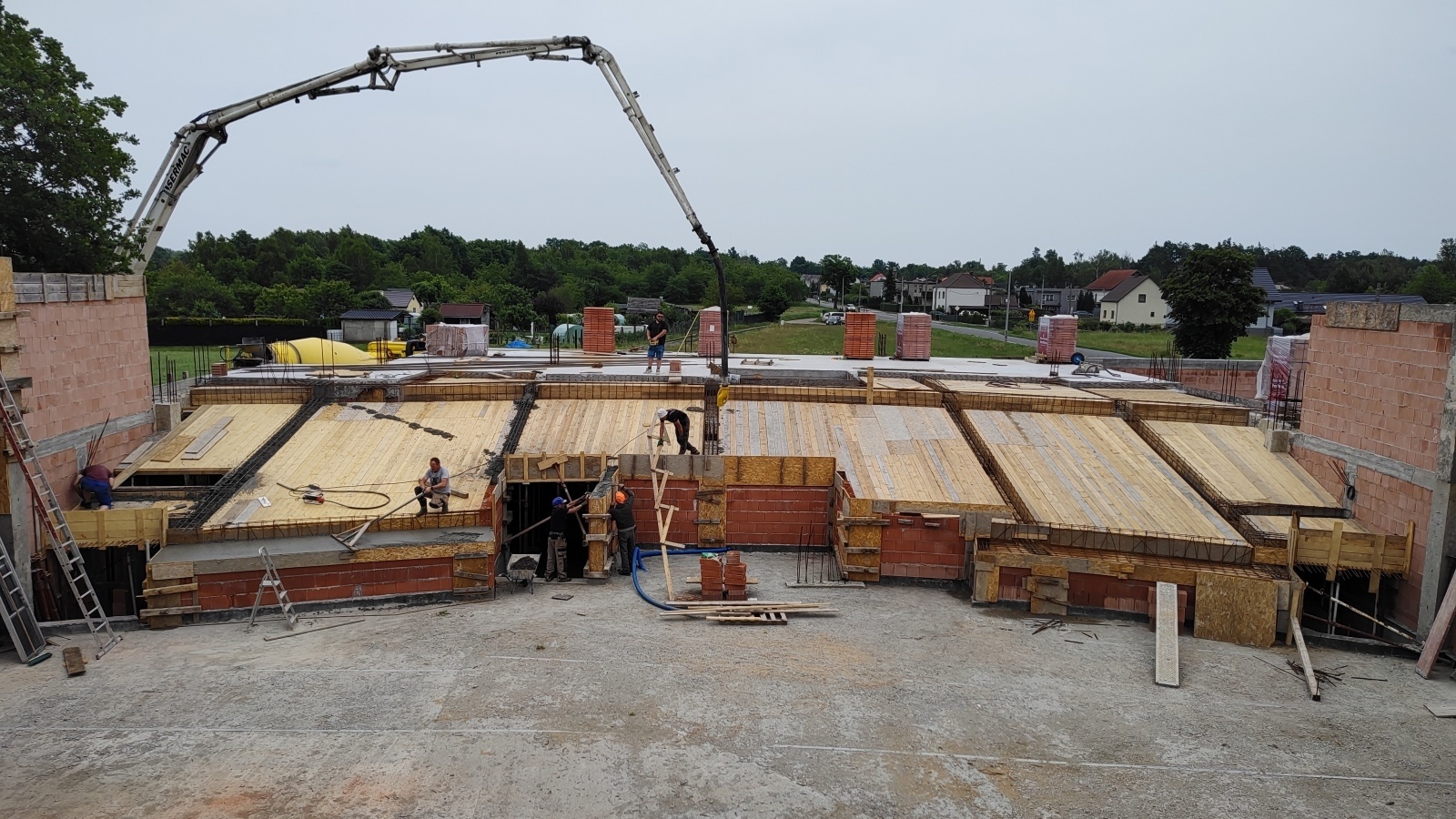

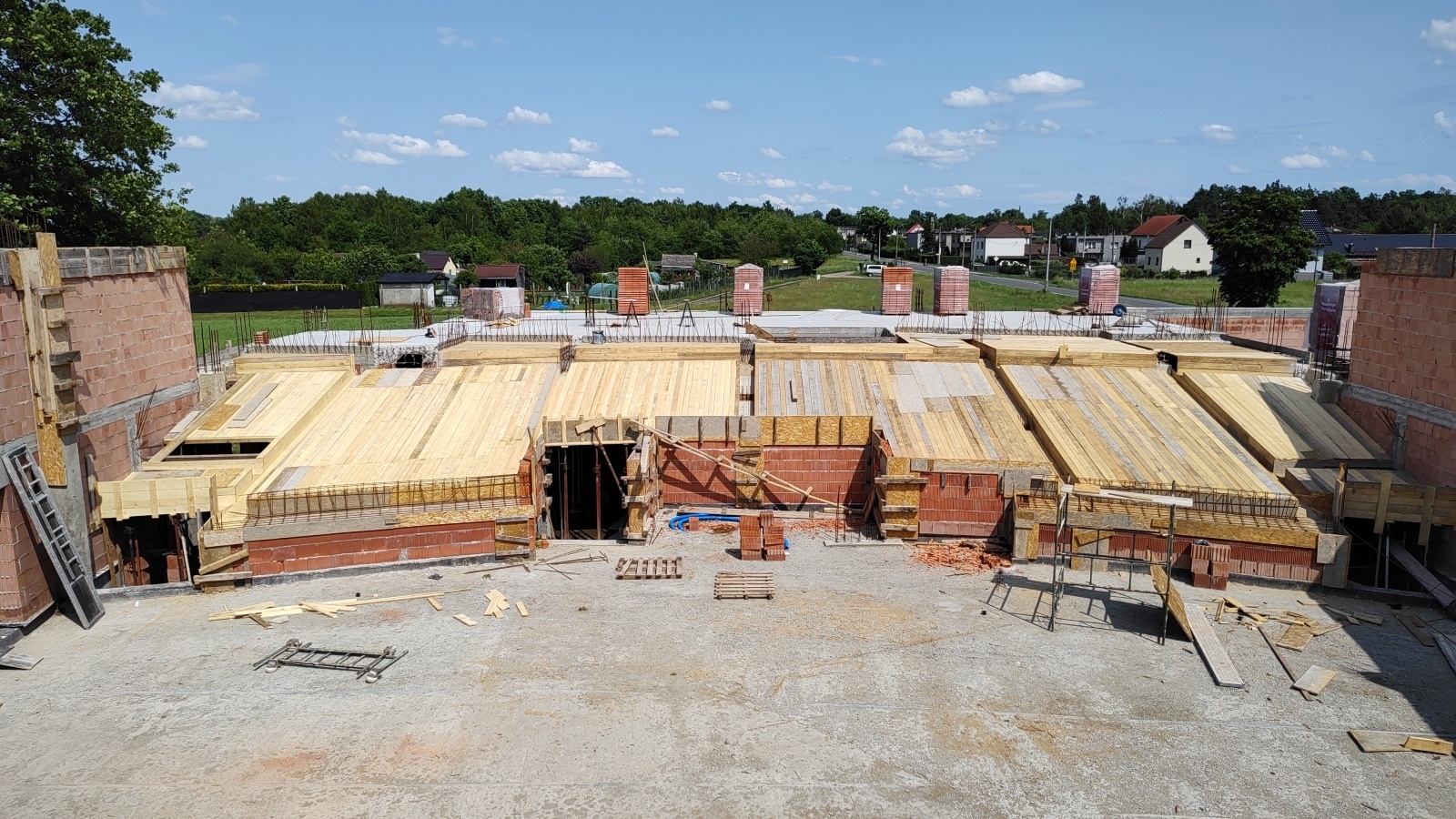

Ściany w 2 minuty

Zapraszamy na krótki timelapse z powstawania ścian naszego budynku

marzec

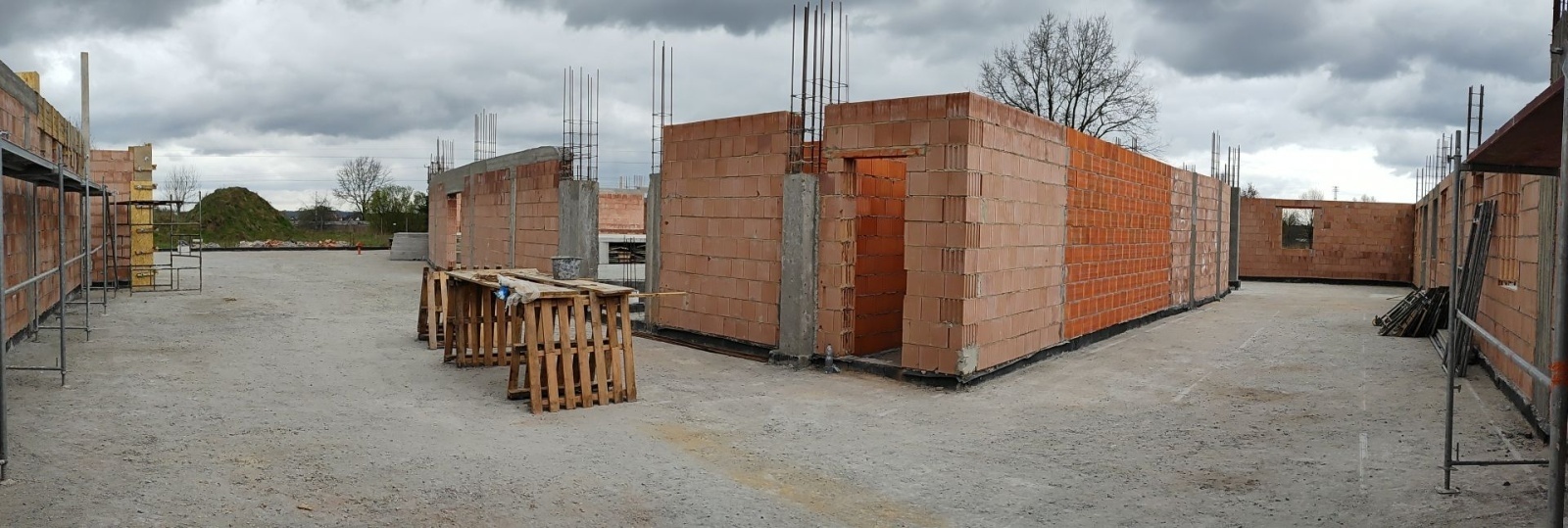

2024

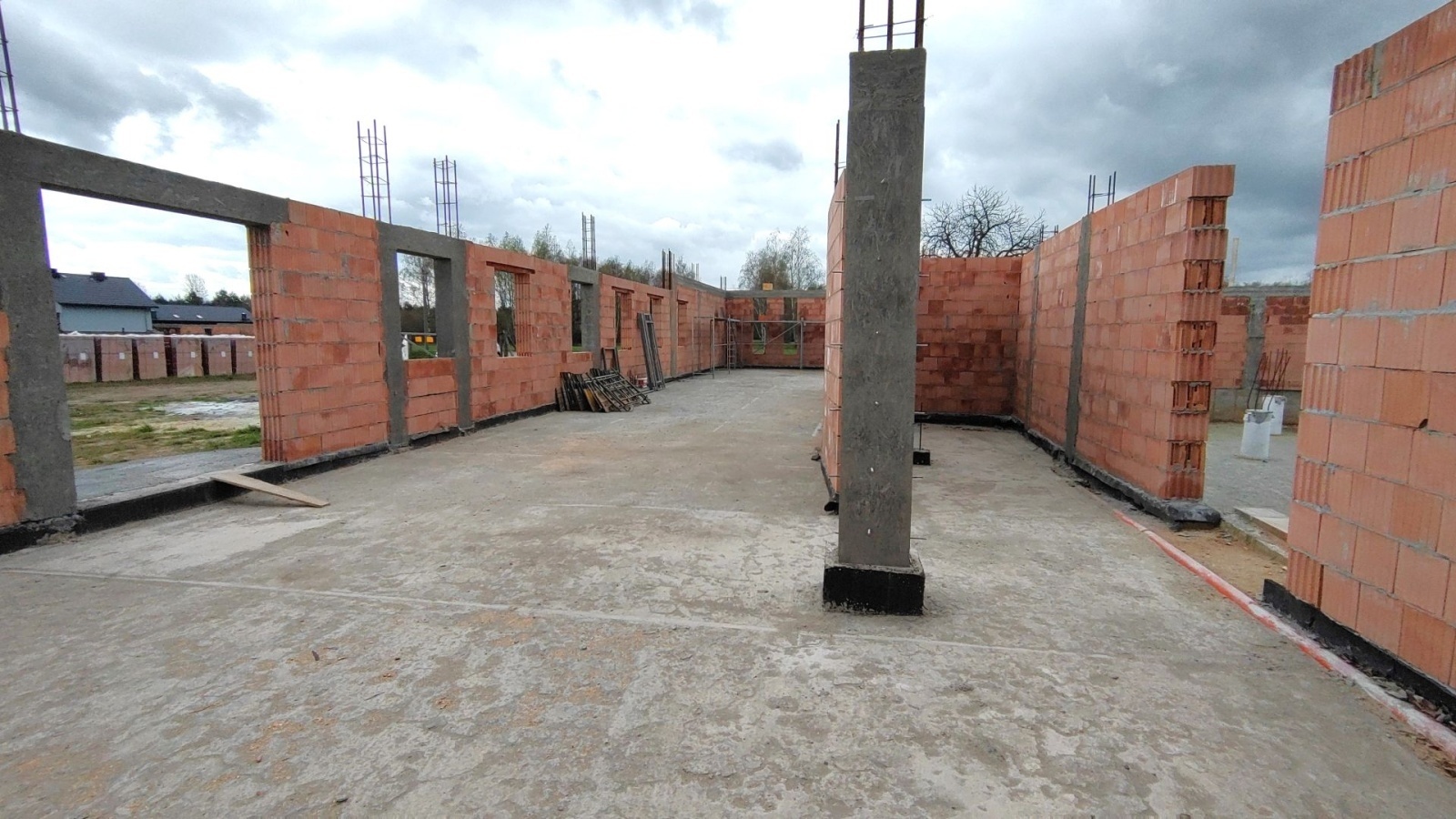

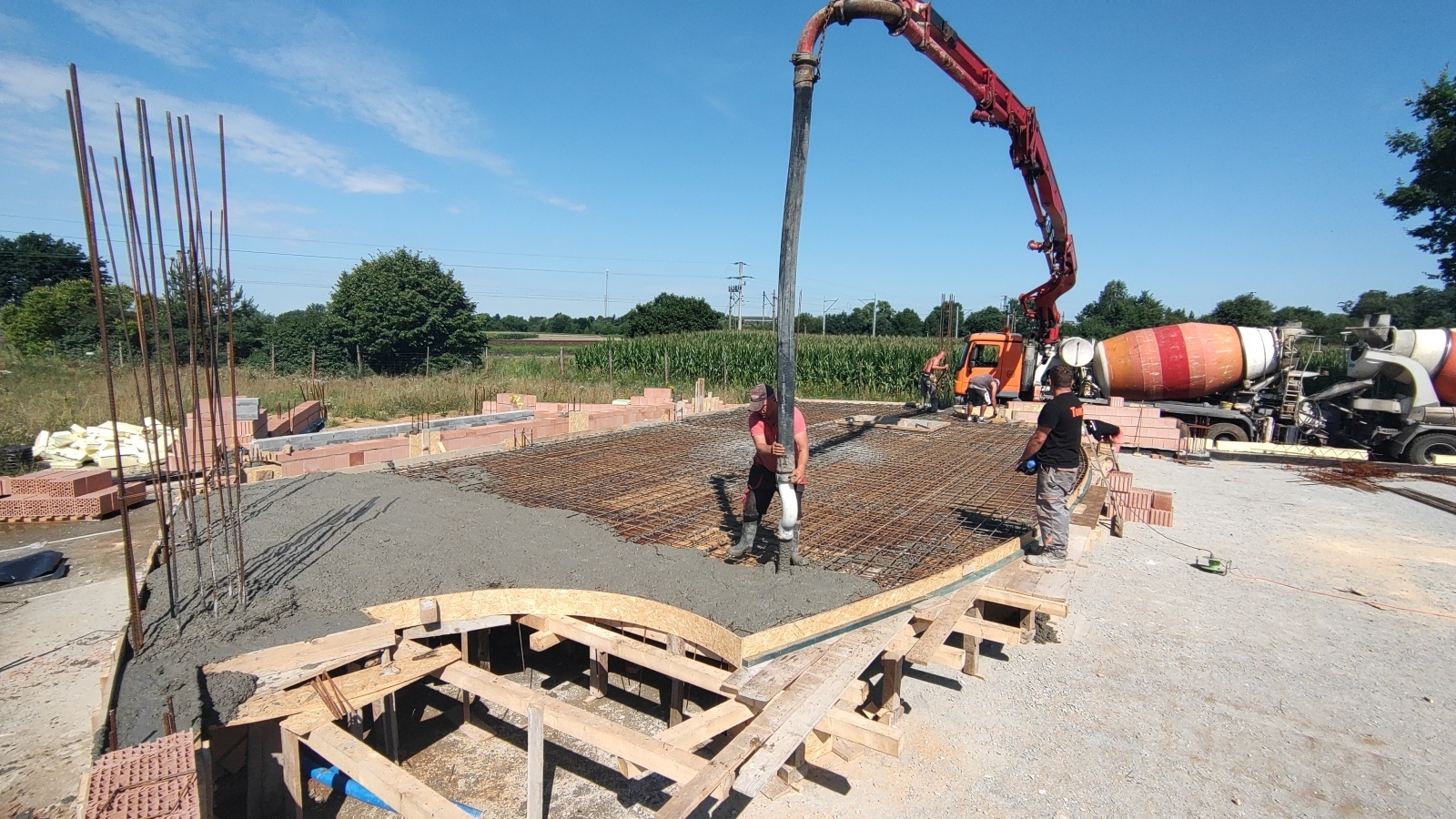

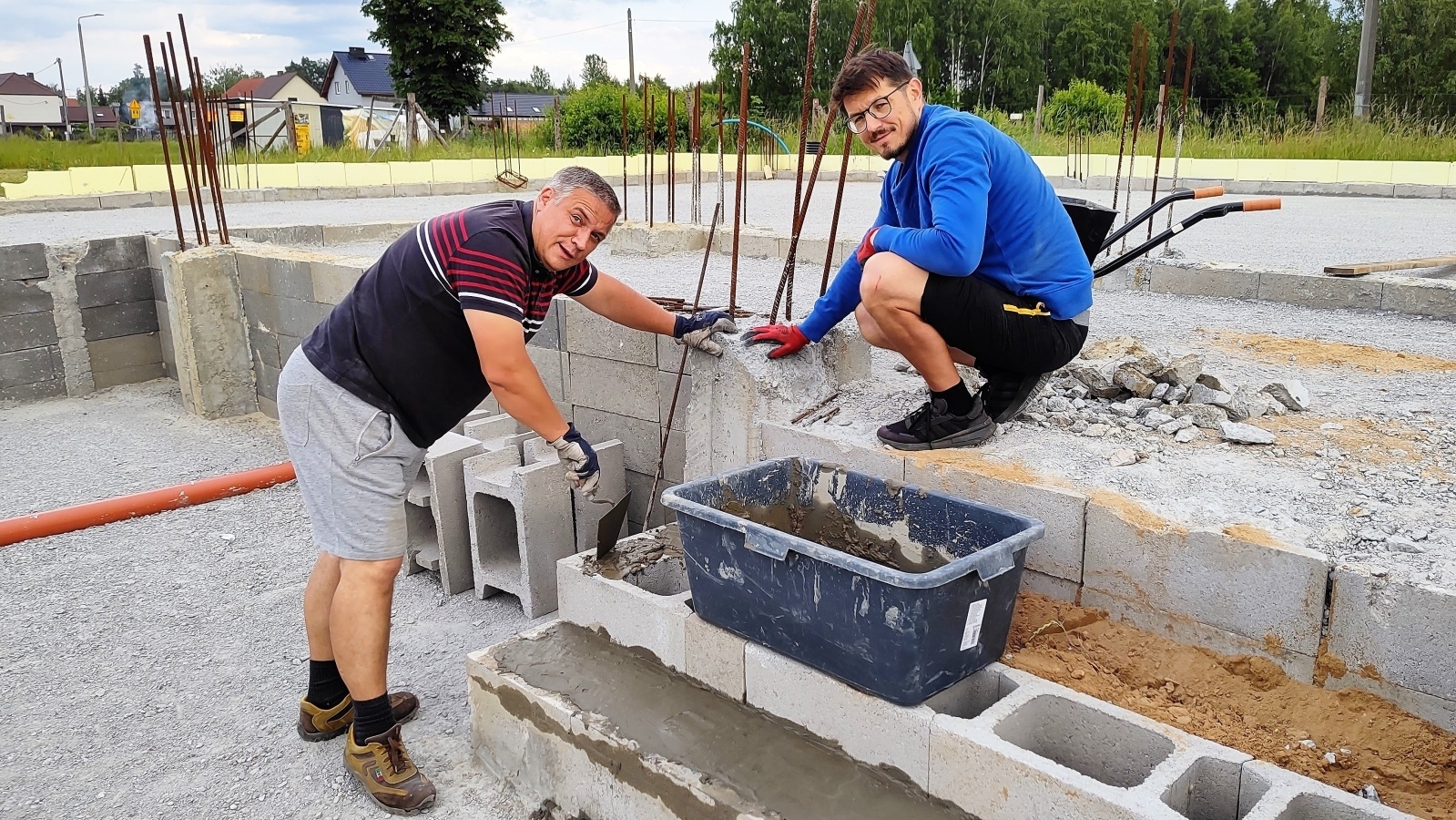

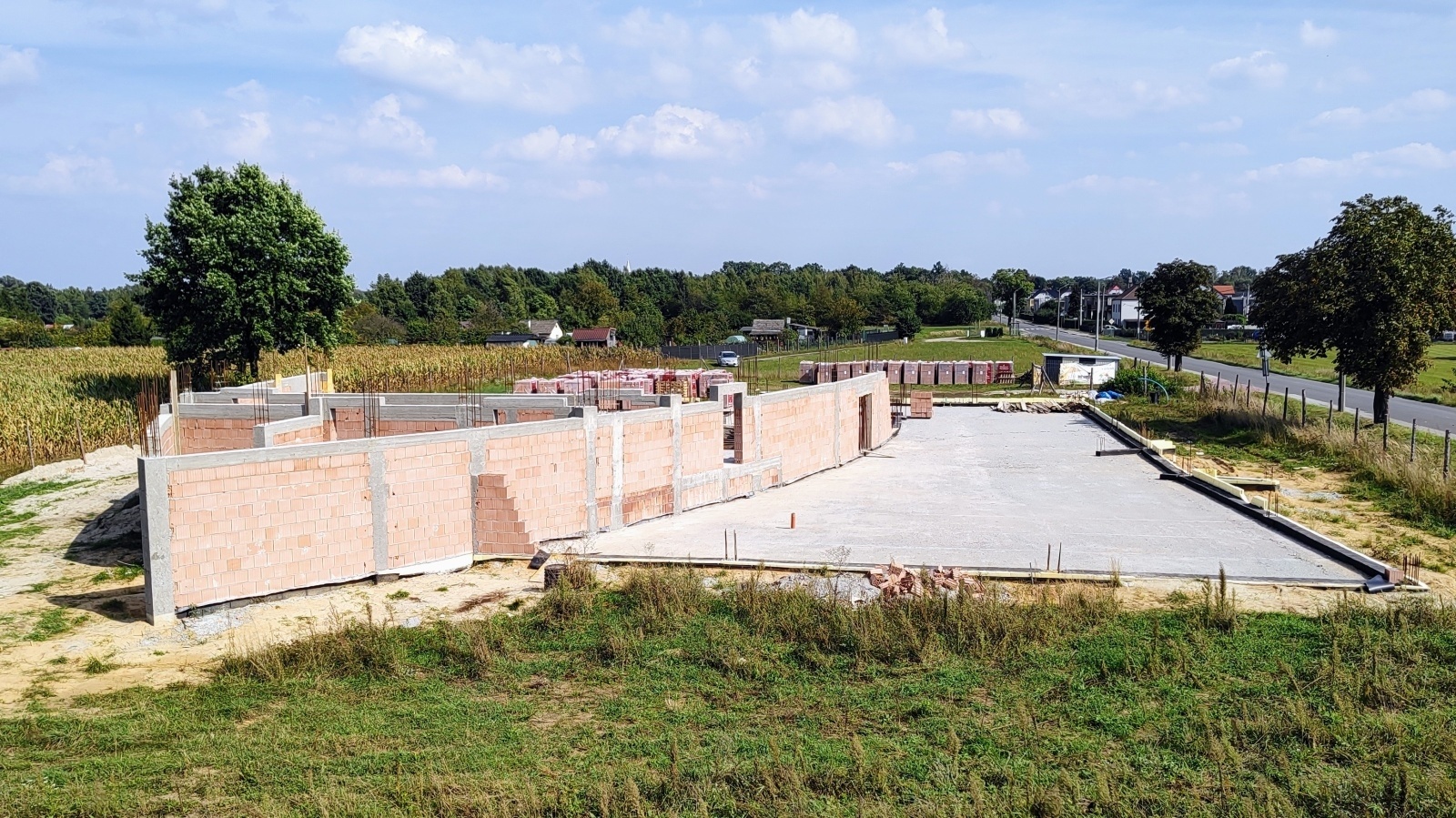

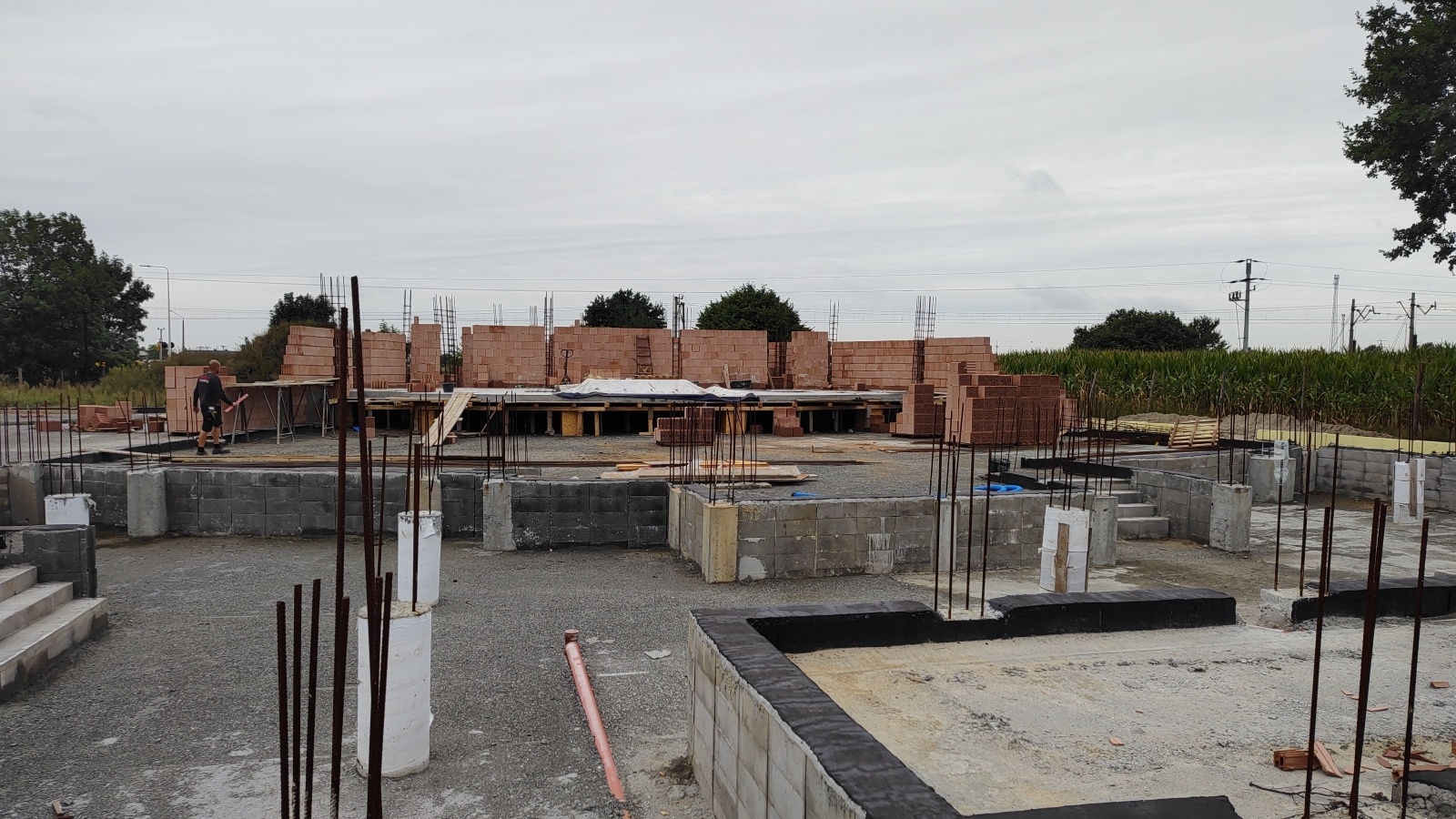

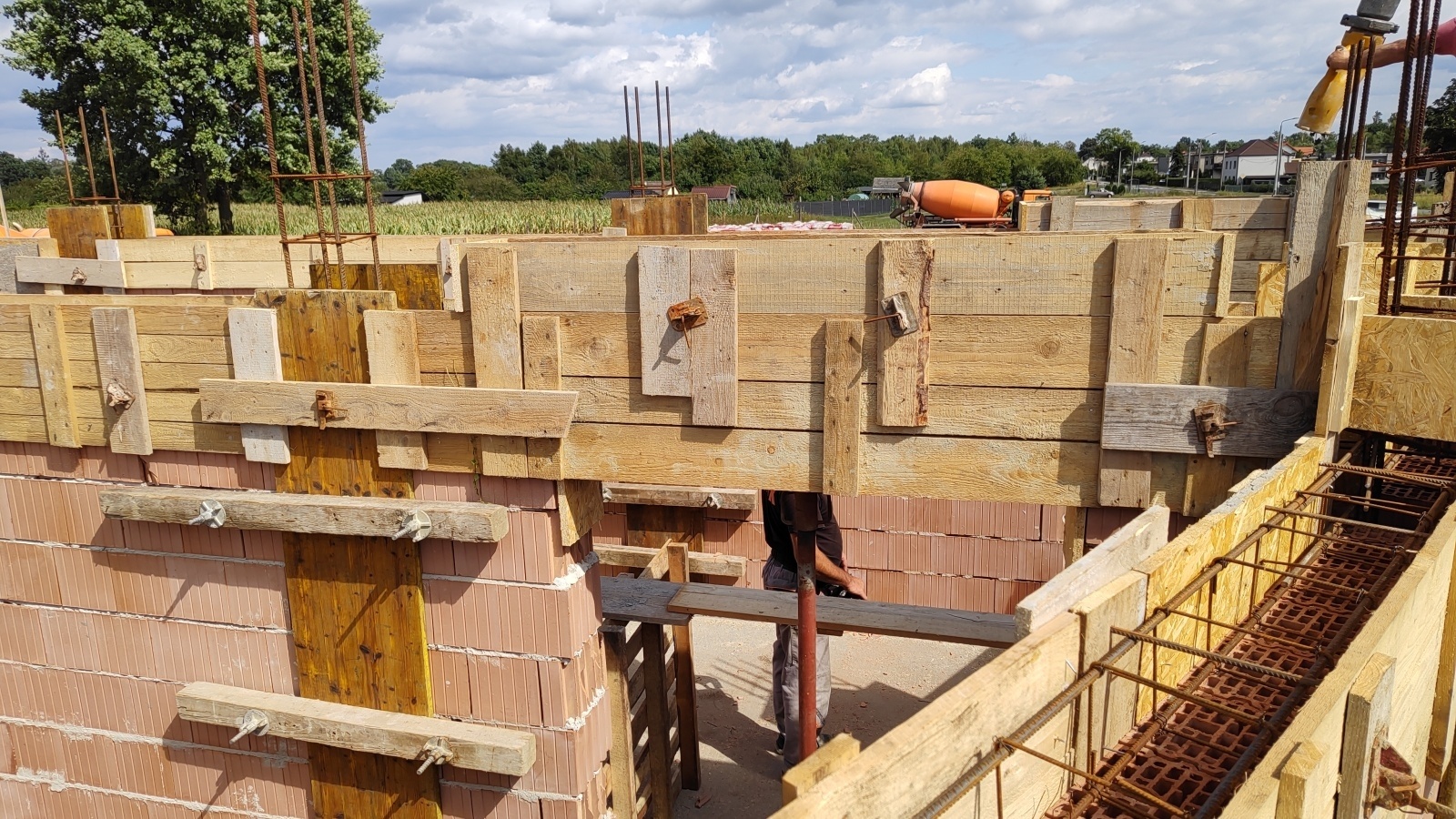

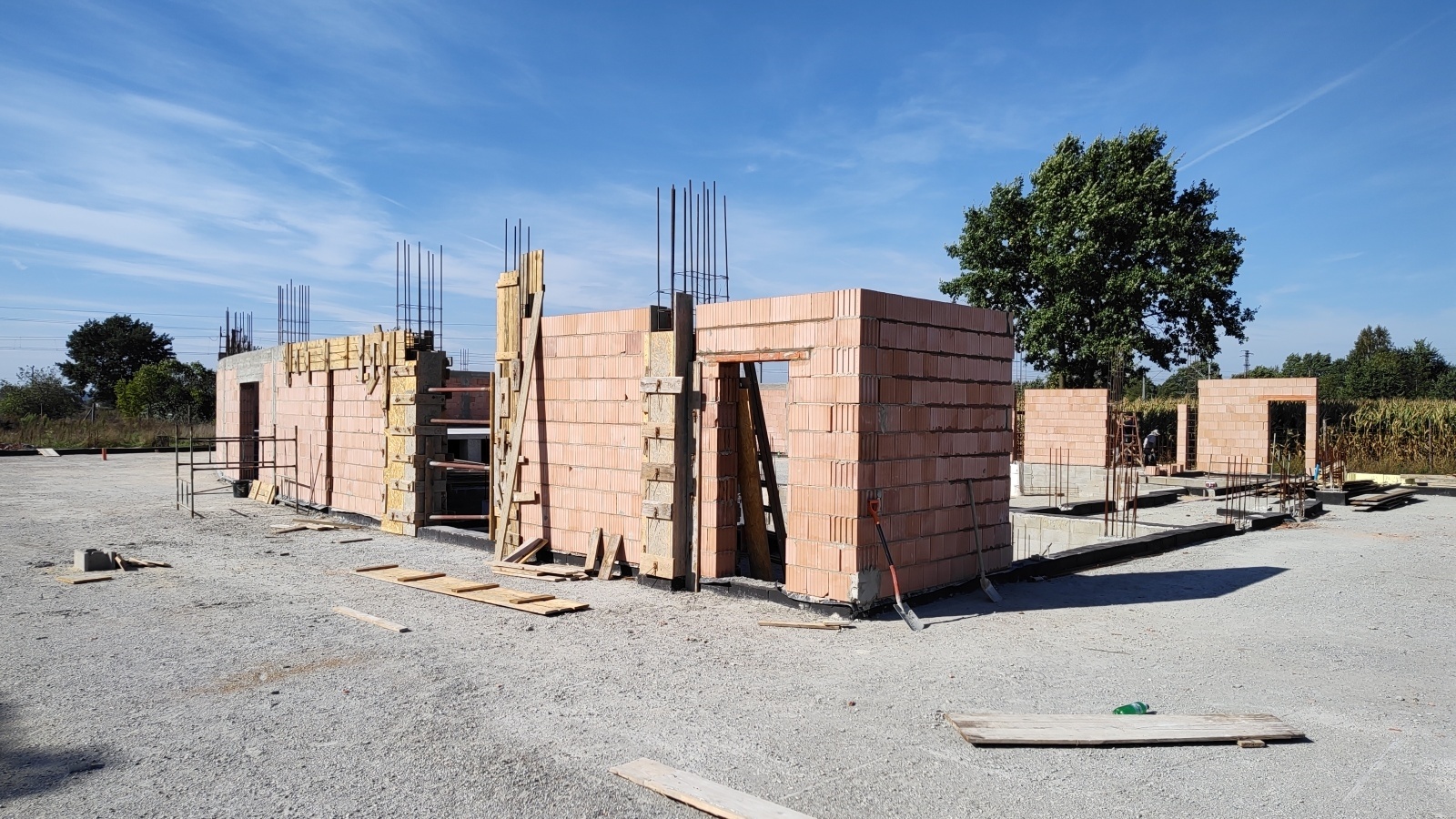

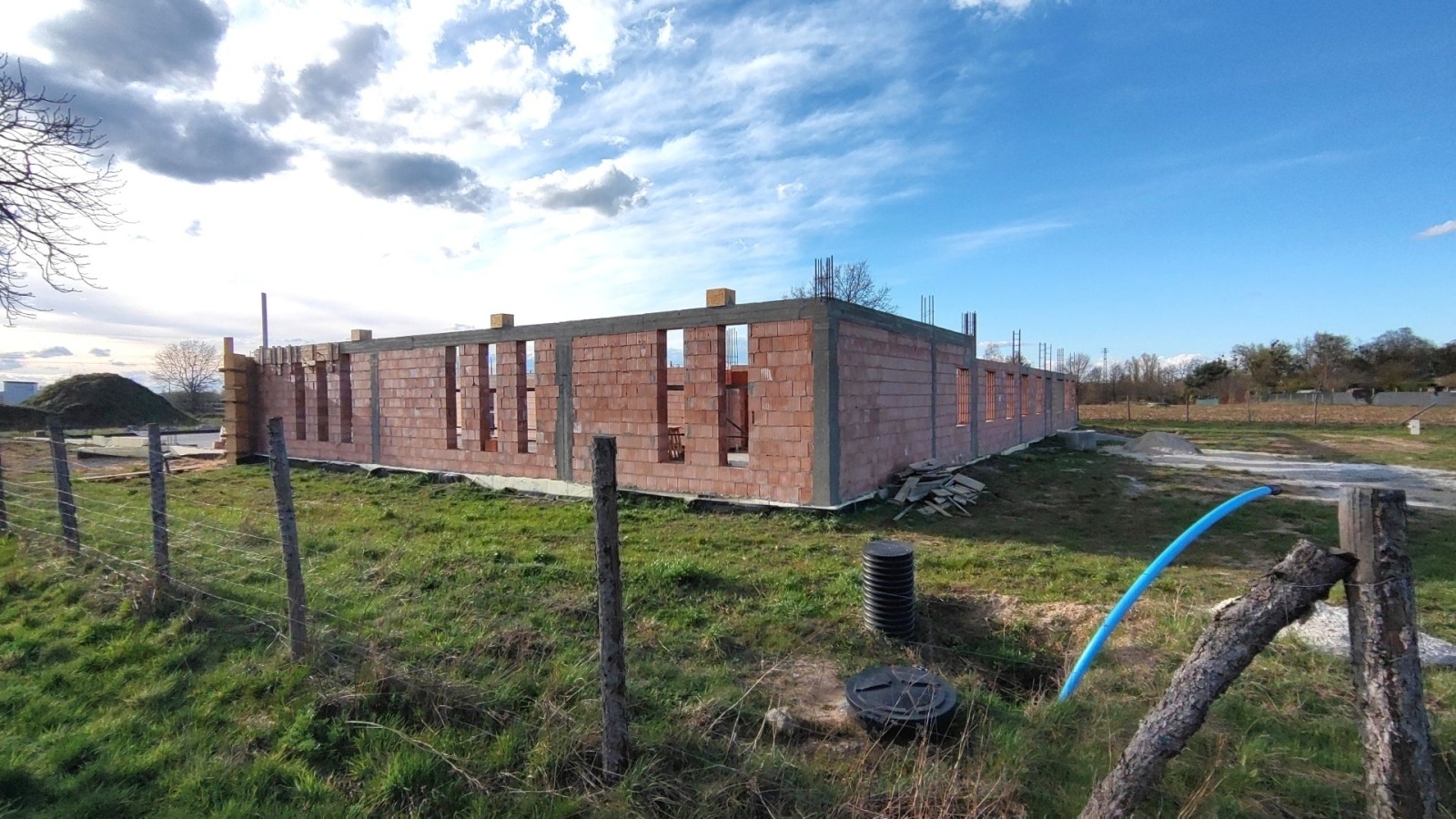

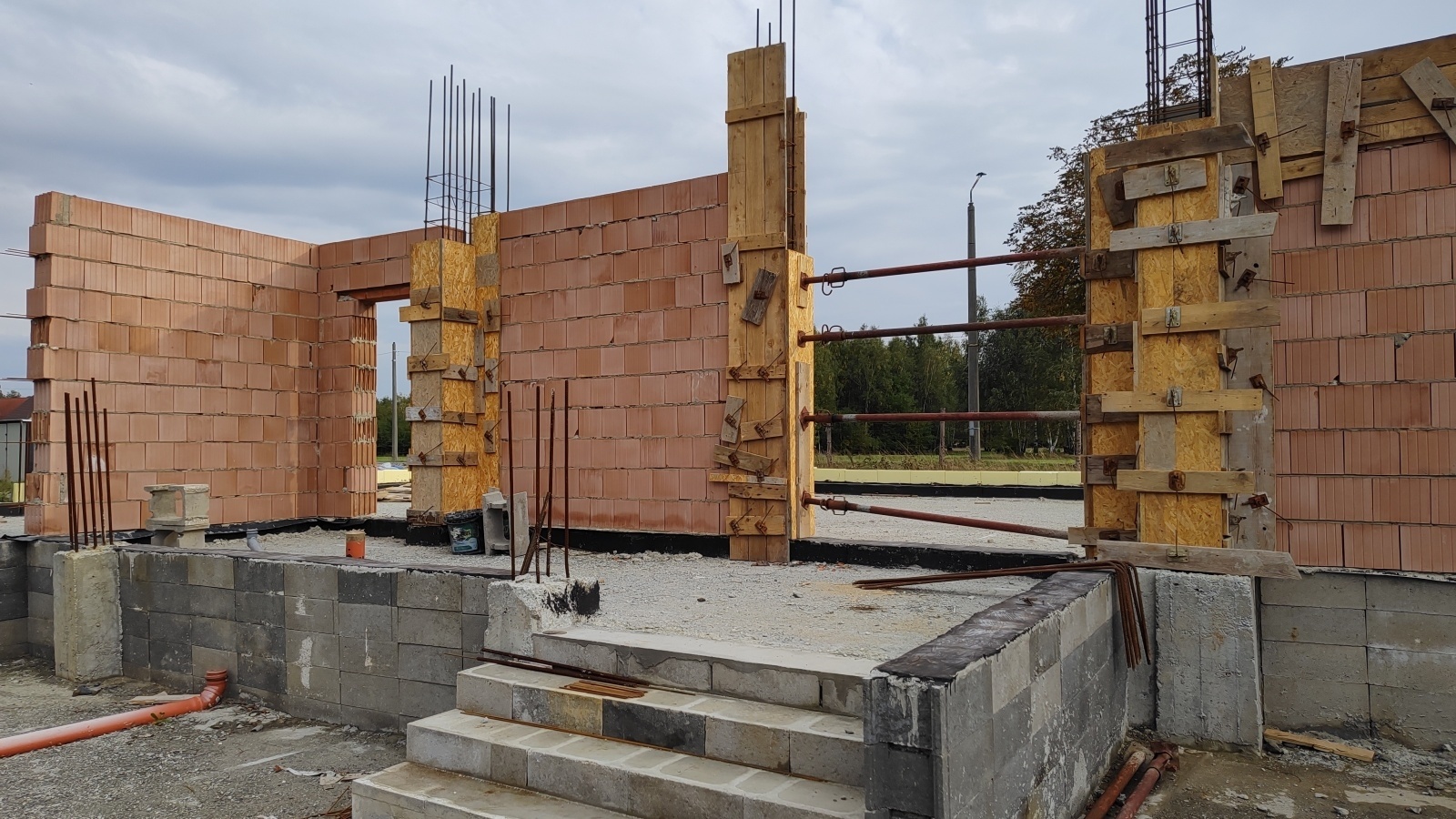

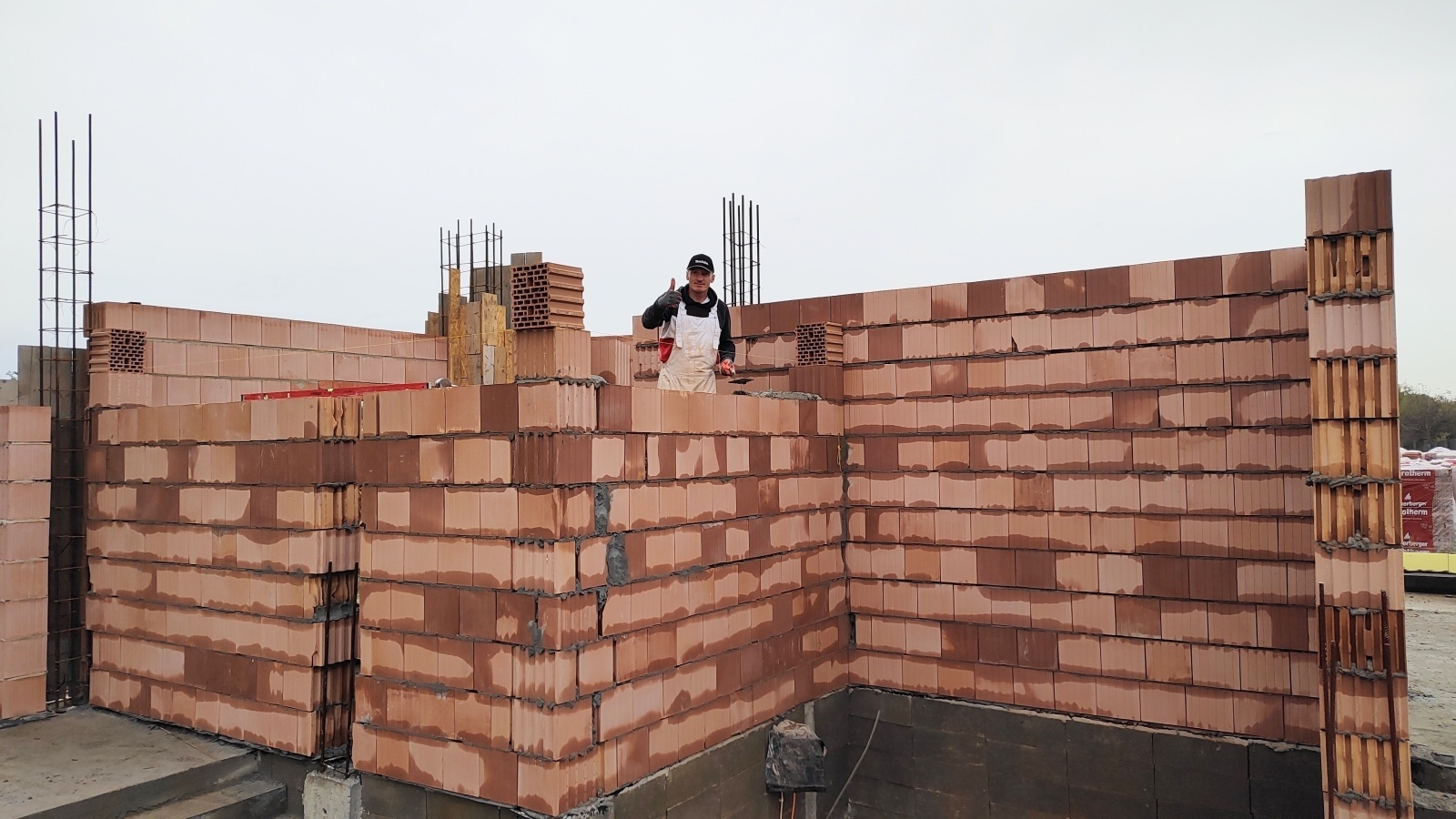

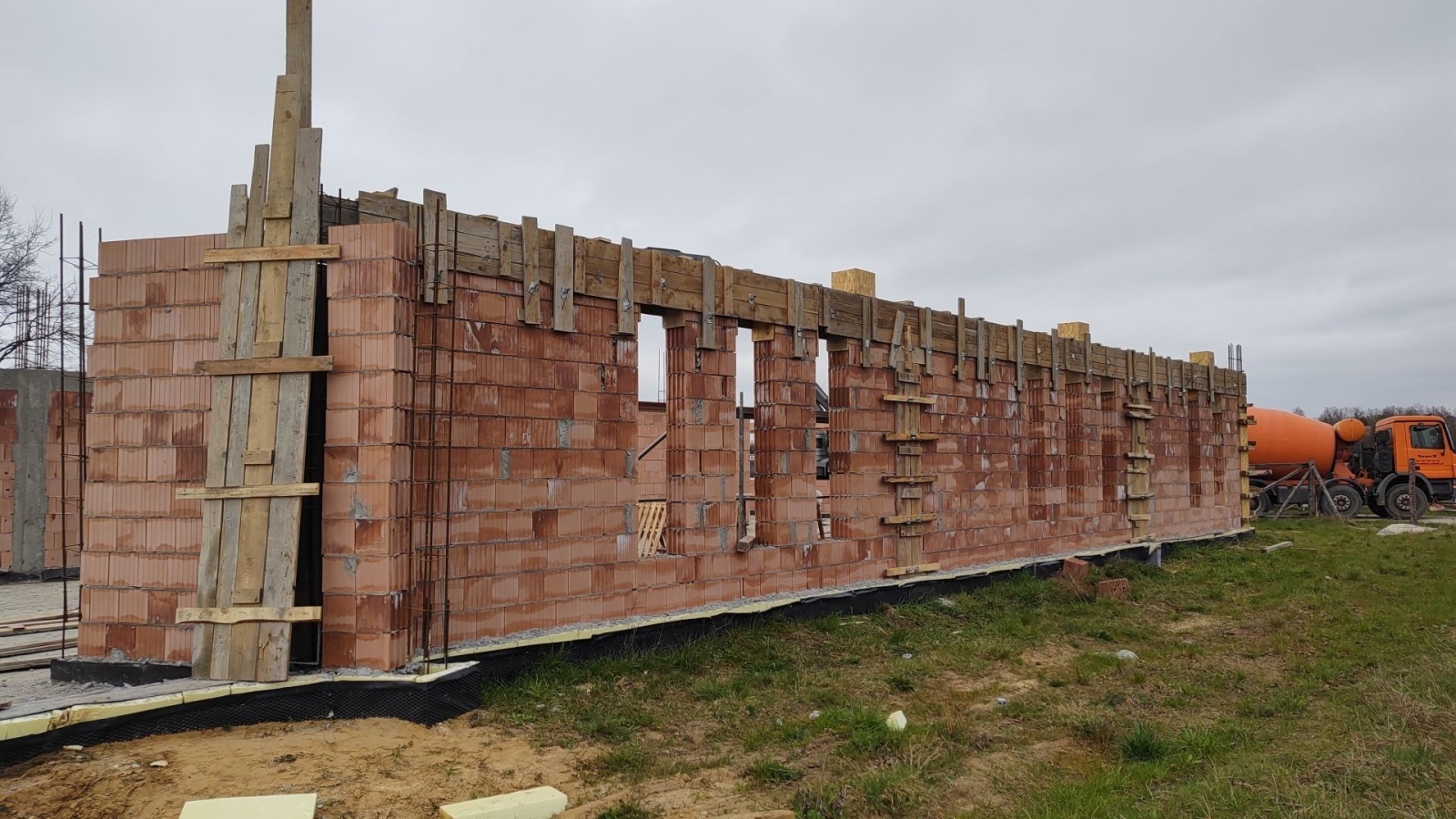

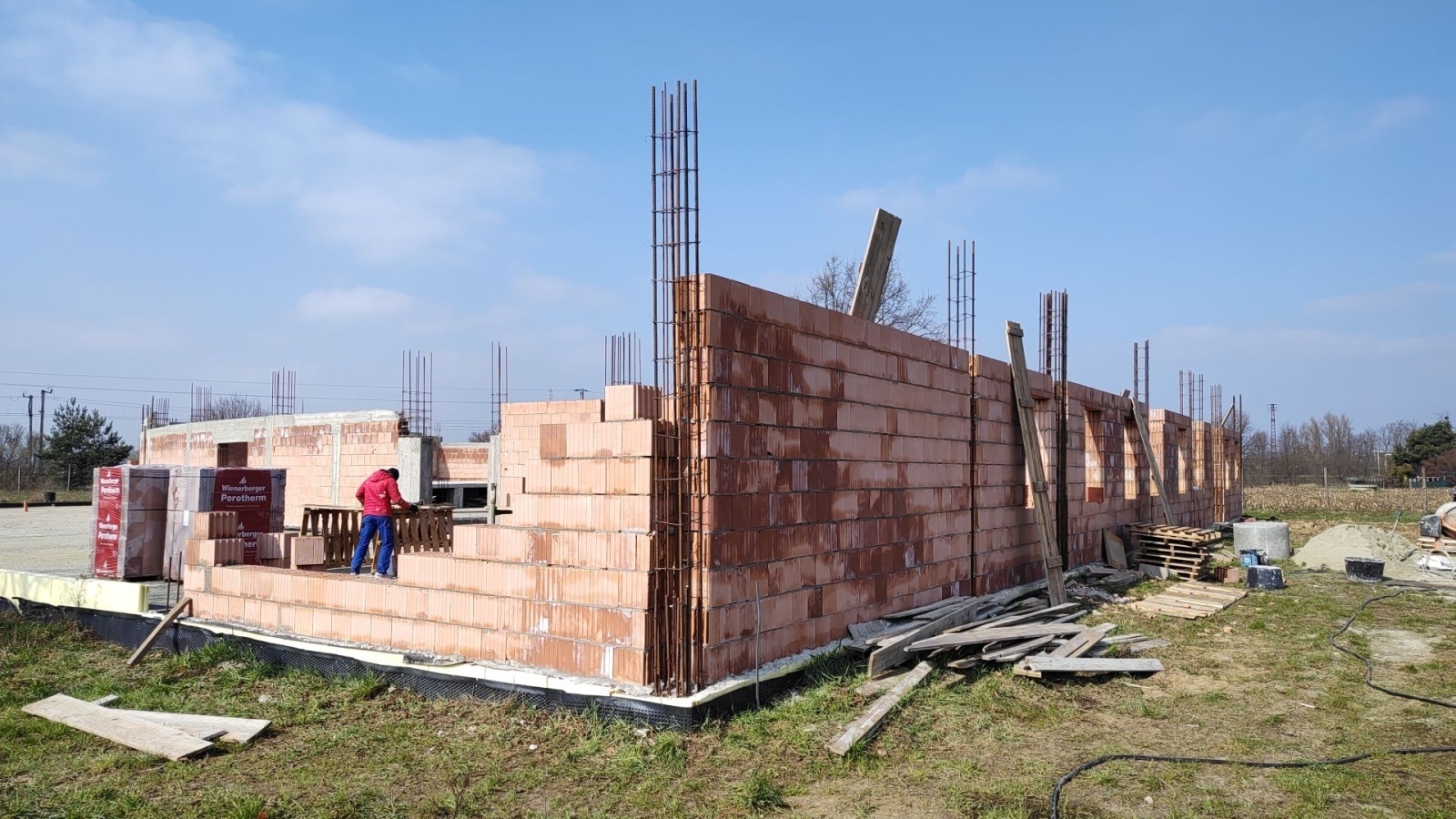

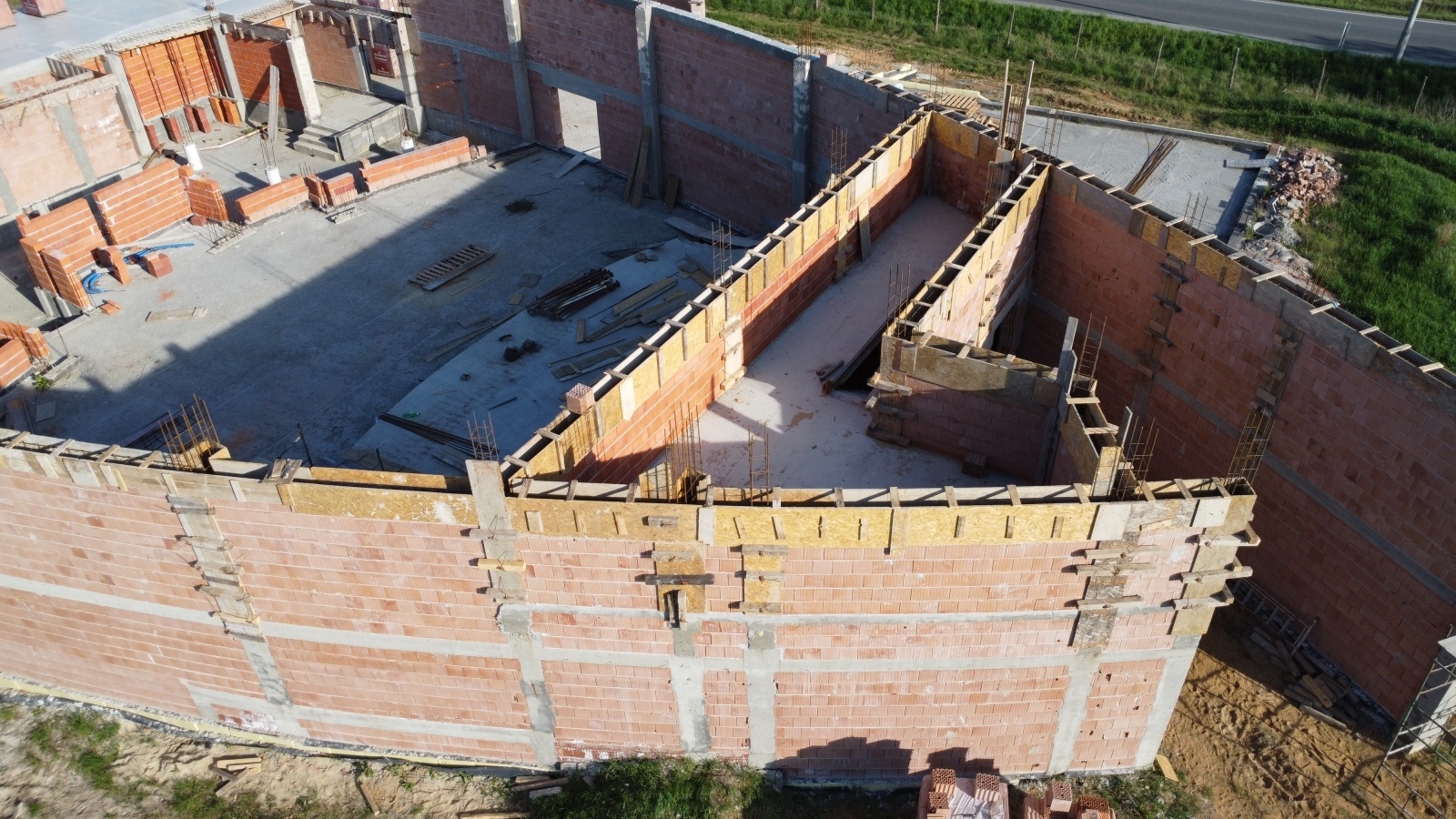

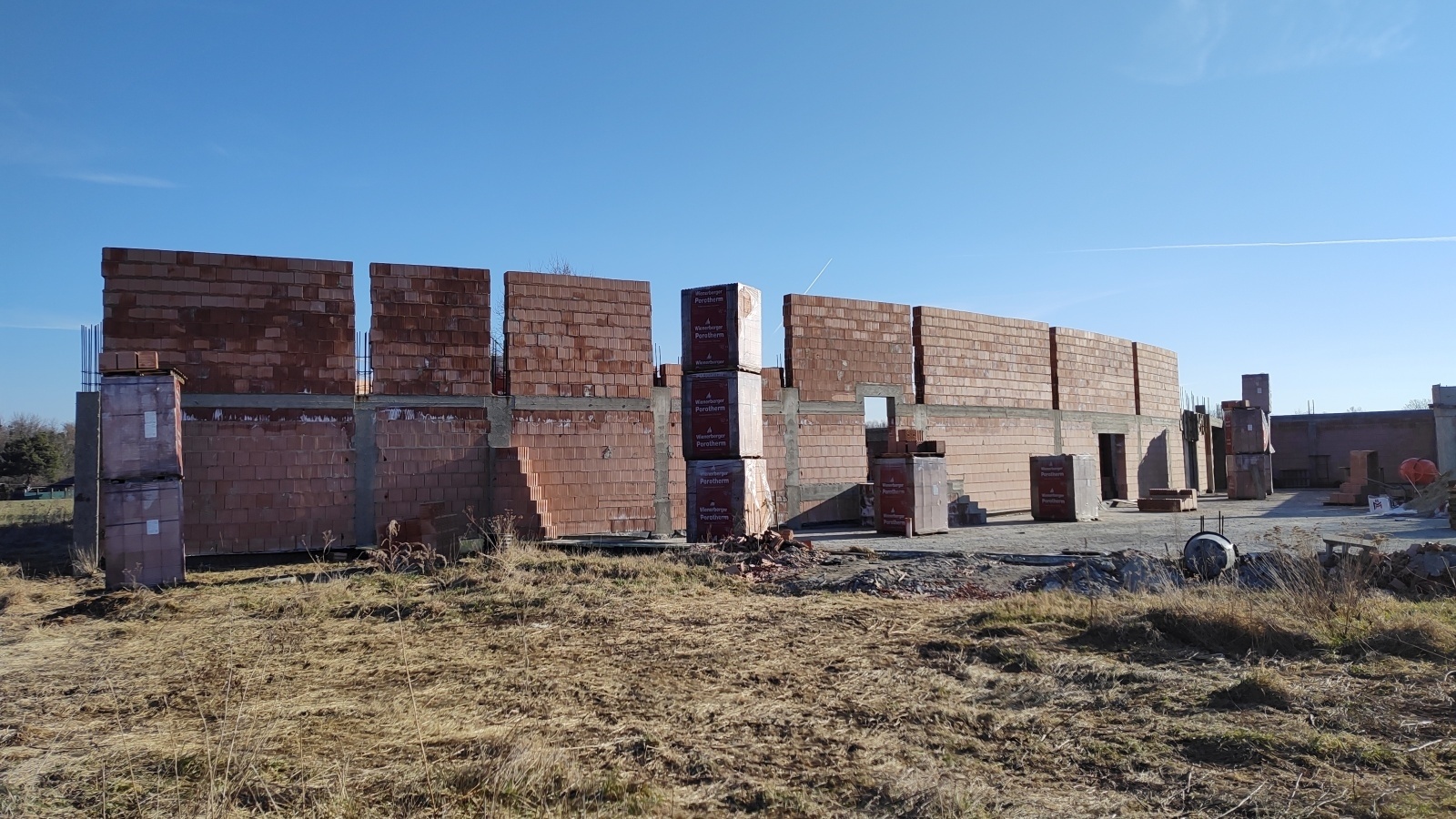

Ściany budynku

Początek roku i prace ruszyły. F-ma DAR-BUD (rzetelna i godna polecania) wykonała kolejny etap prac przy budowie ścian. I tak step-by-step 😊

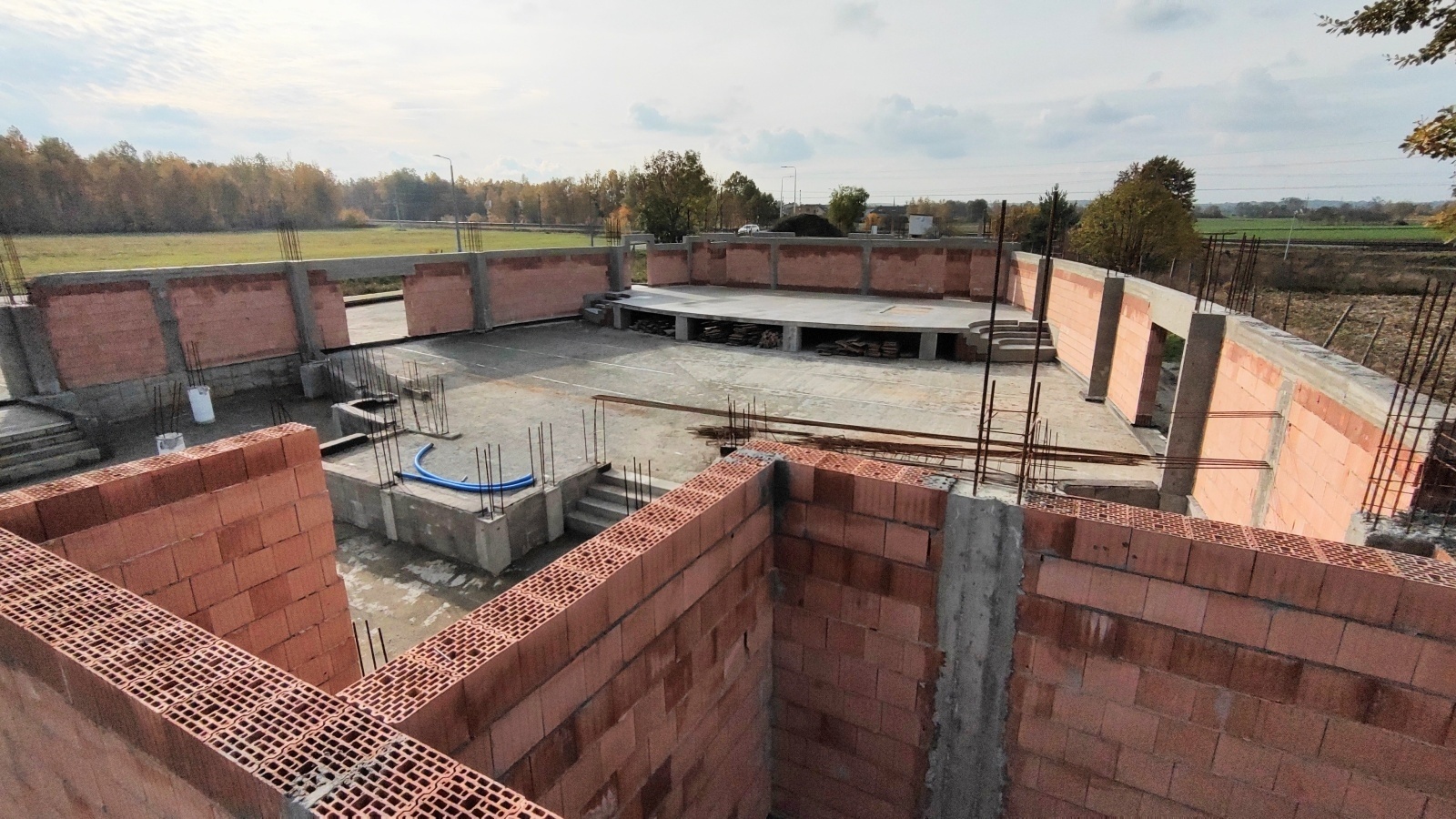

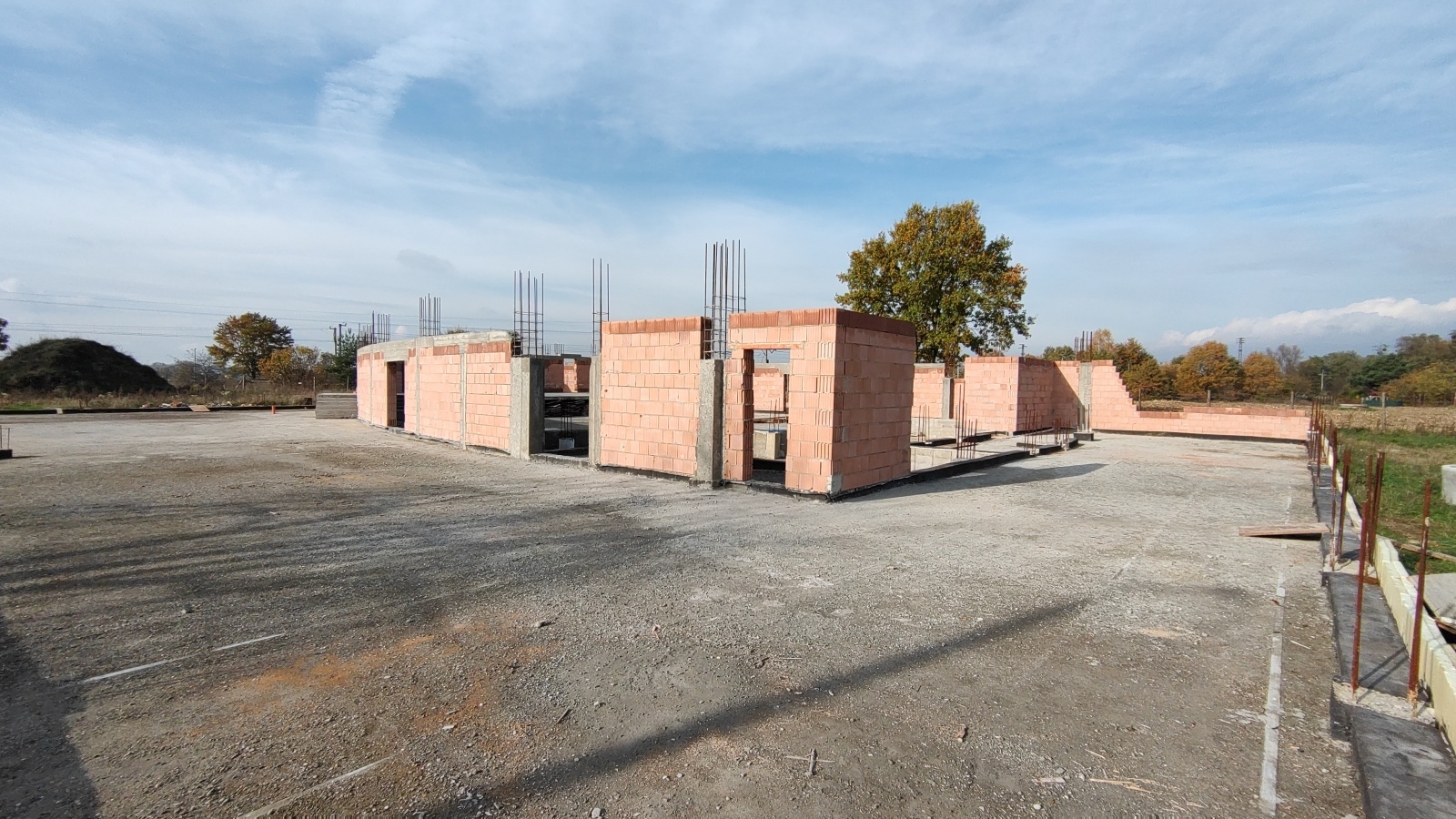

październik
2023

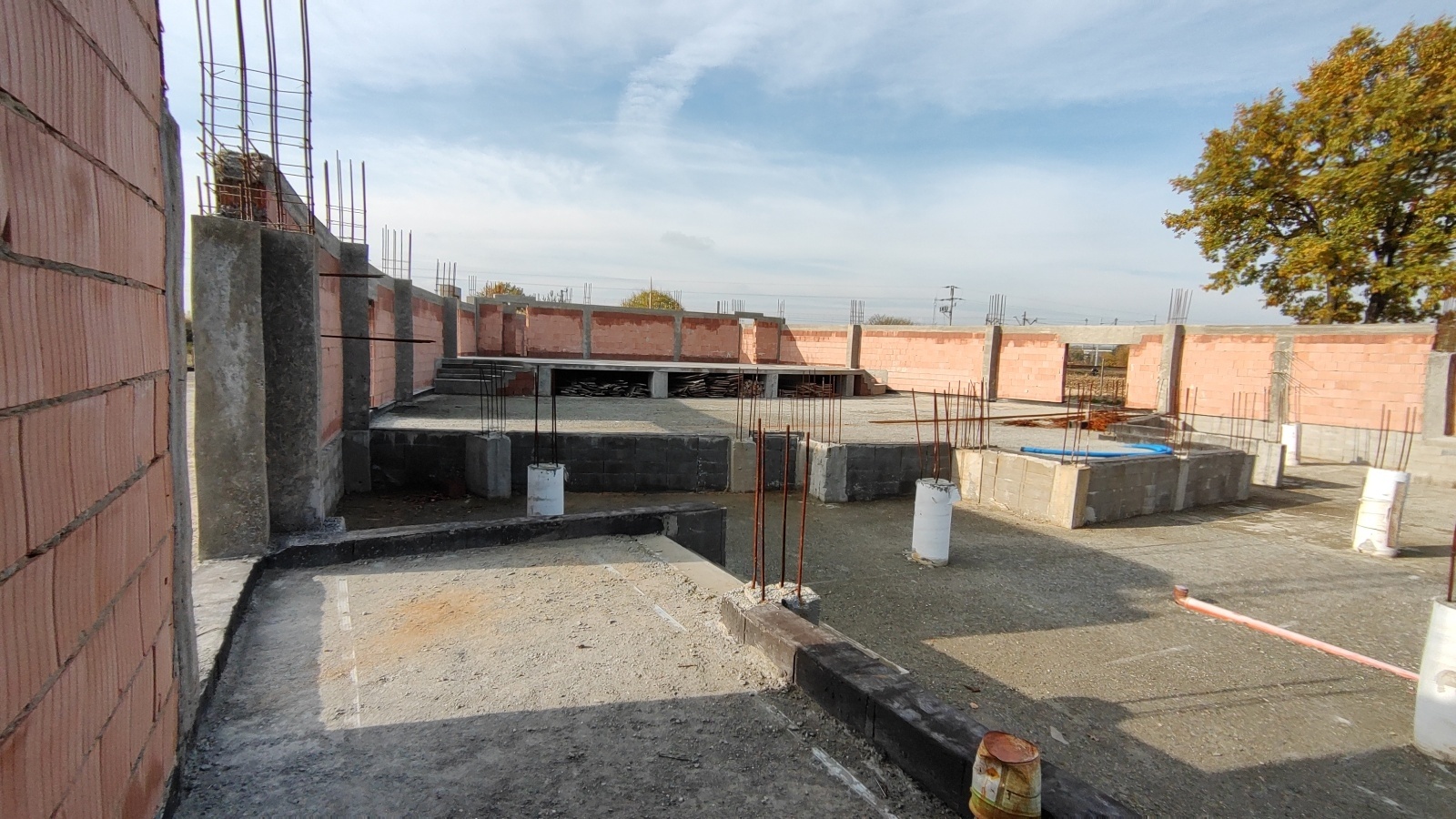

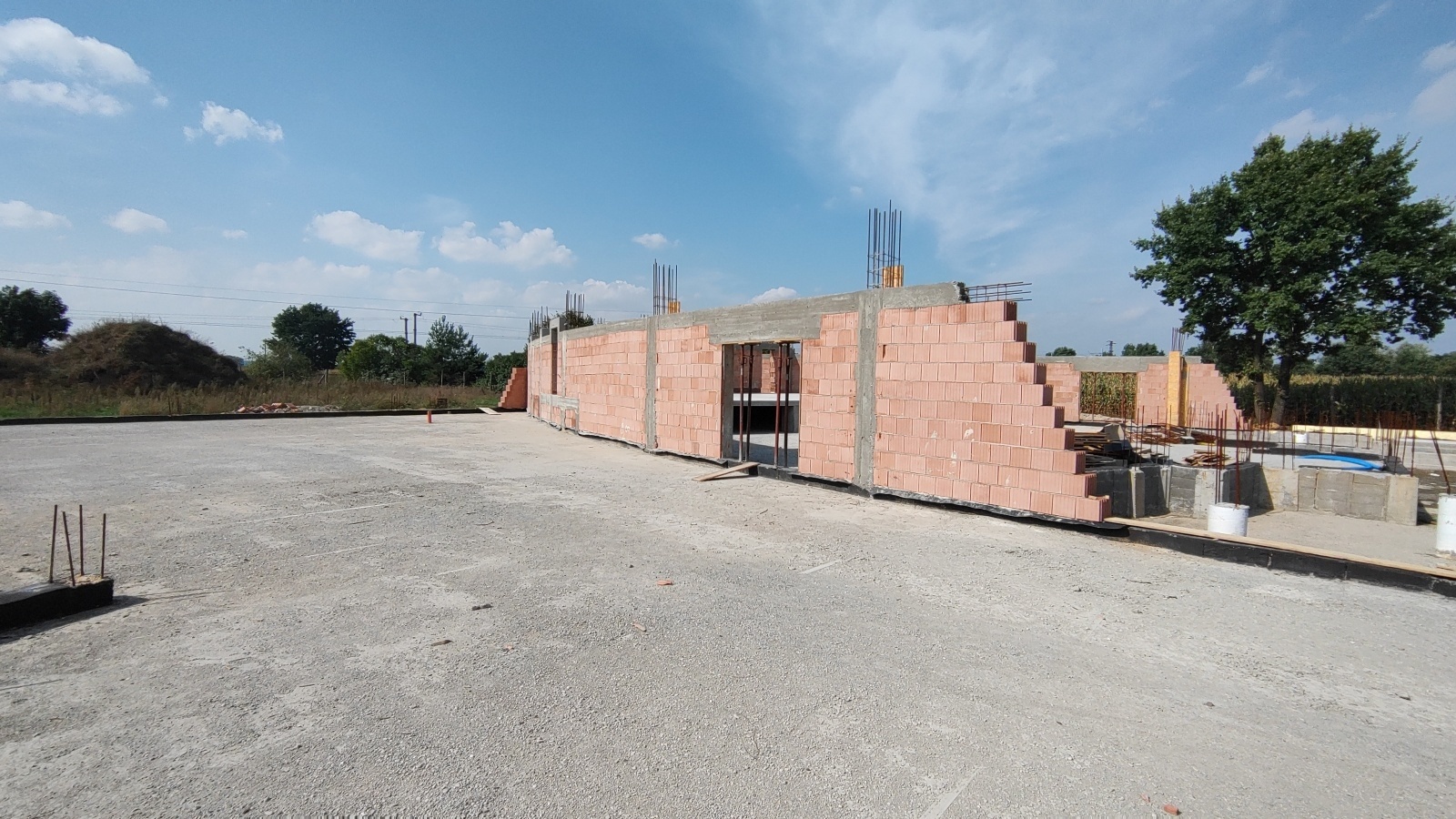

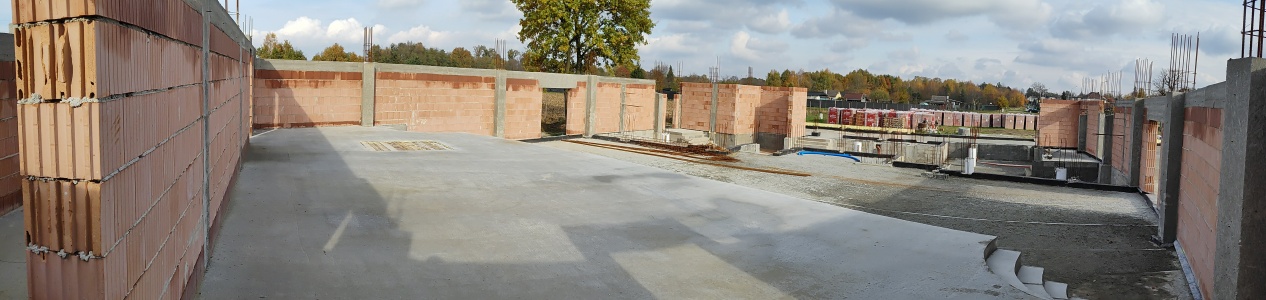

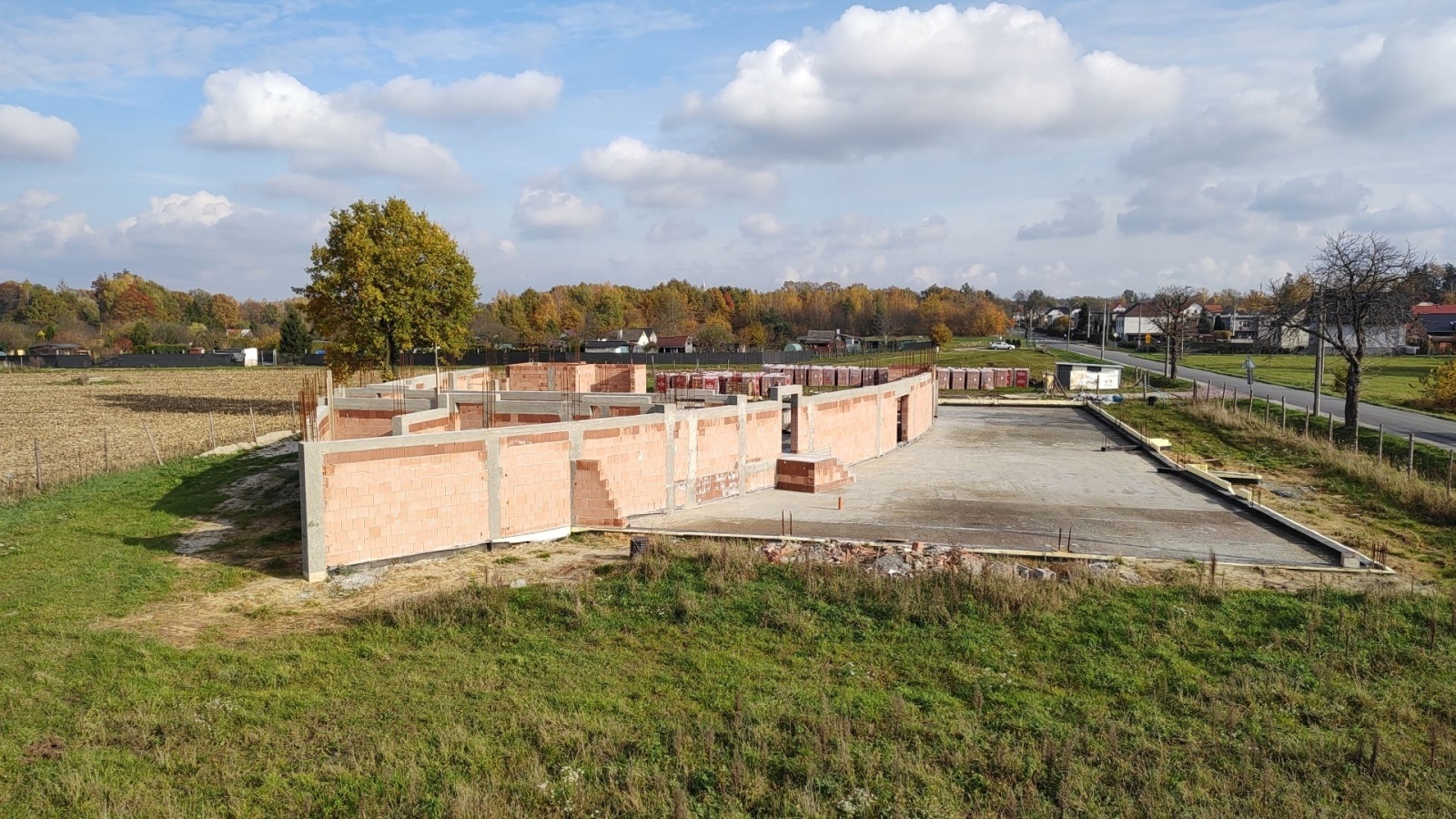

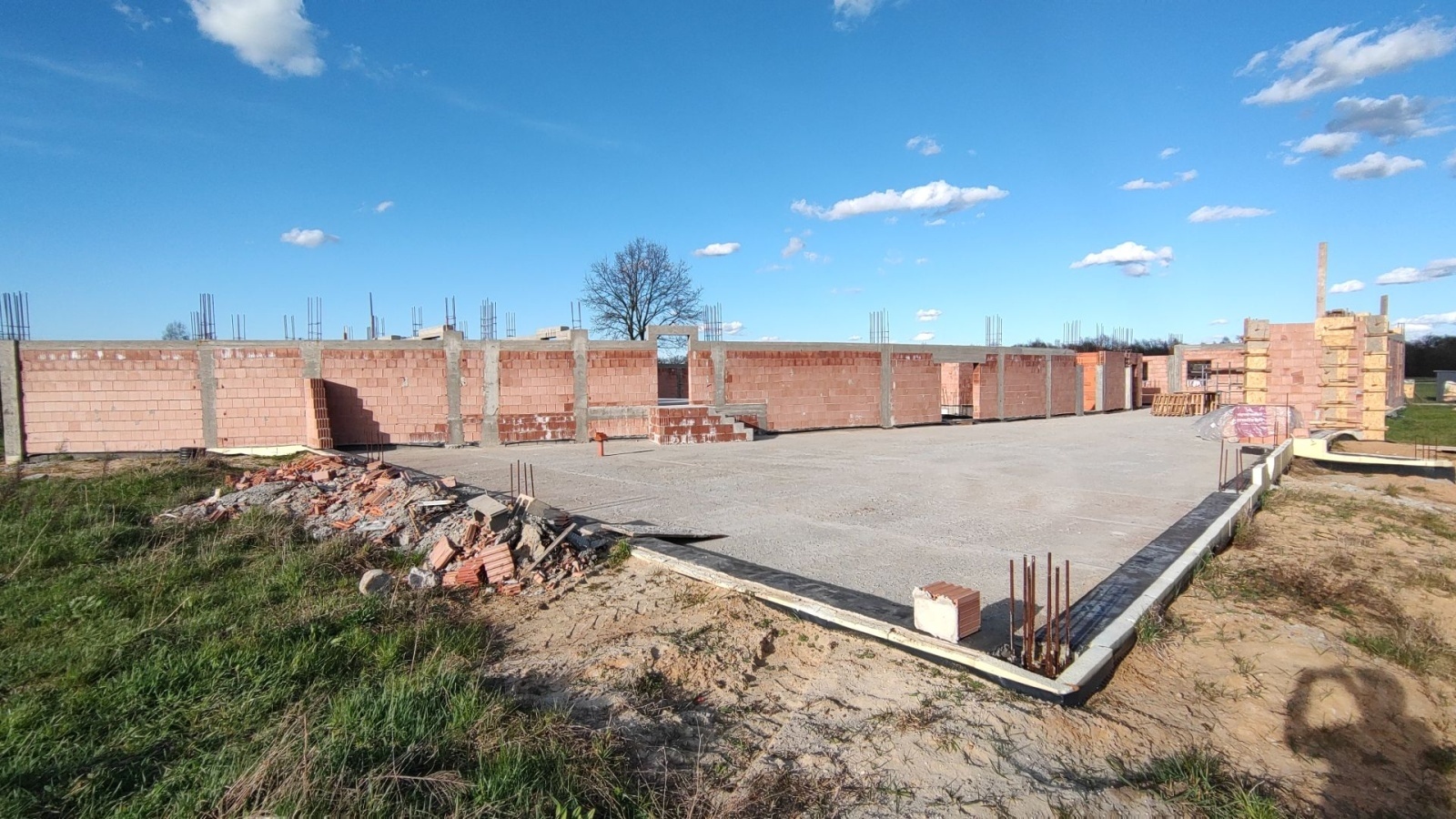

Ściany sali

Widać już zarys sali. Jest radość!

wrzesień
2023

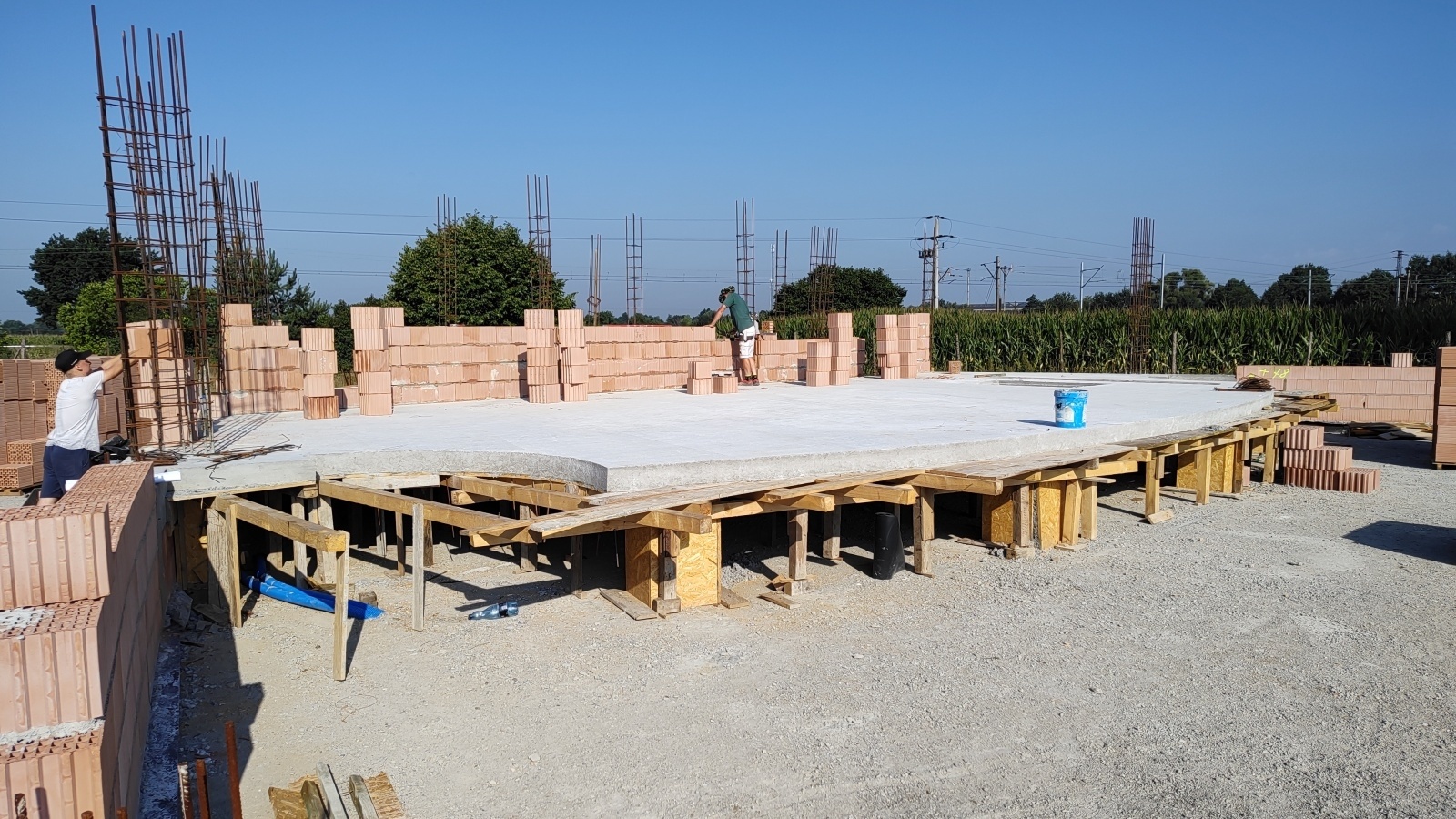

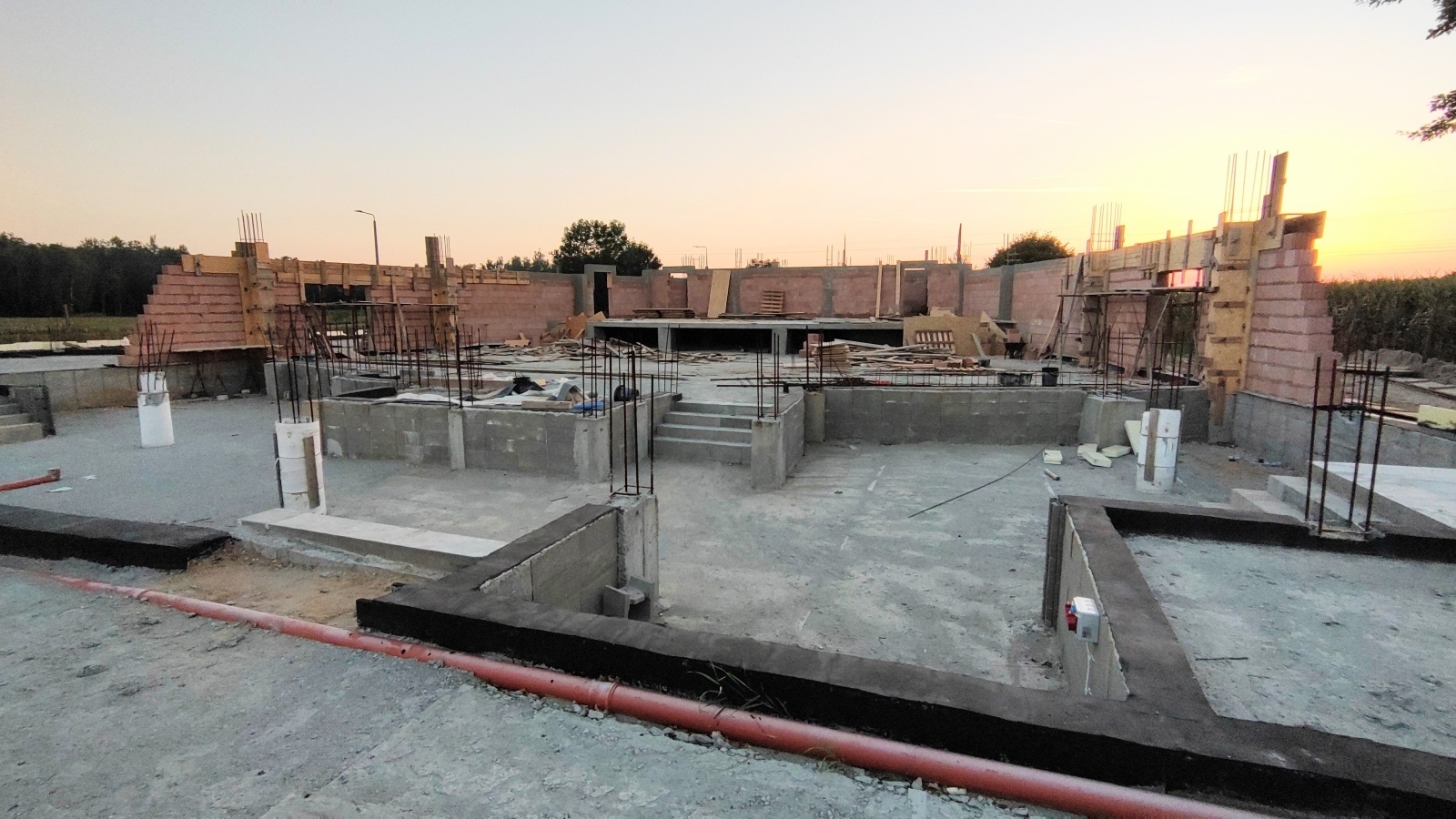

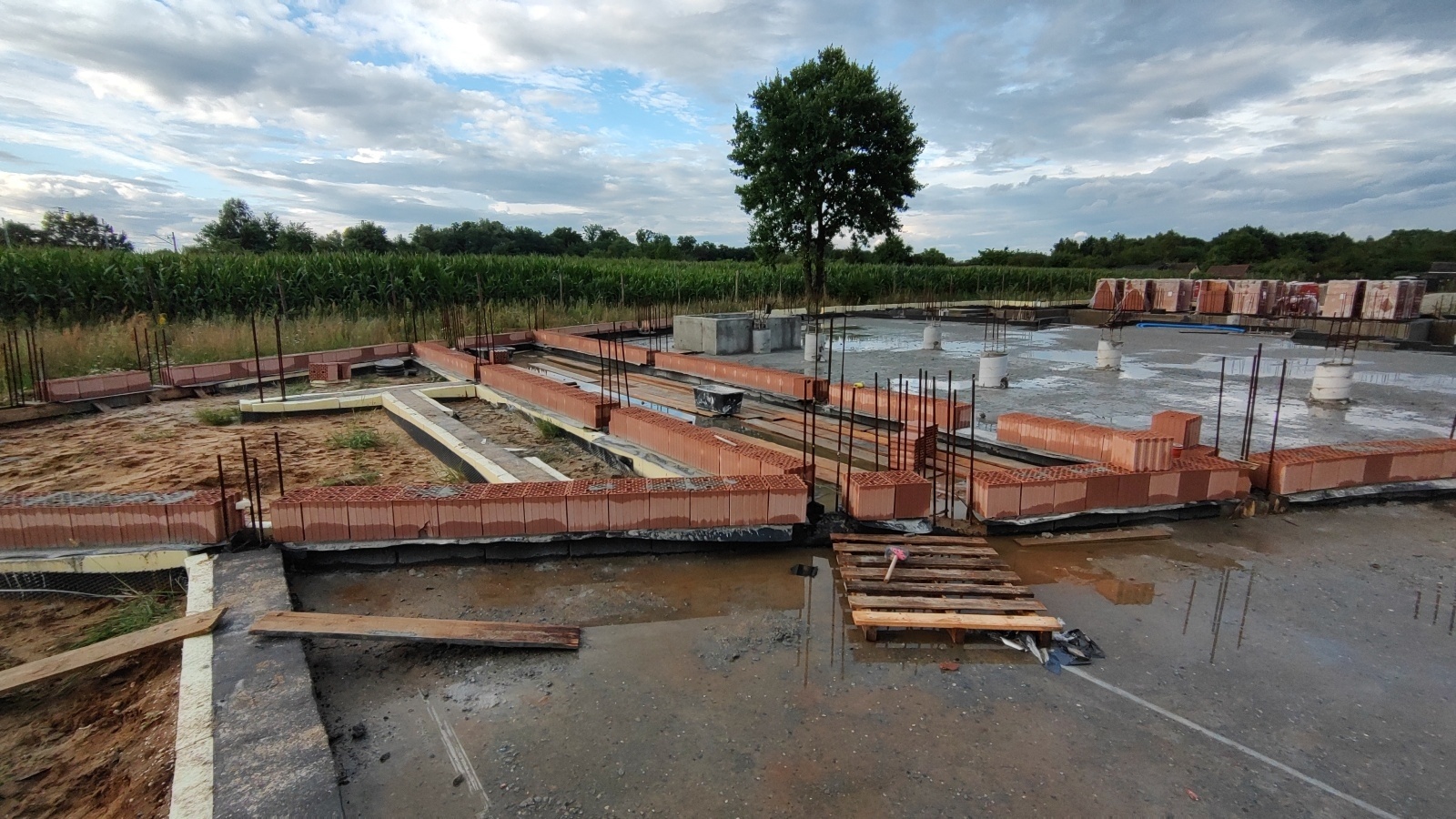

Ściany sali

Cegła za cegłą i mury wyrastają z fundamentów. Jest radość!

sierpień
2023

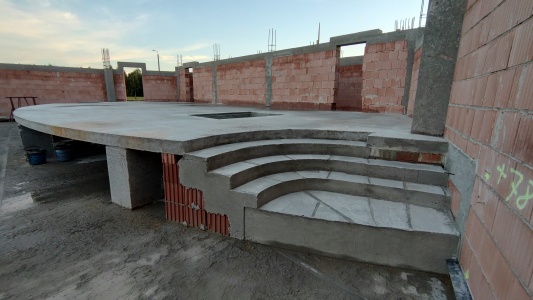

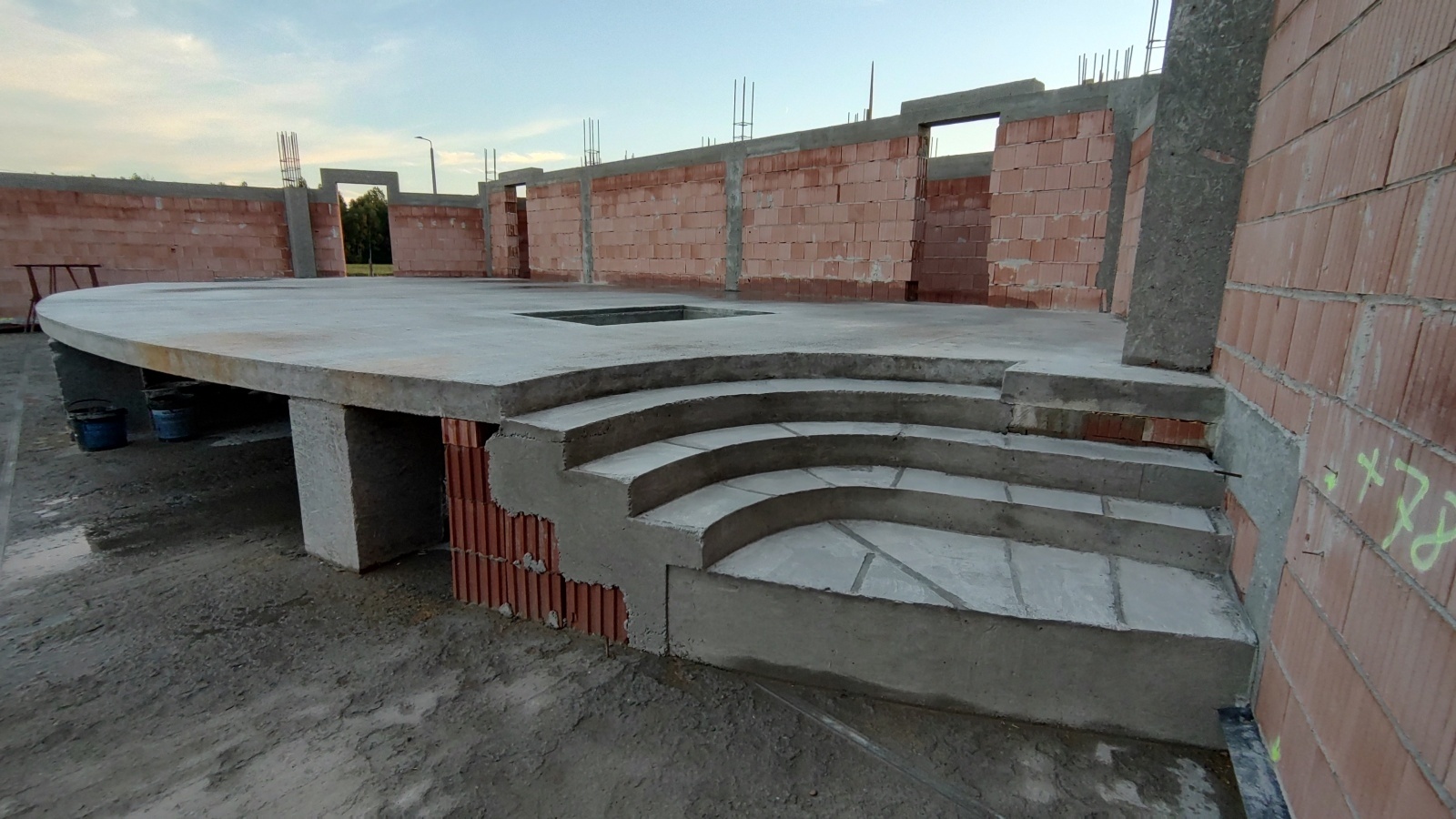

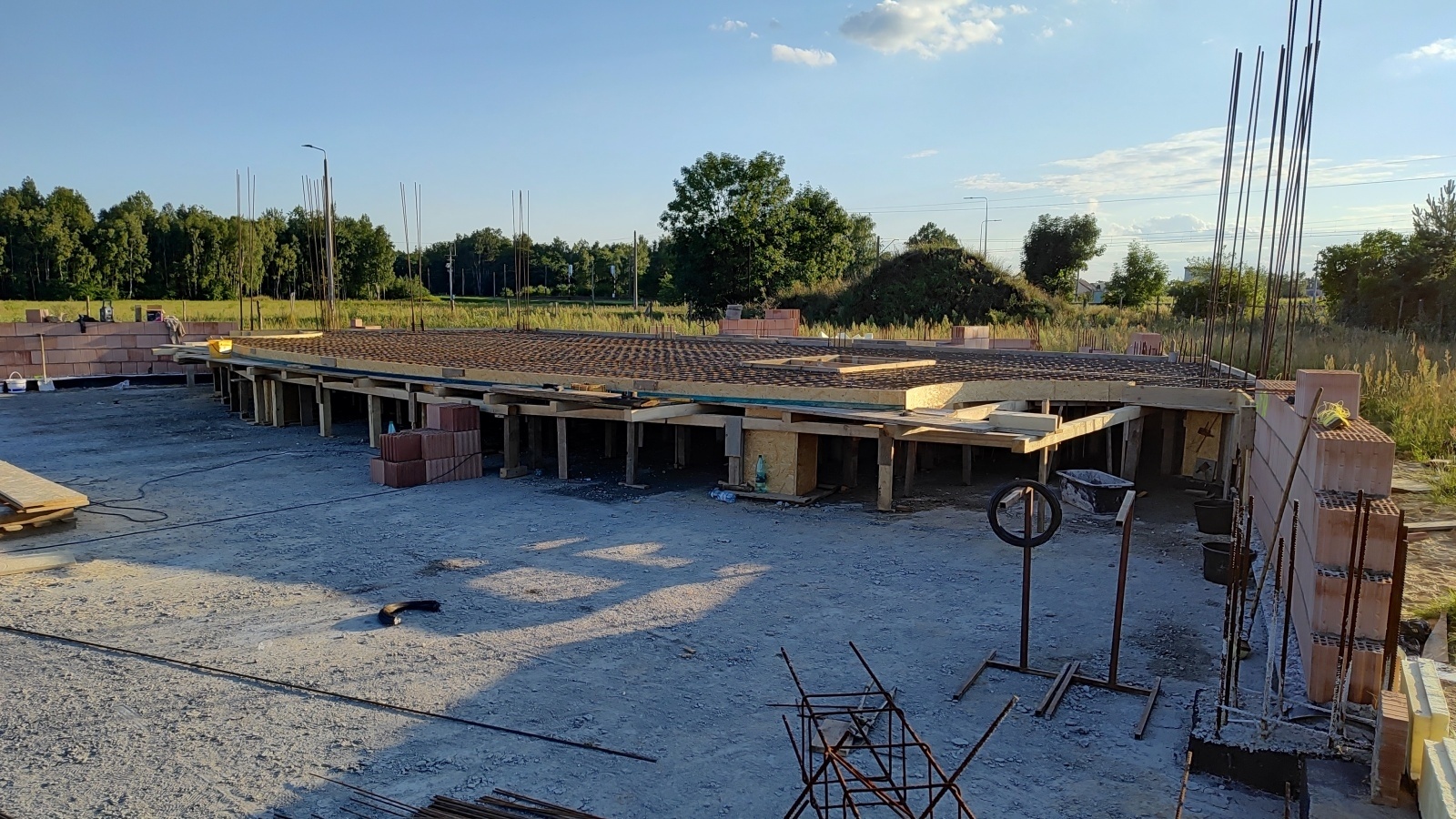

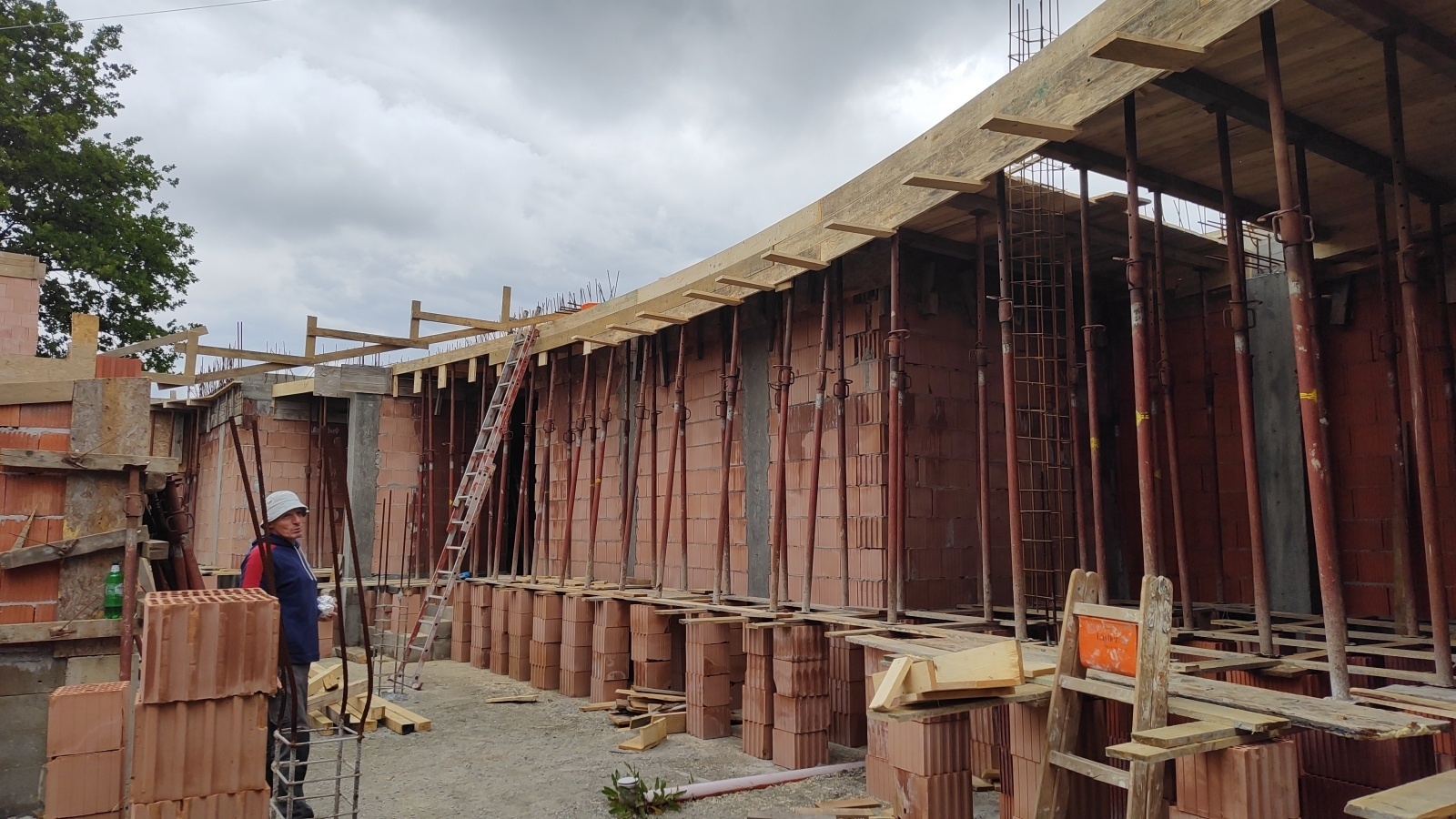

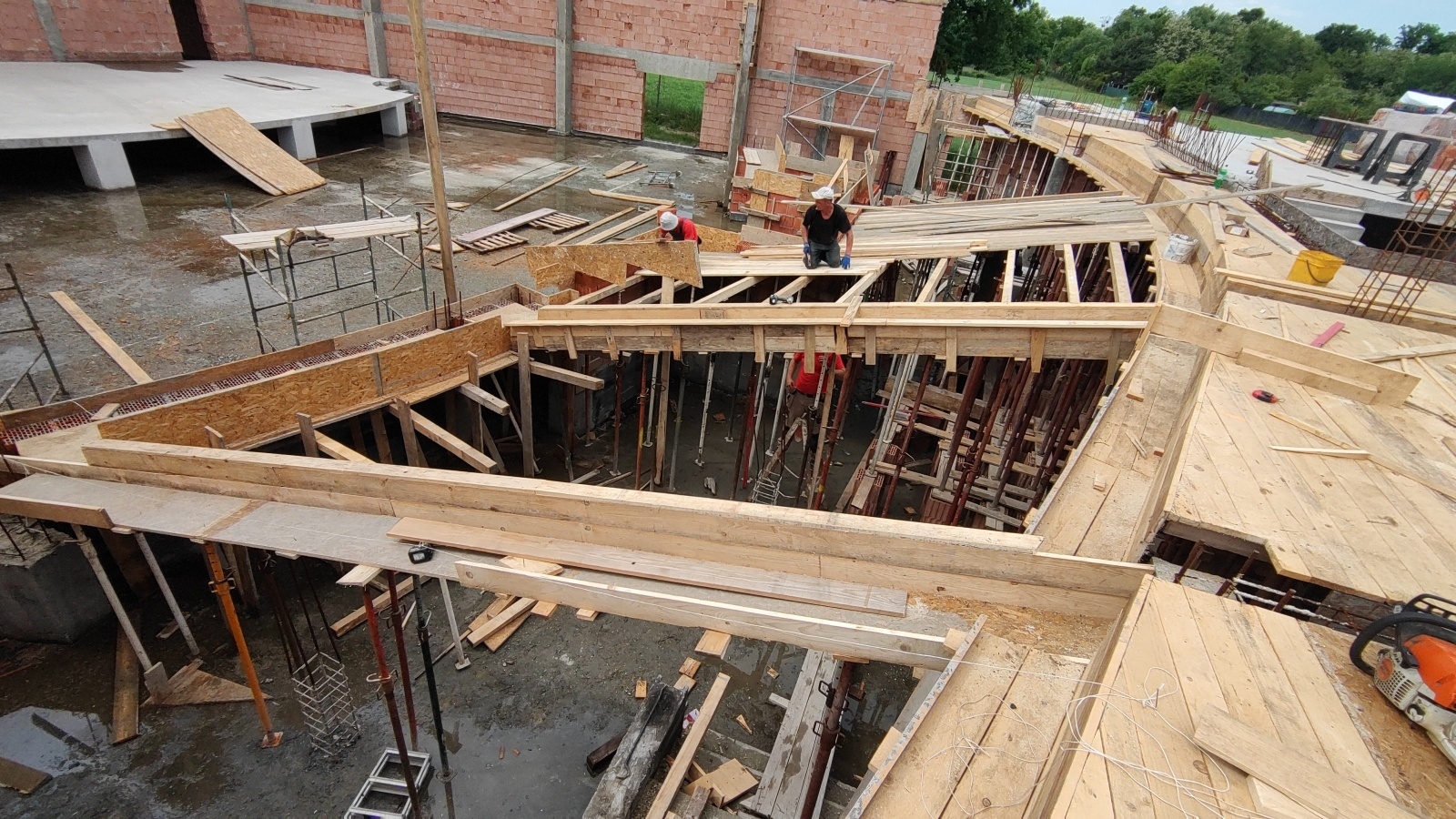

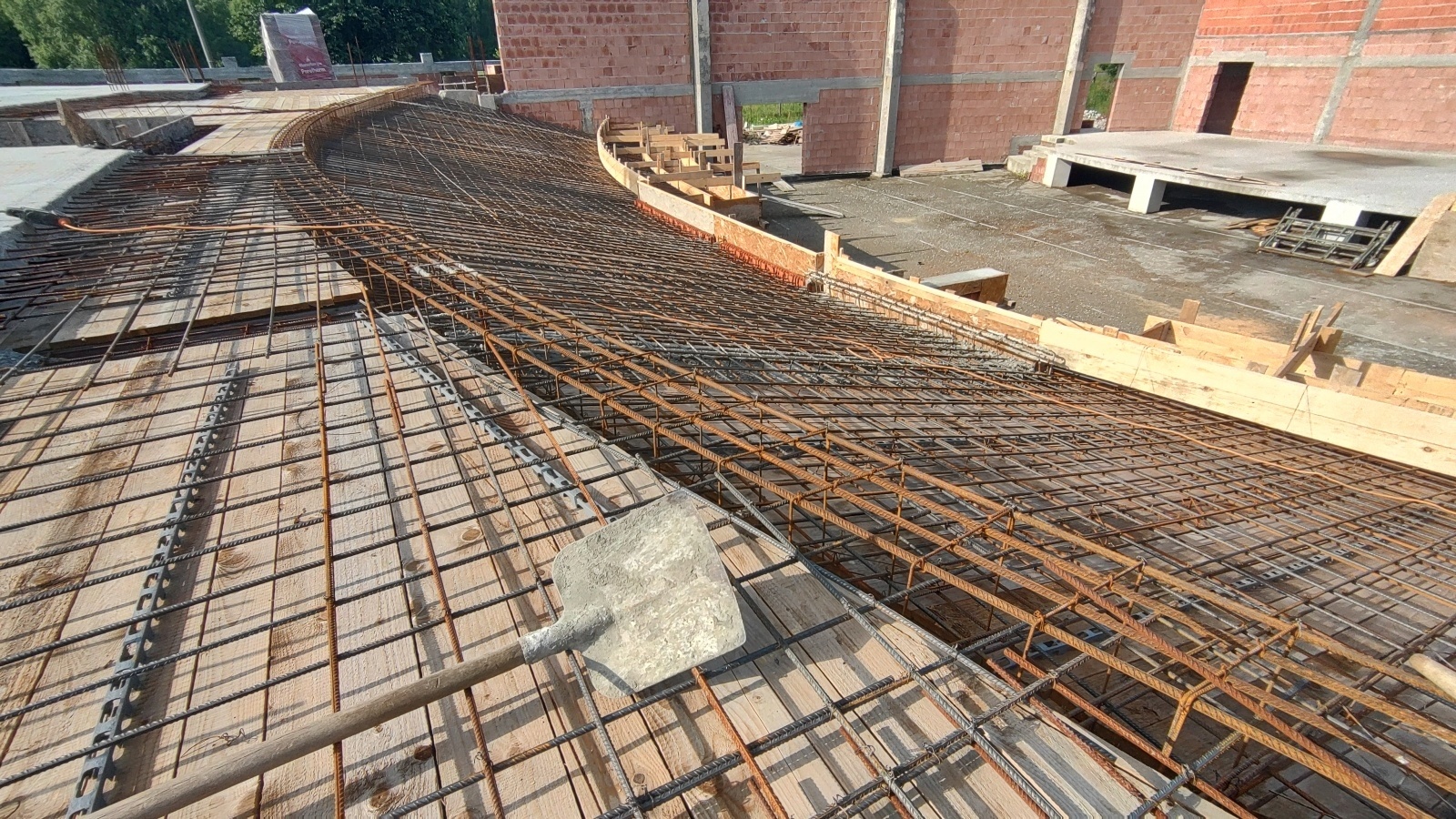

Scena i ściany

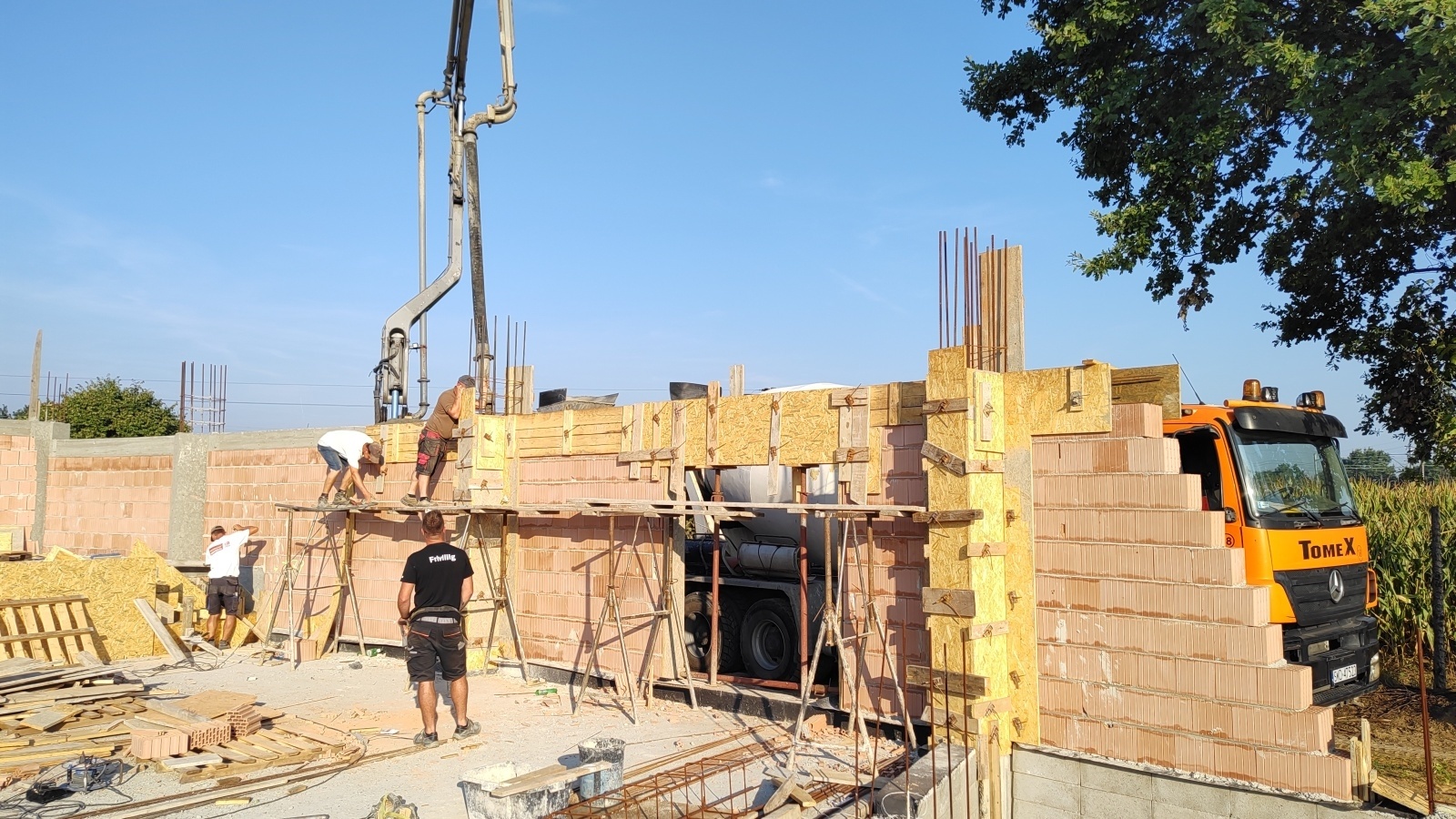

Etap II rozpoczęty! Firma DAR-BUD zaczęła prace przy budowie sceny i ścian wokół niej.Jest radość!

czerwiec
2023

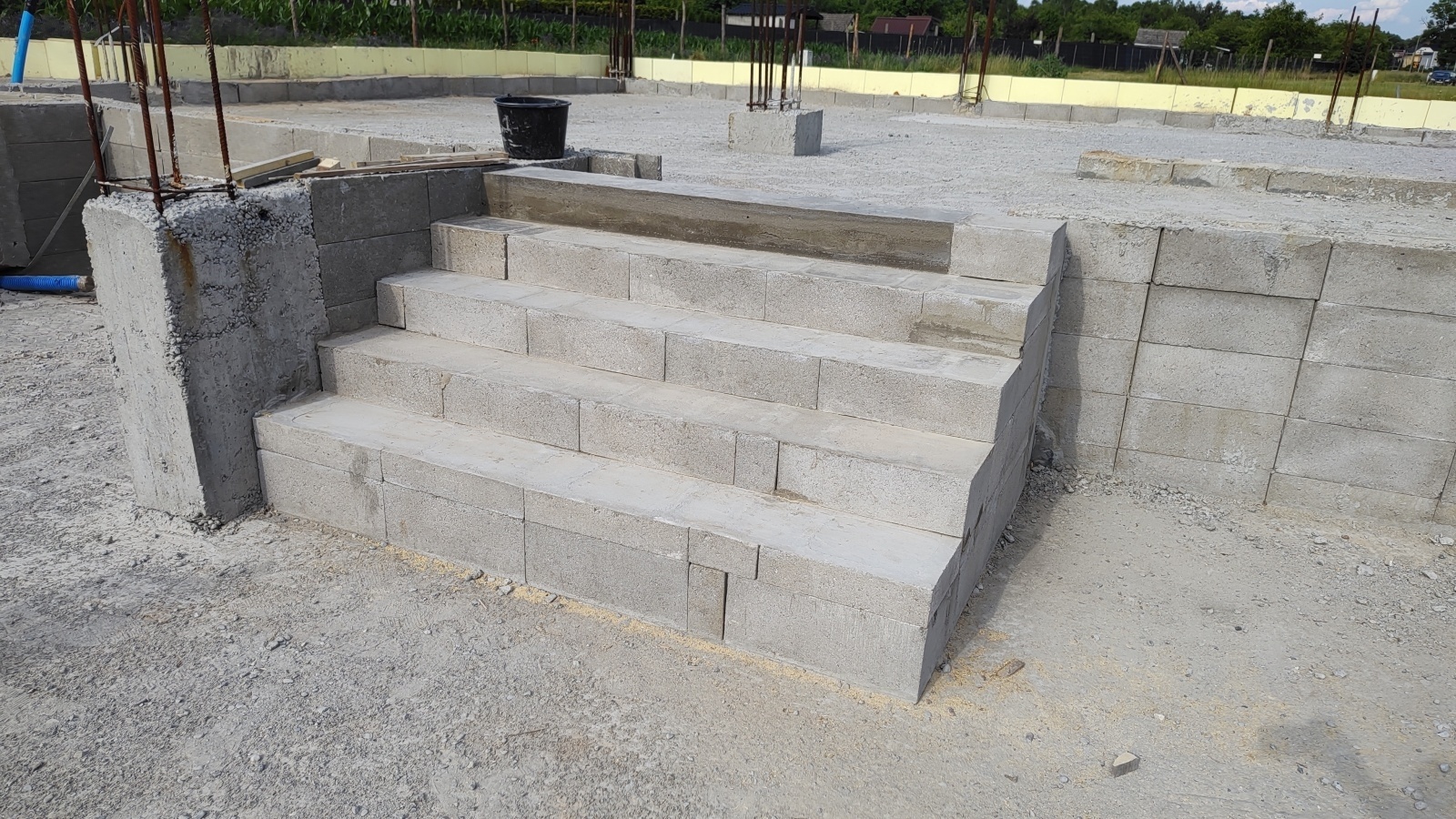

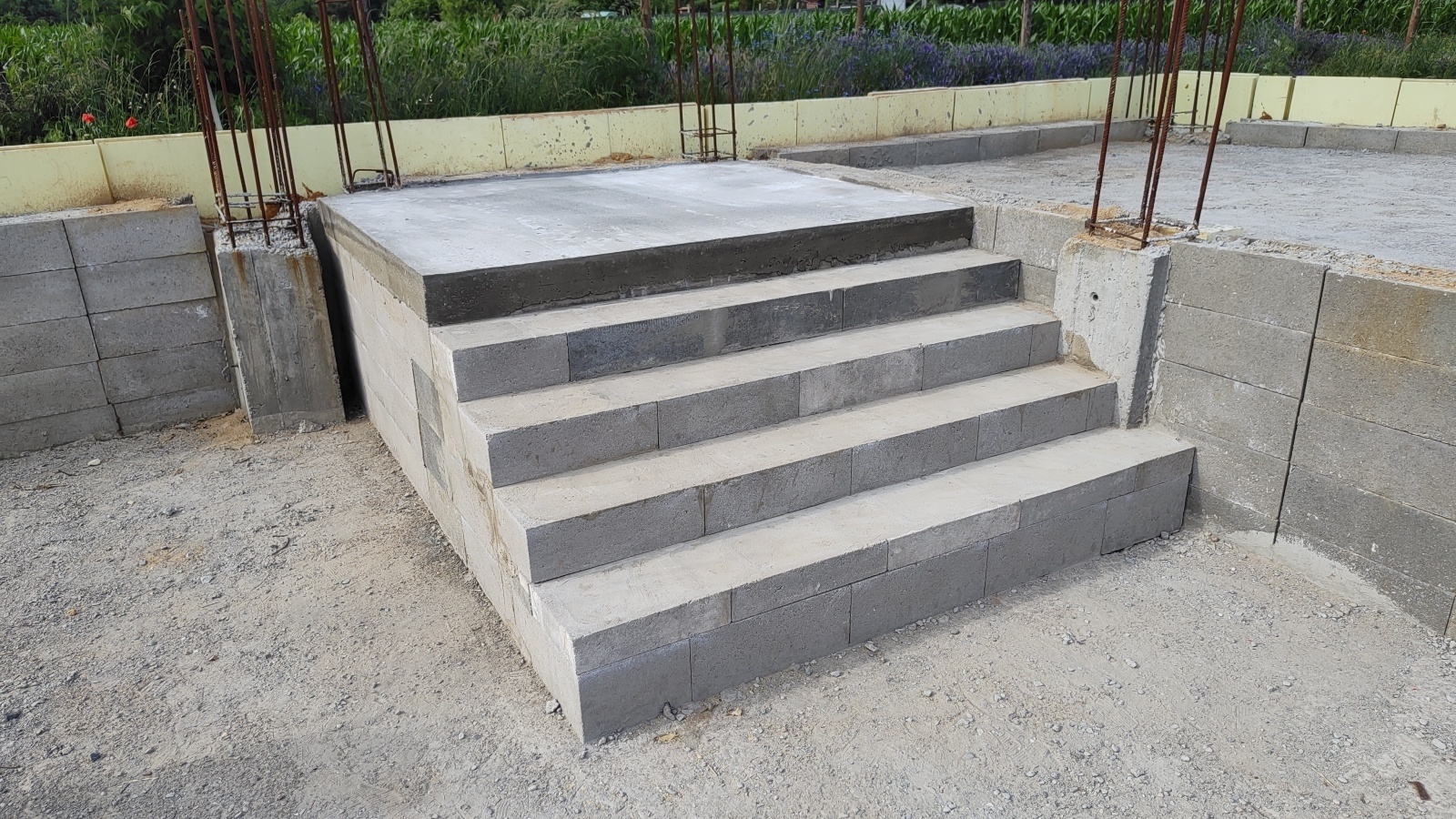

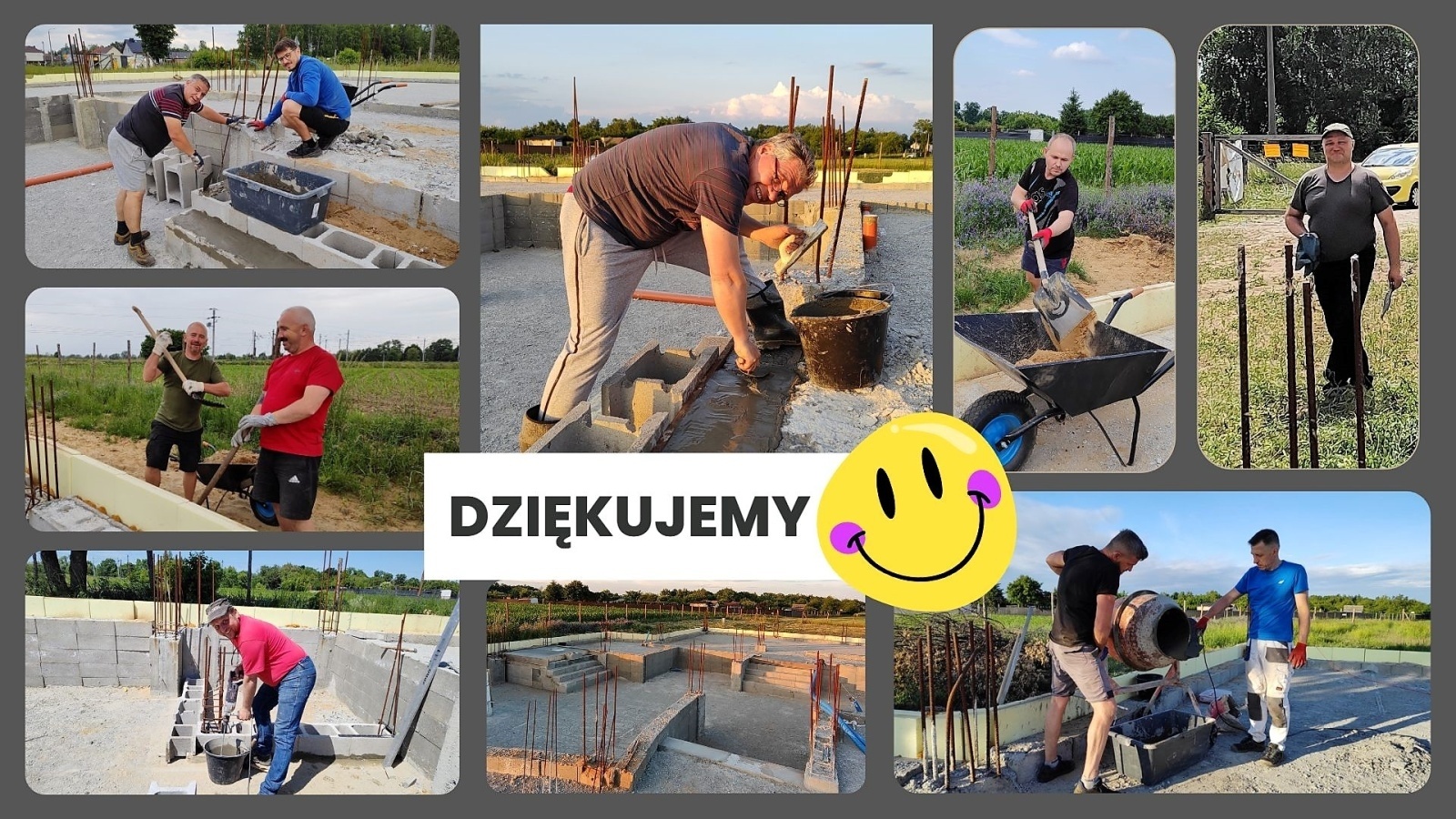

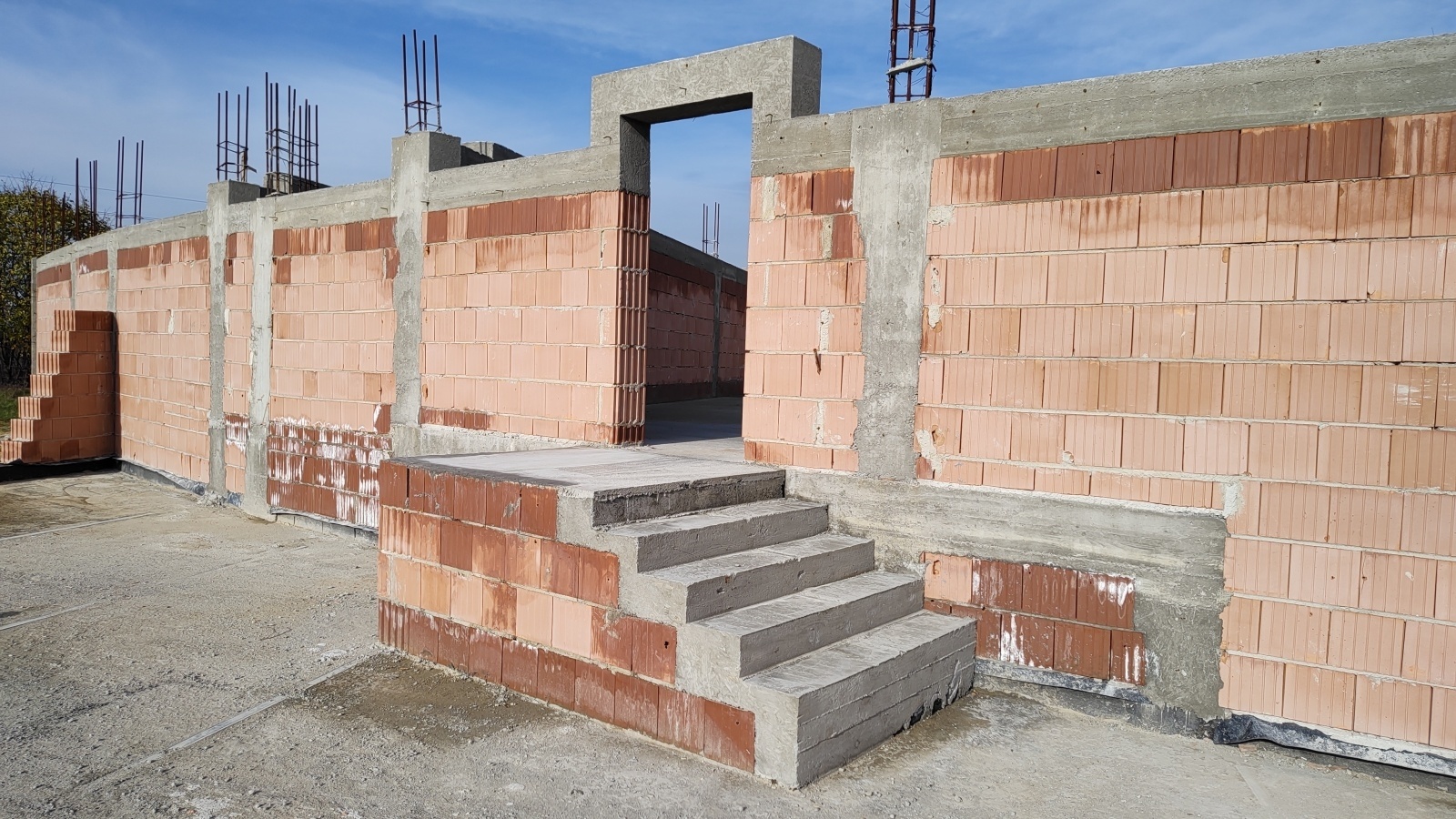

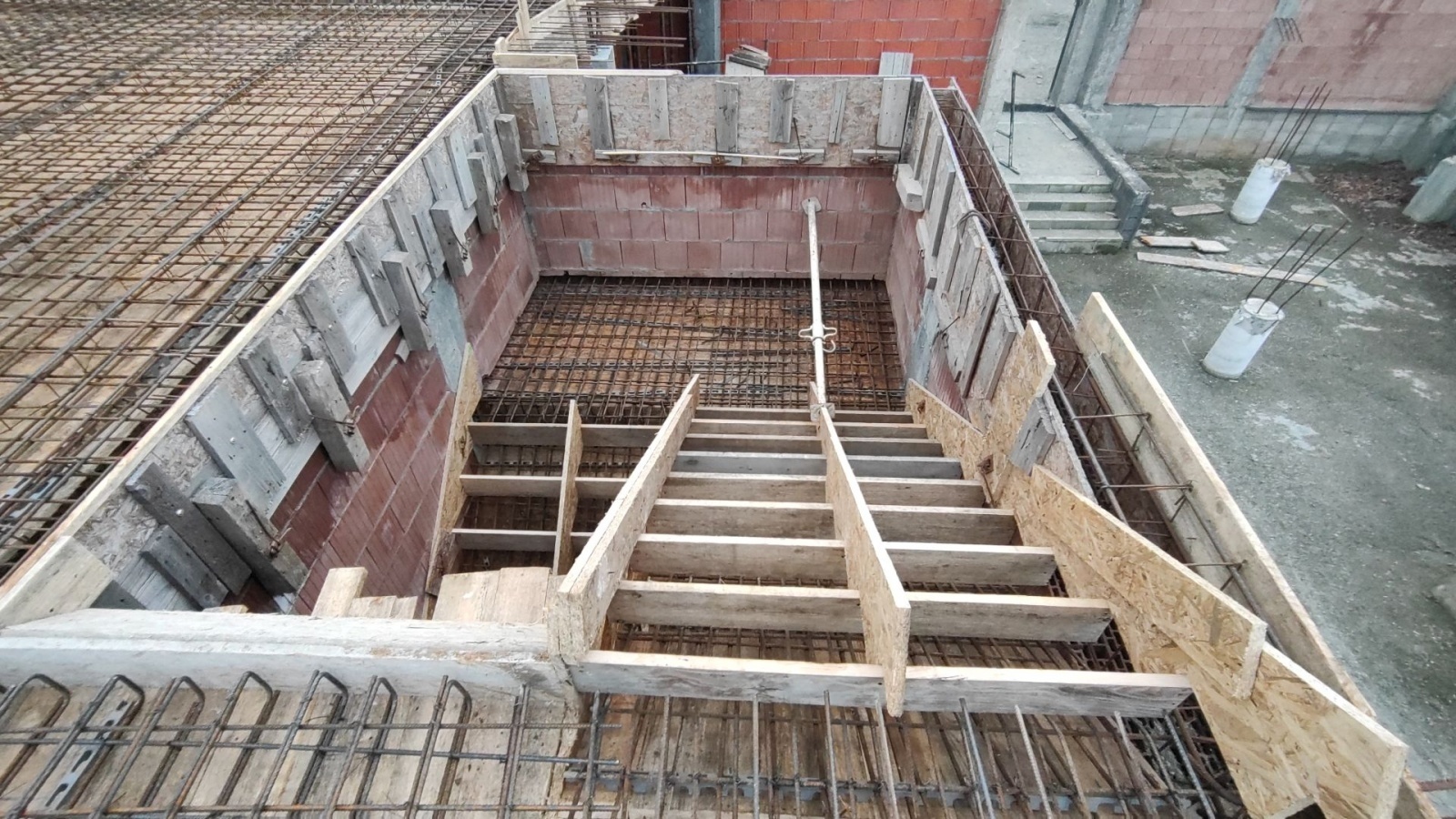

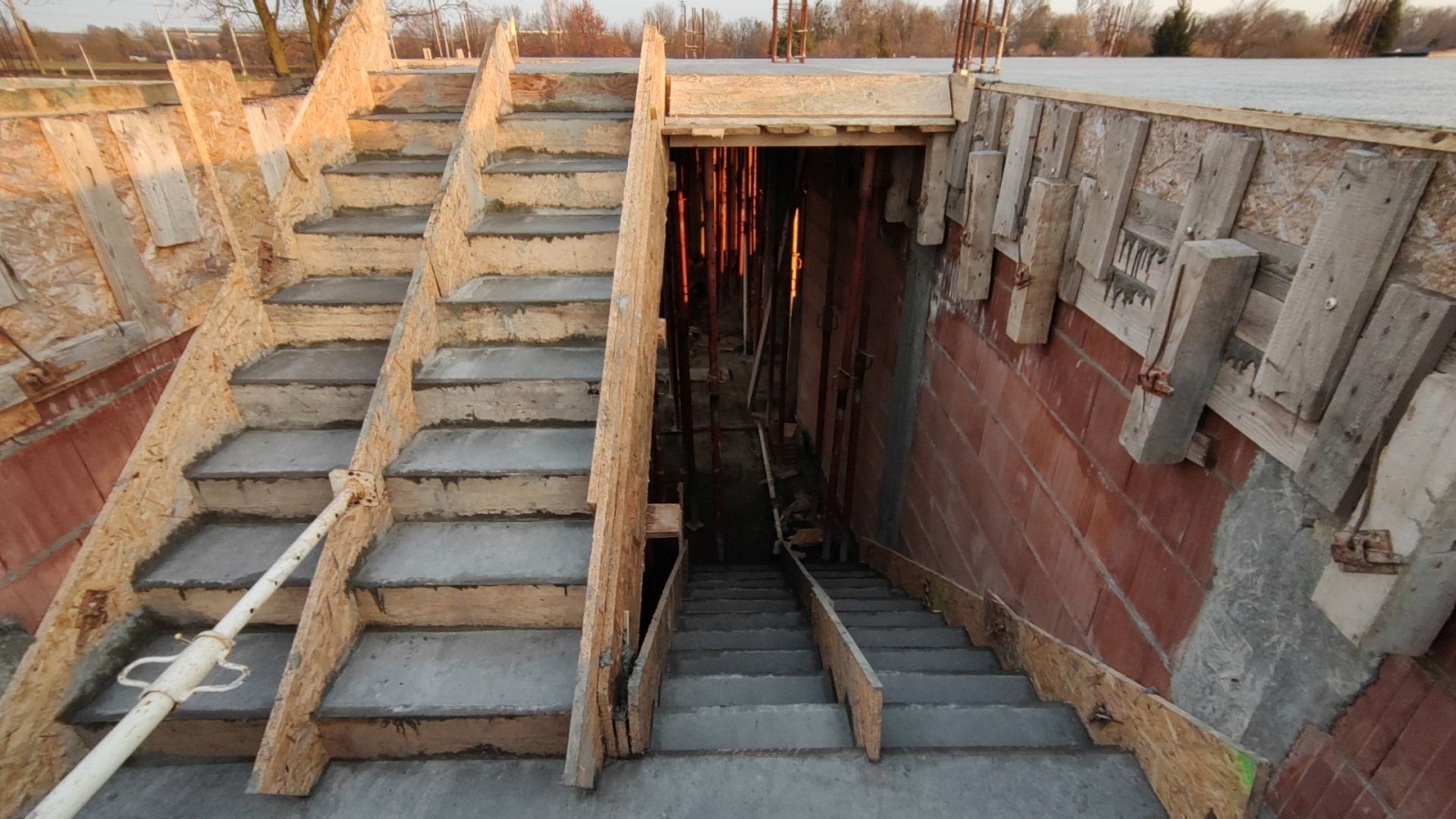

Schody

Własnymi siłami (wykorzystując pozostały mat. z fundamentów) wykonaliśmy schody. Można bezpiecznie schodzić, a nawet wchodzić :-))

maj
2023

Garaż i przesunięcie ogrodzenia

Męskie spotkanie na działce przy ognisku. Prace przy garażu i ogrodzeniu to dodatek 😊

styczeń
2023

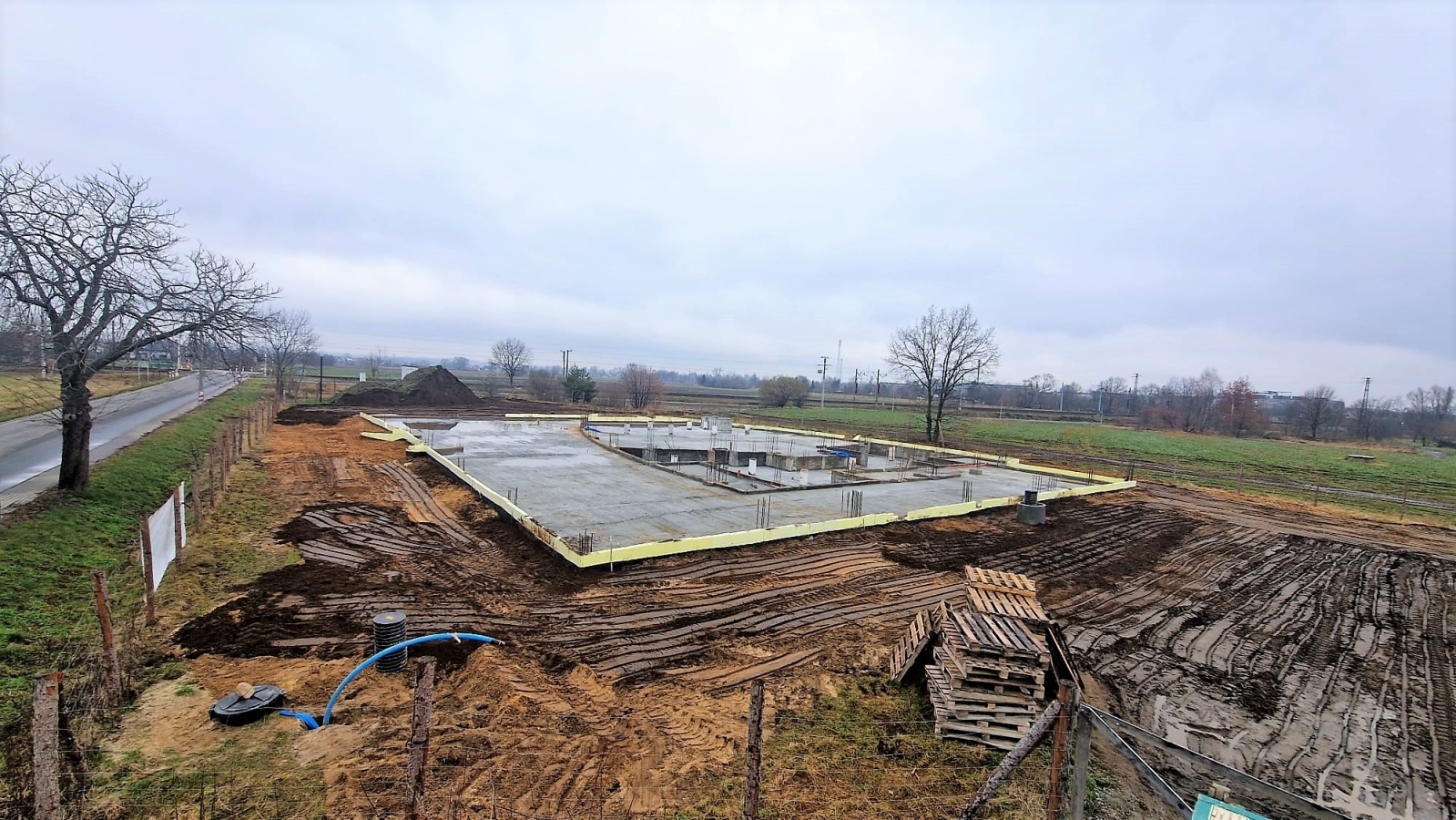

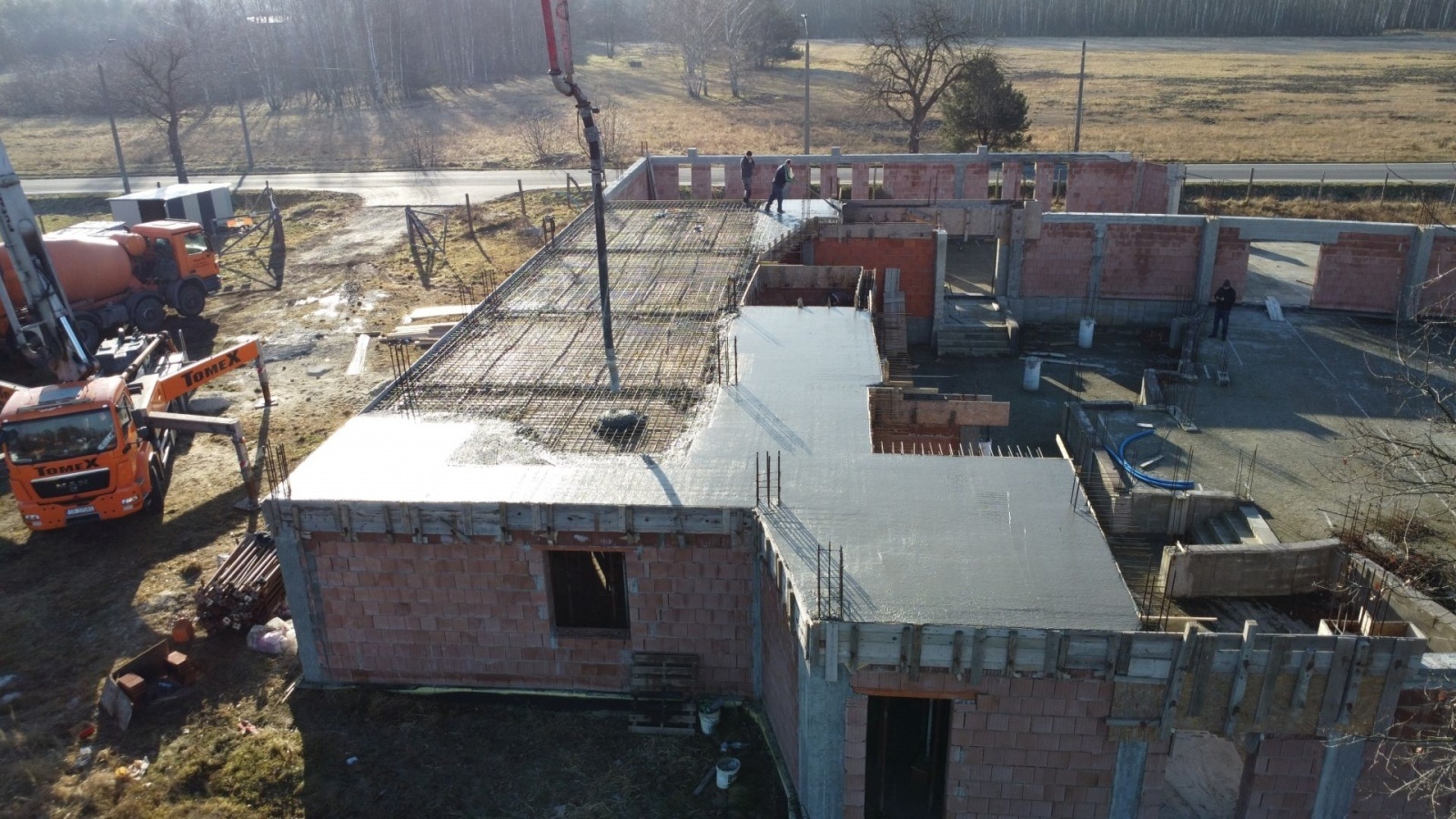

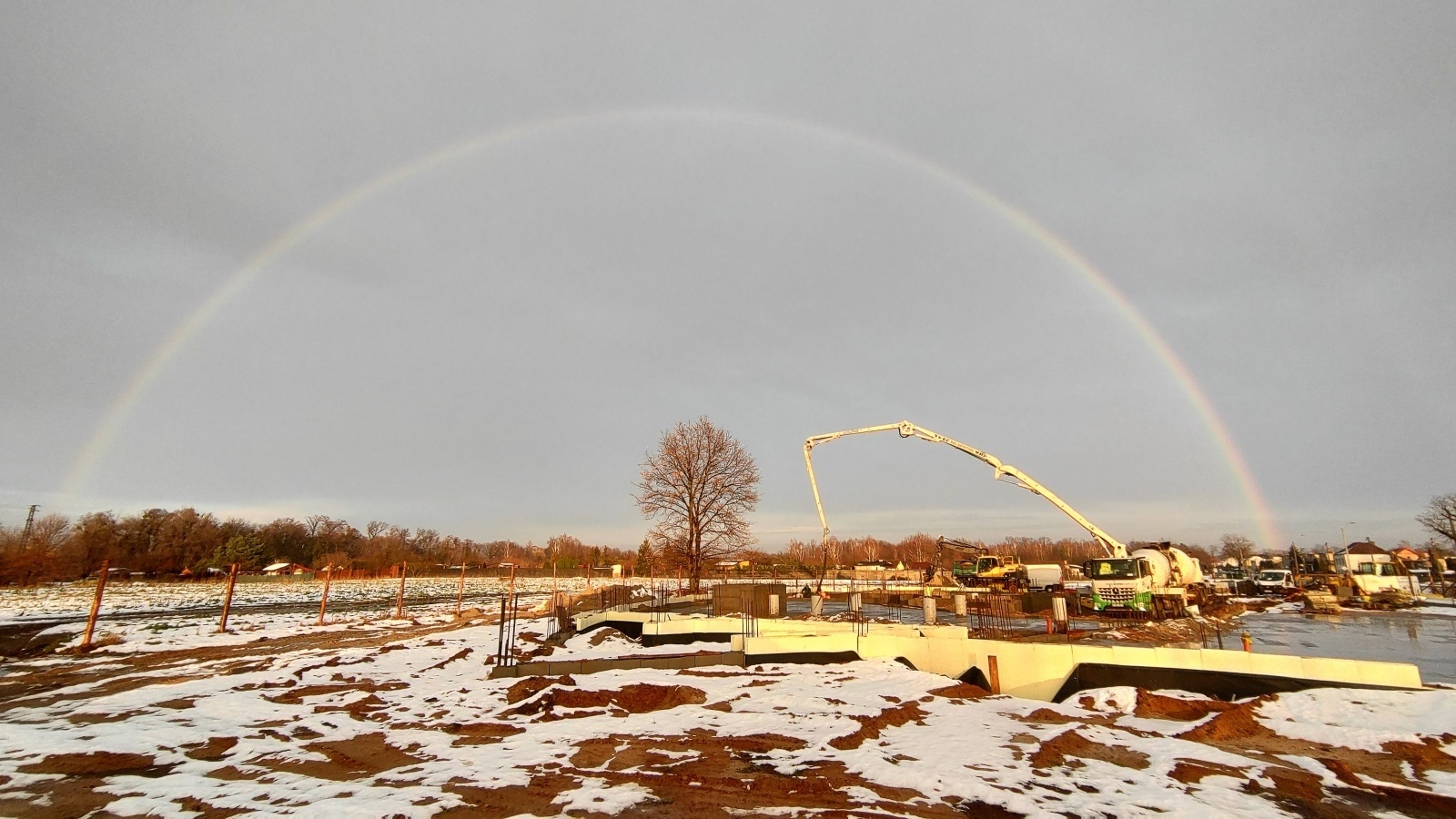

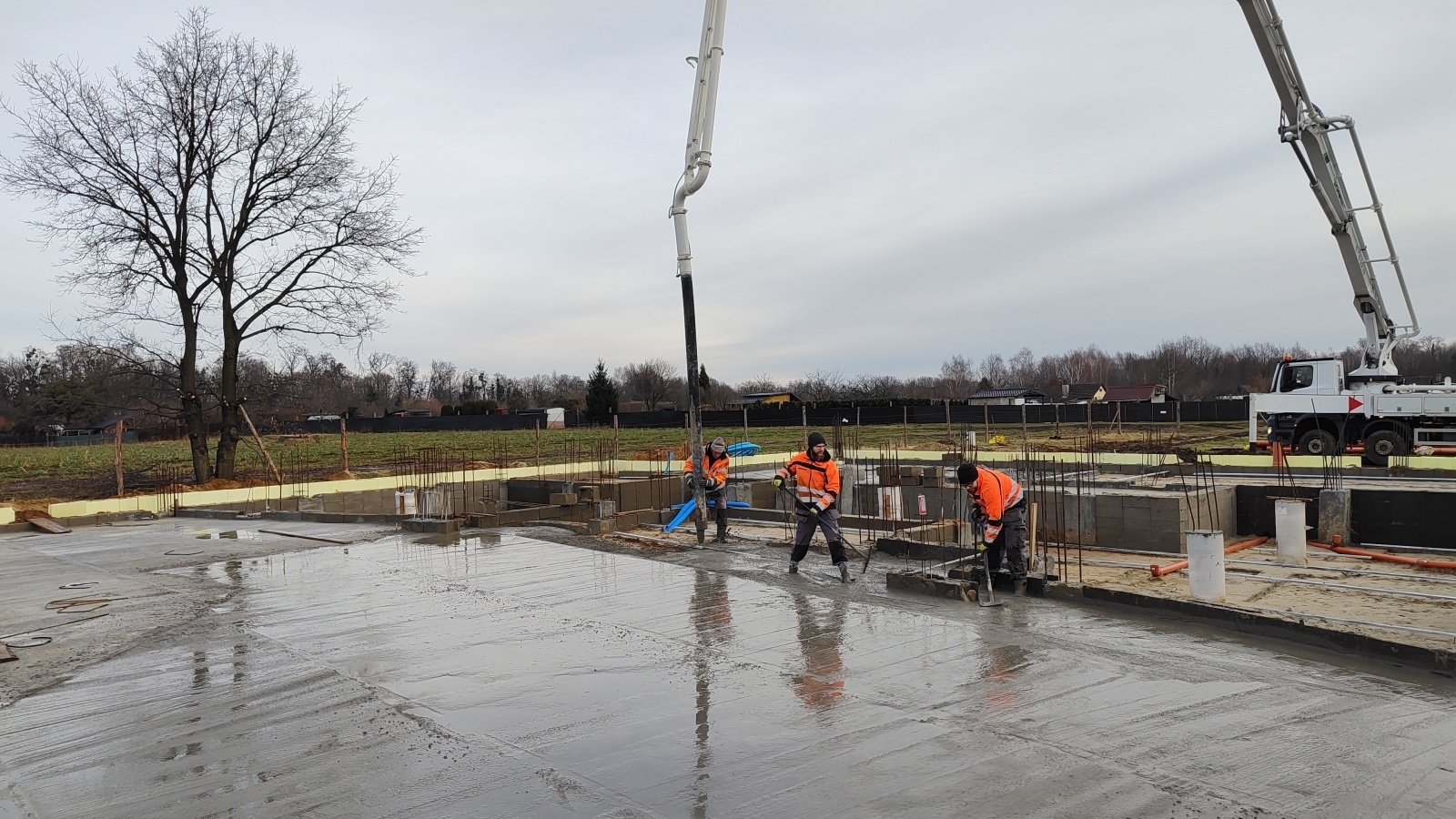

Fundament w 3 minuty

Zapraszamy na krótki timelapse z powstawania fundamentu naszego budynku

styczeń

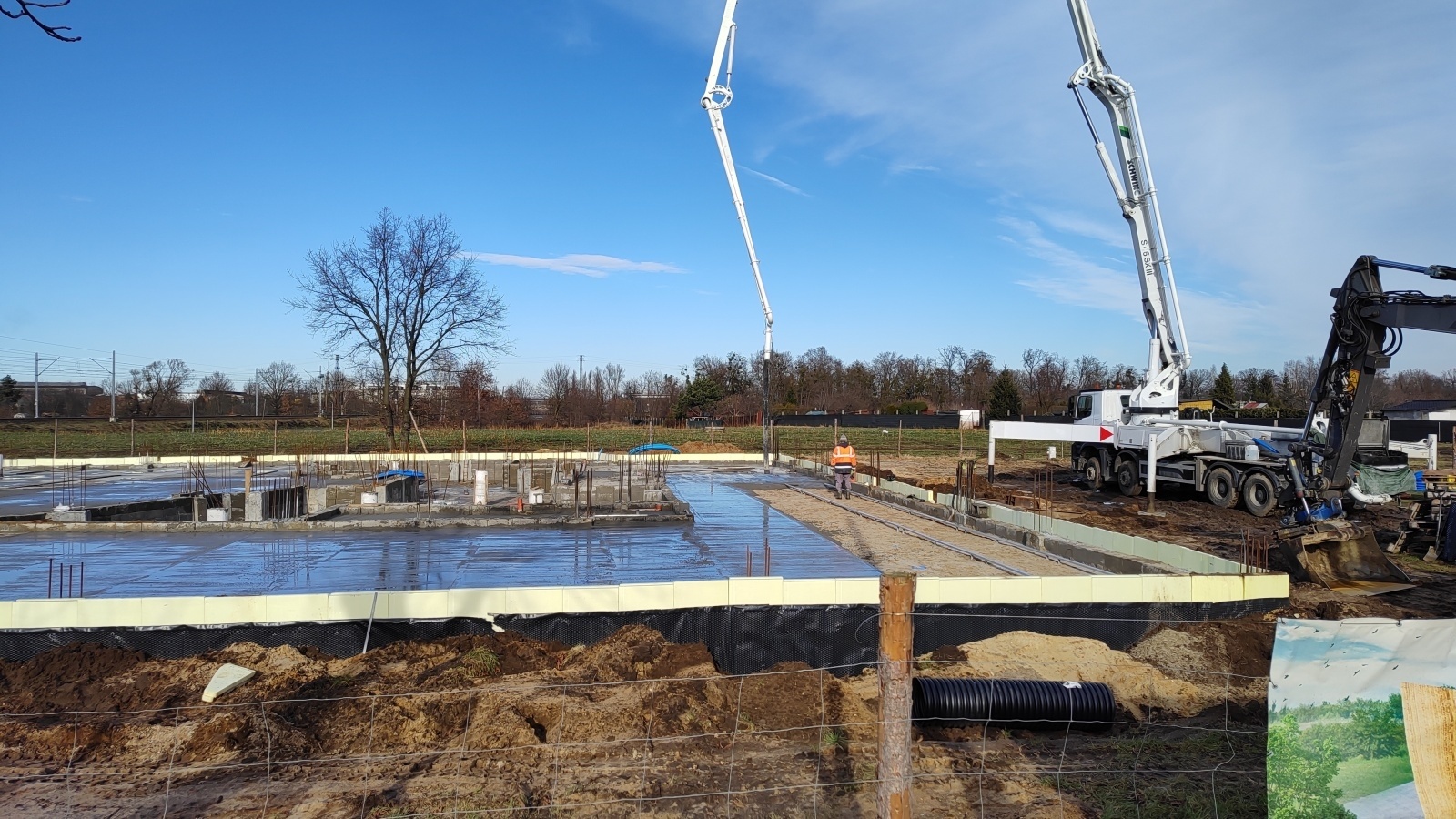

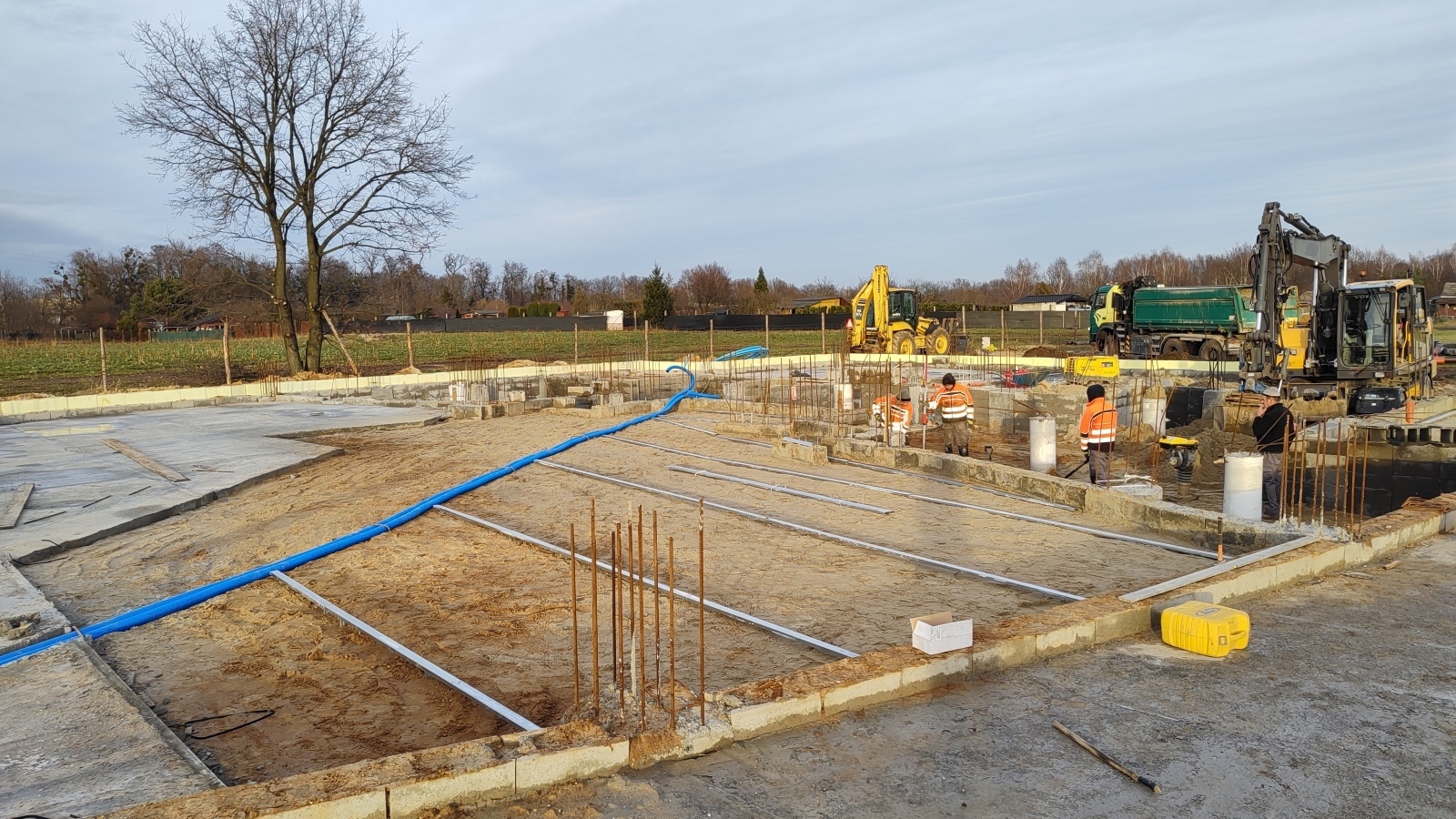

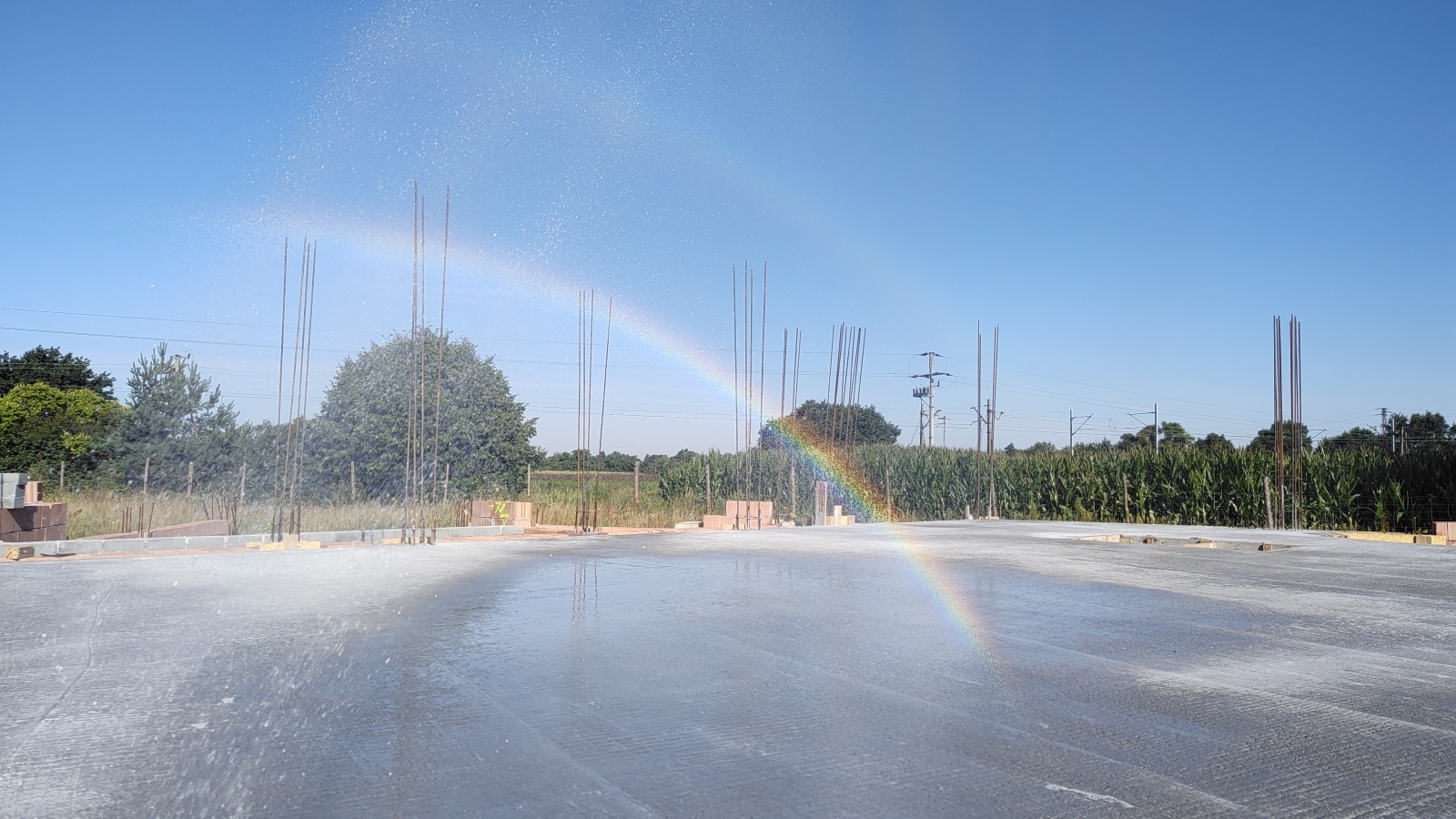

2023

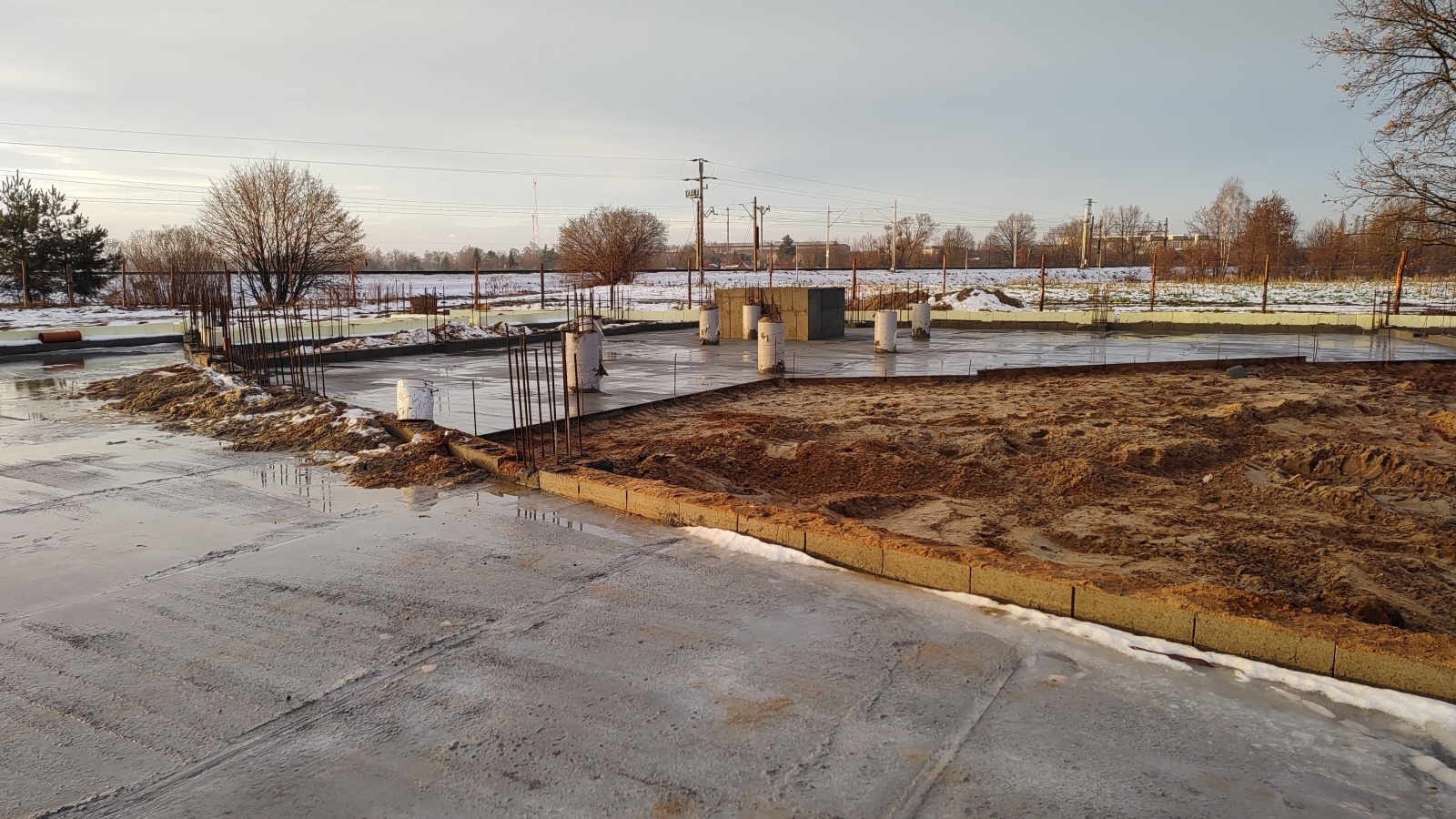

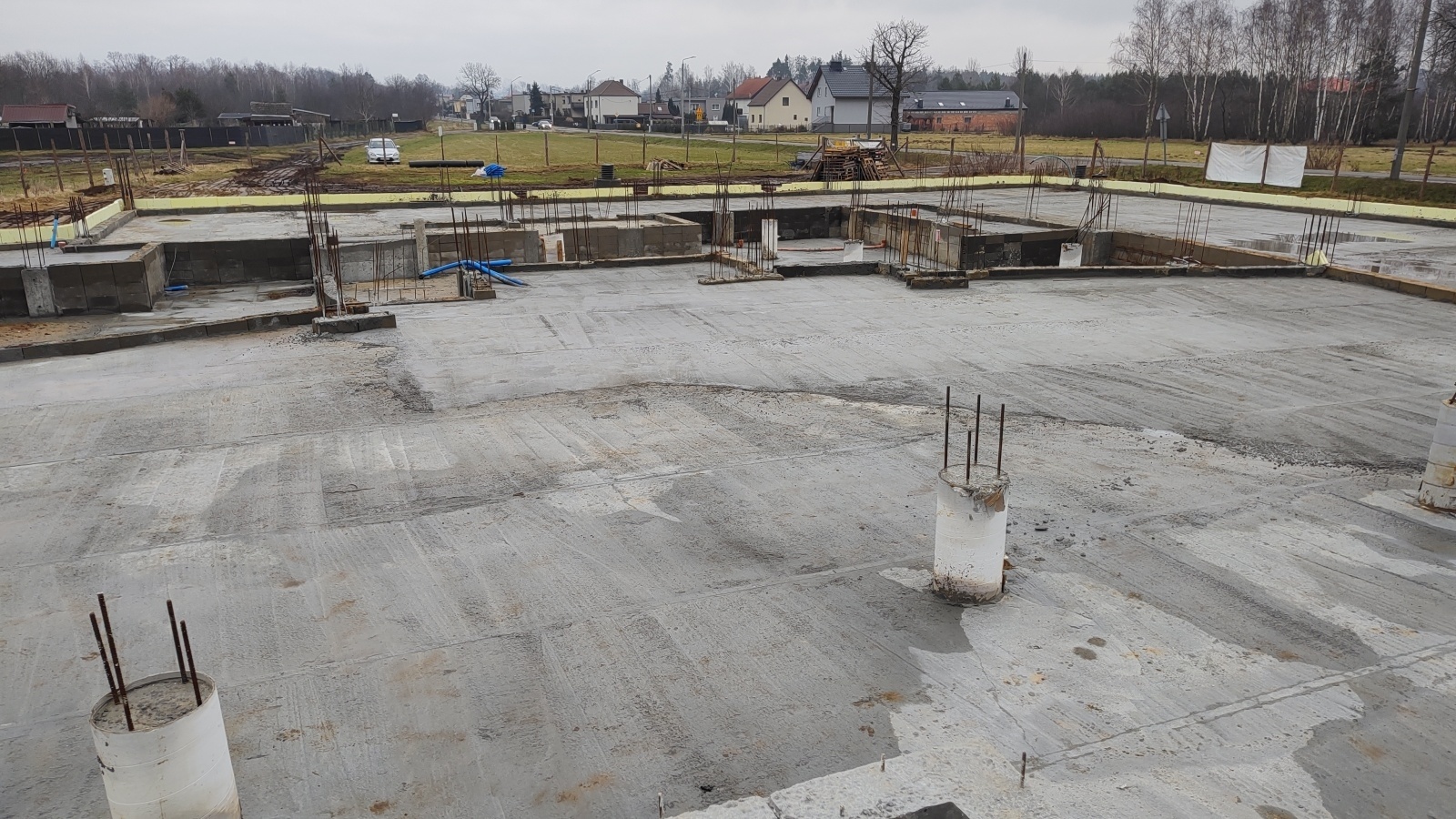

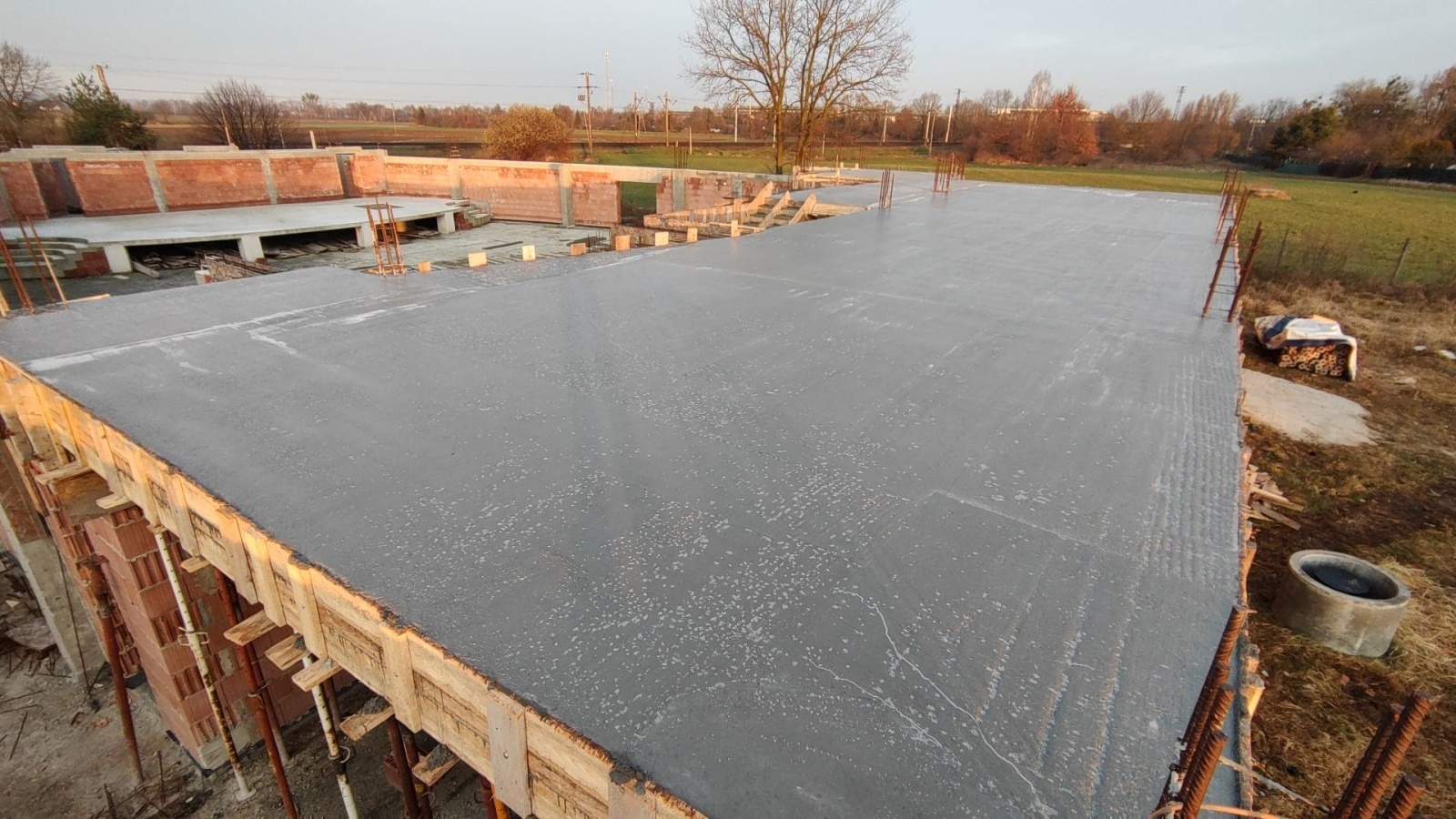

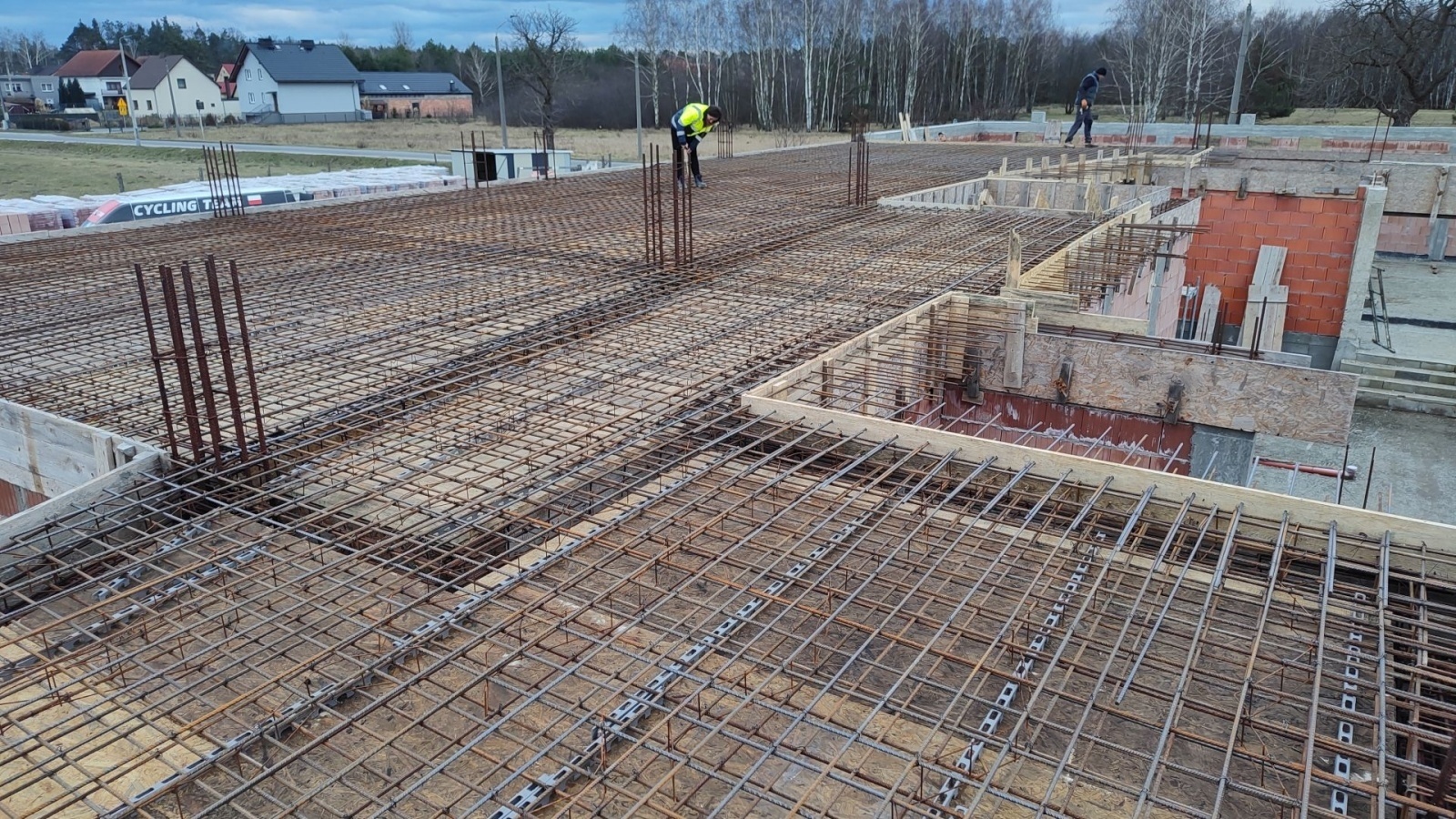

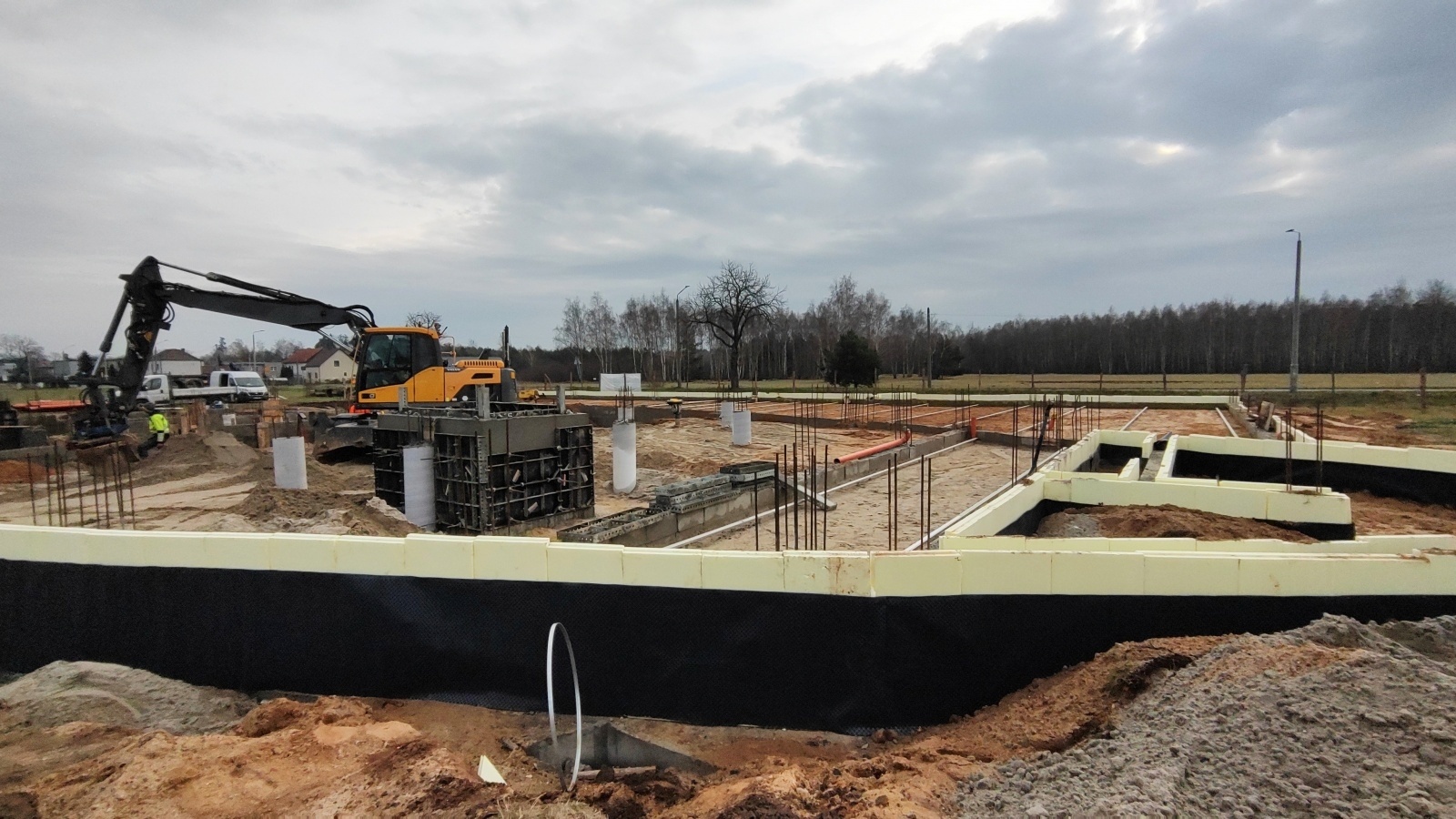

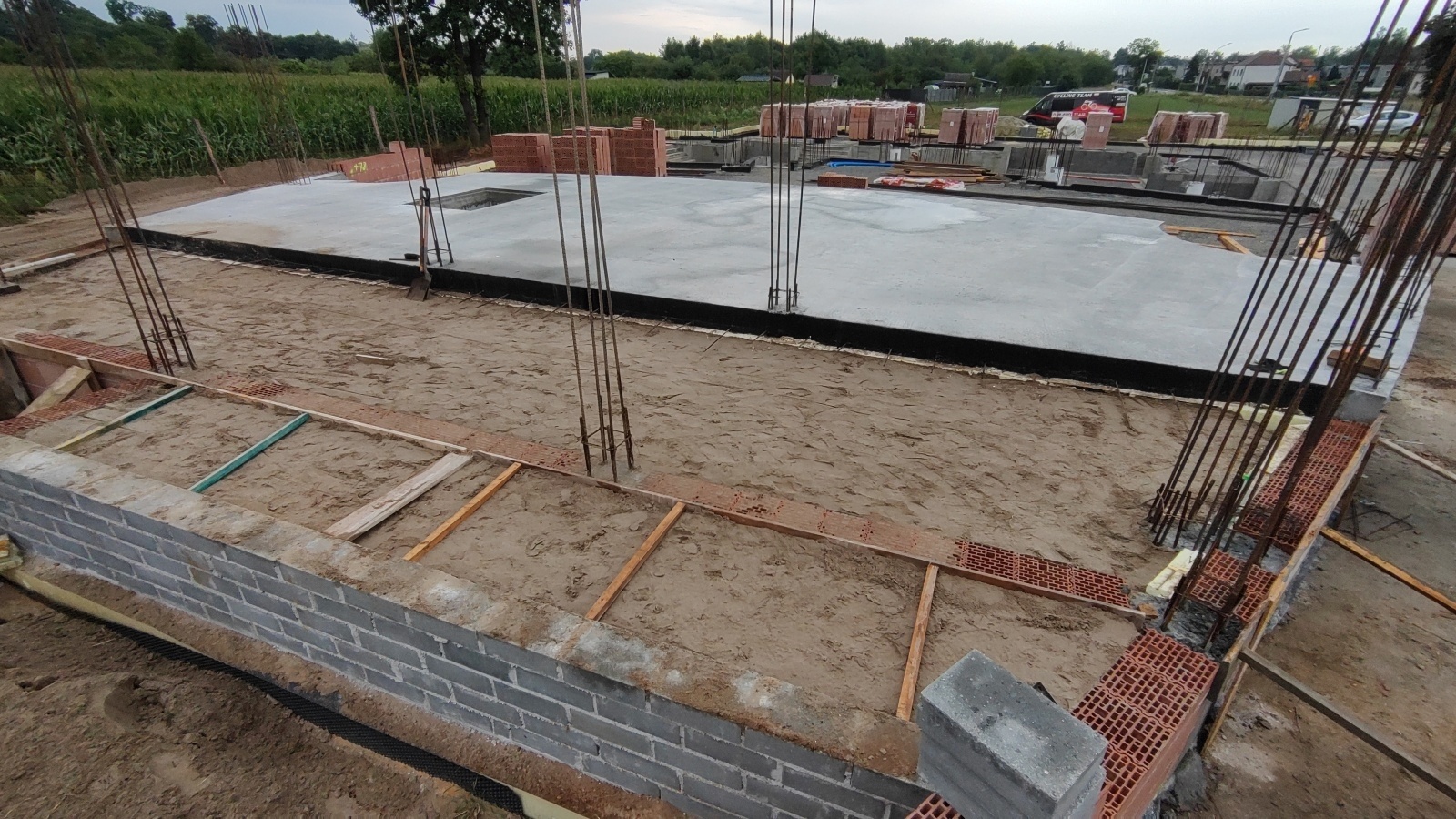

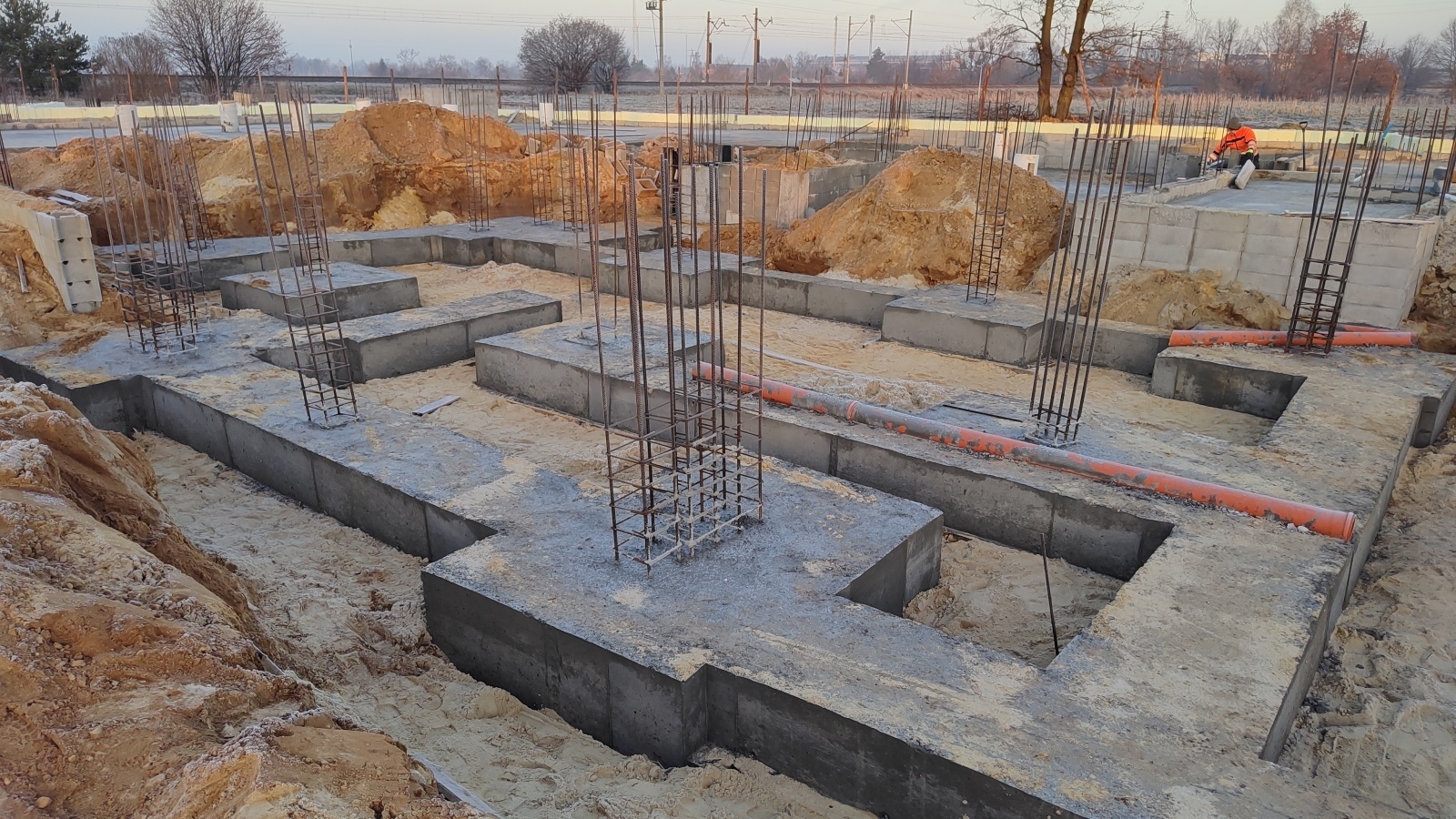

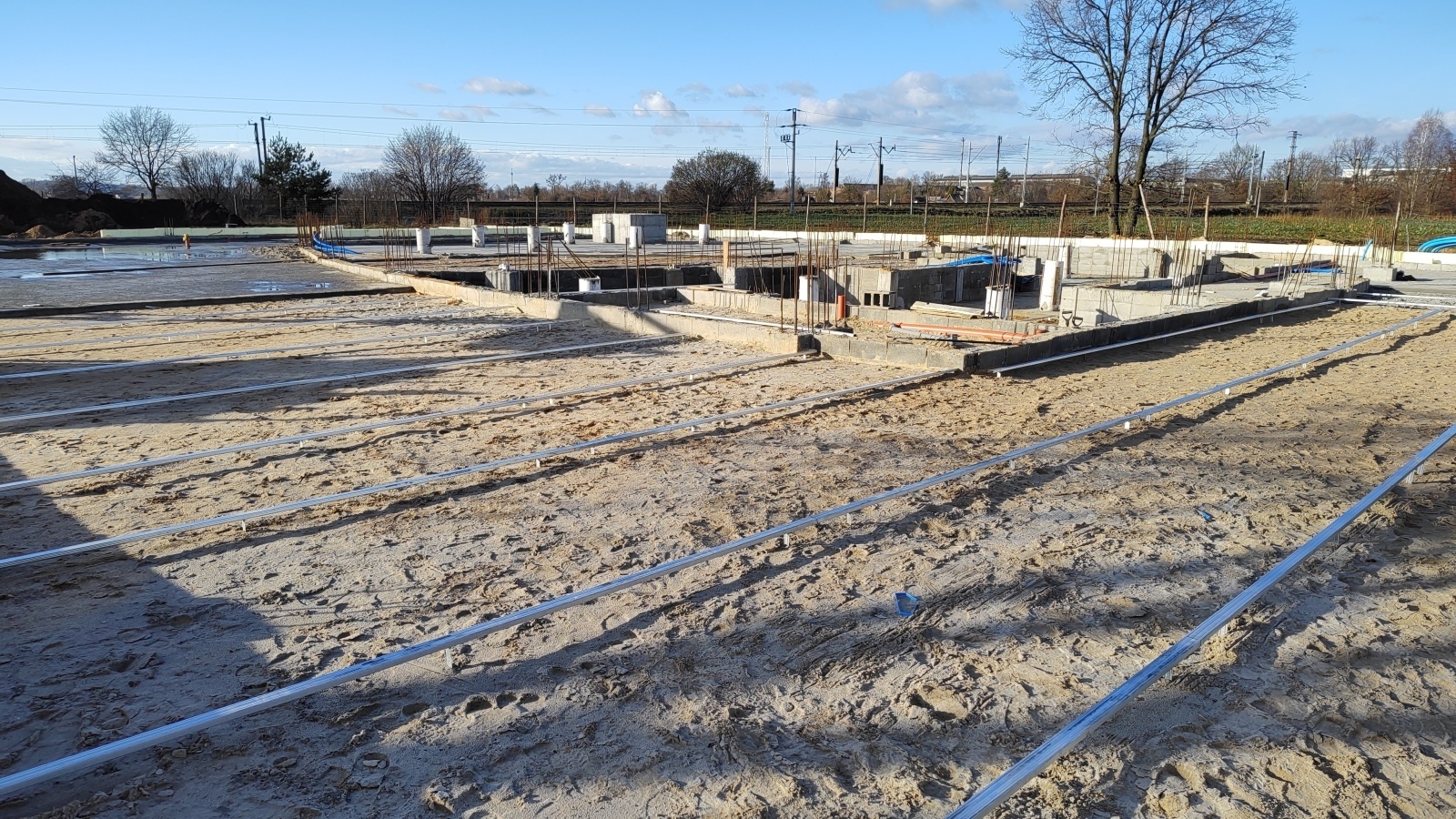

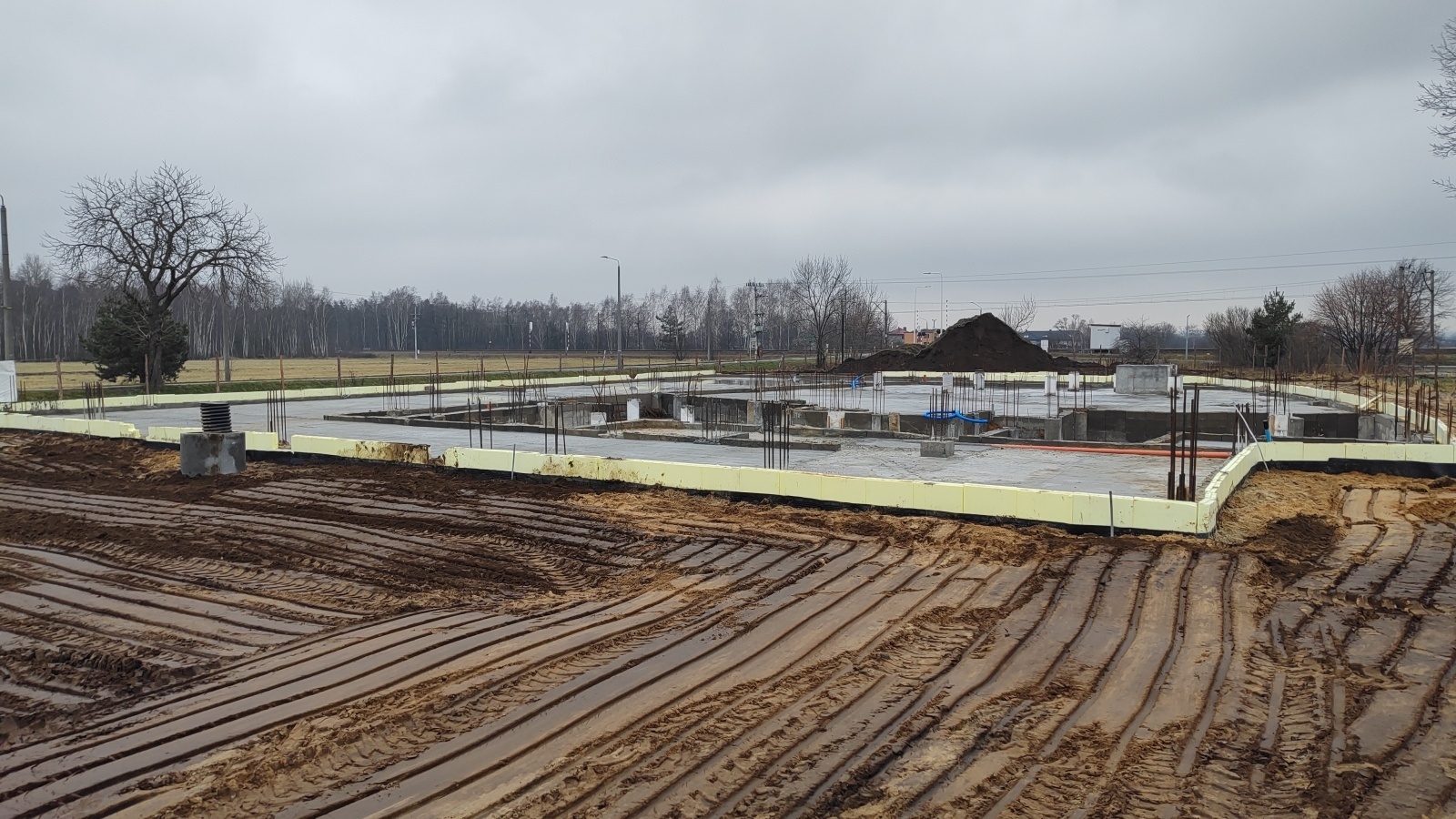

Fundament gotowy

I etap budowy zakończony! Fundament i wszystkie prace ziemne związane z przyłączem kanalizacji, wody i odgromami – wykonane! Firma WITAN spisała się na medal! Dziękujemy 😊

grudzień
2022

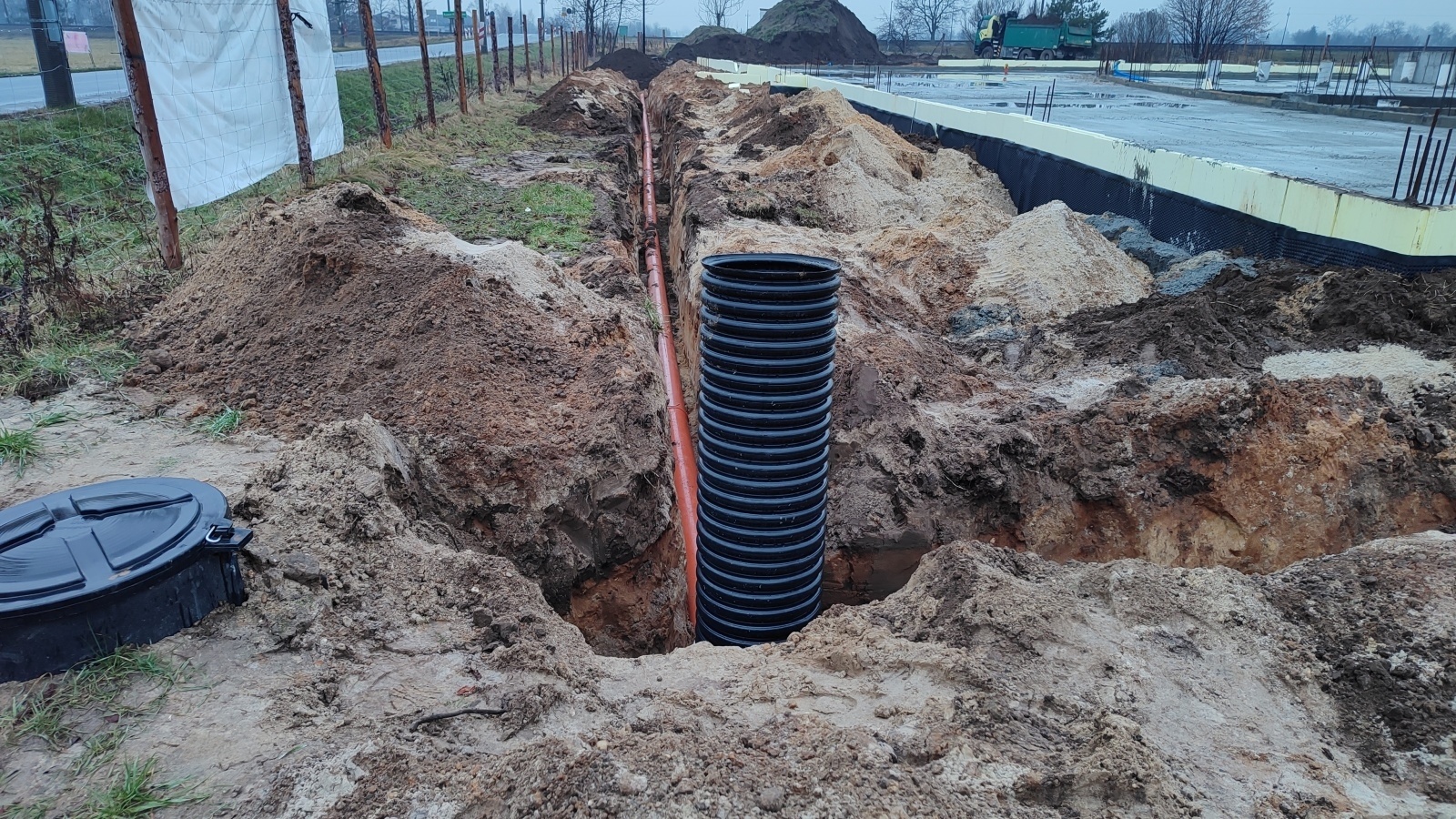

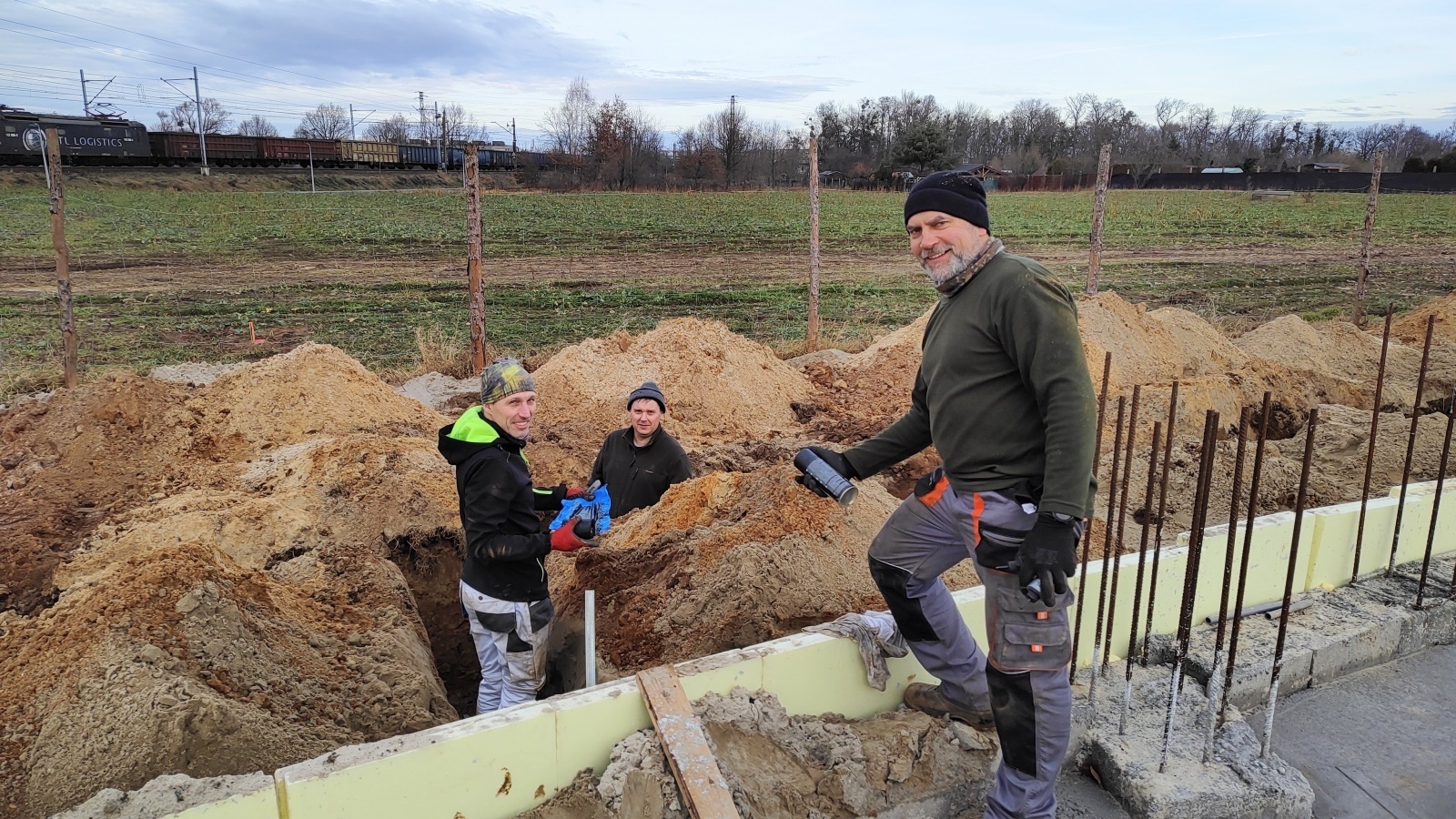

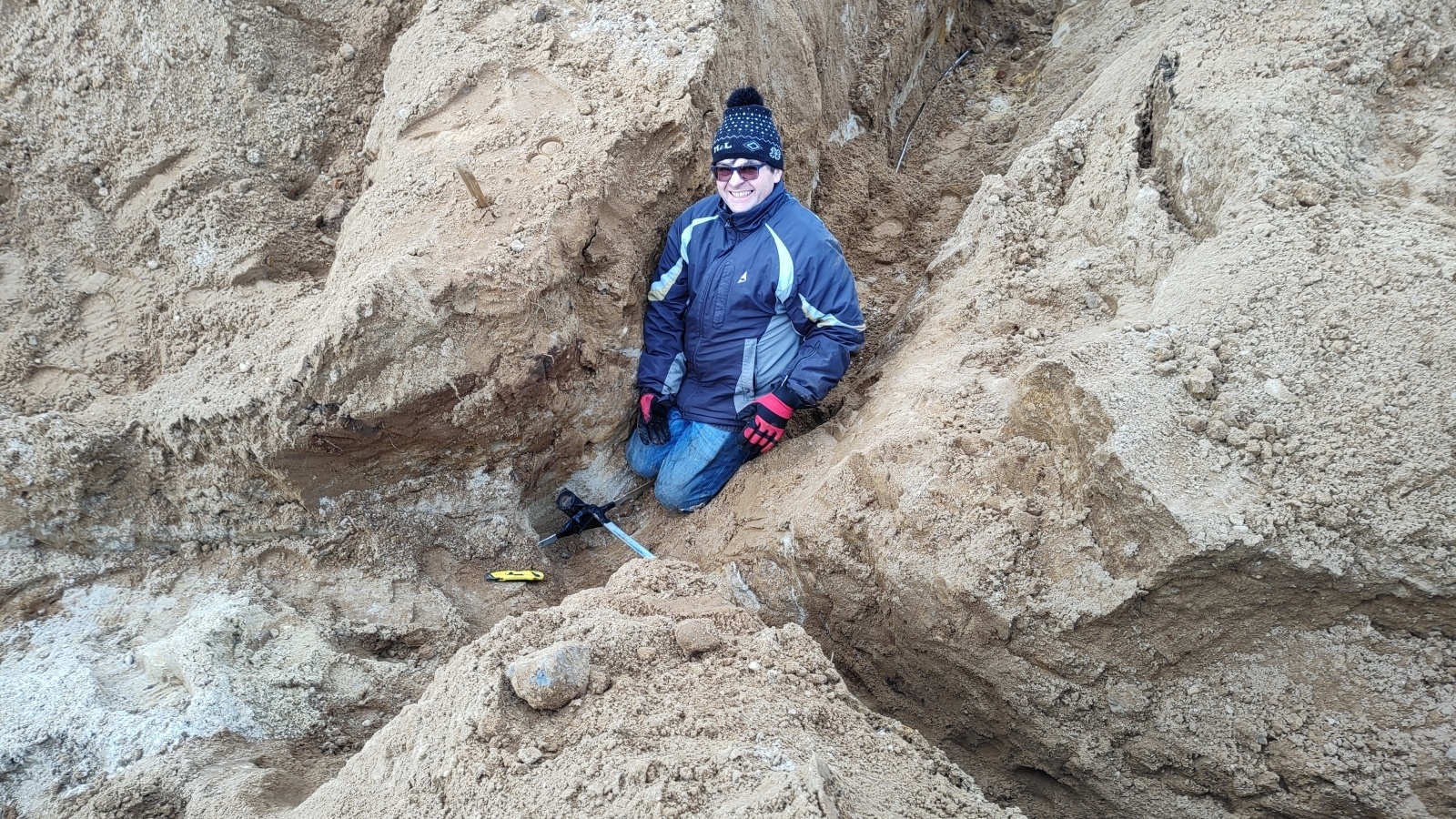

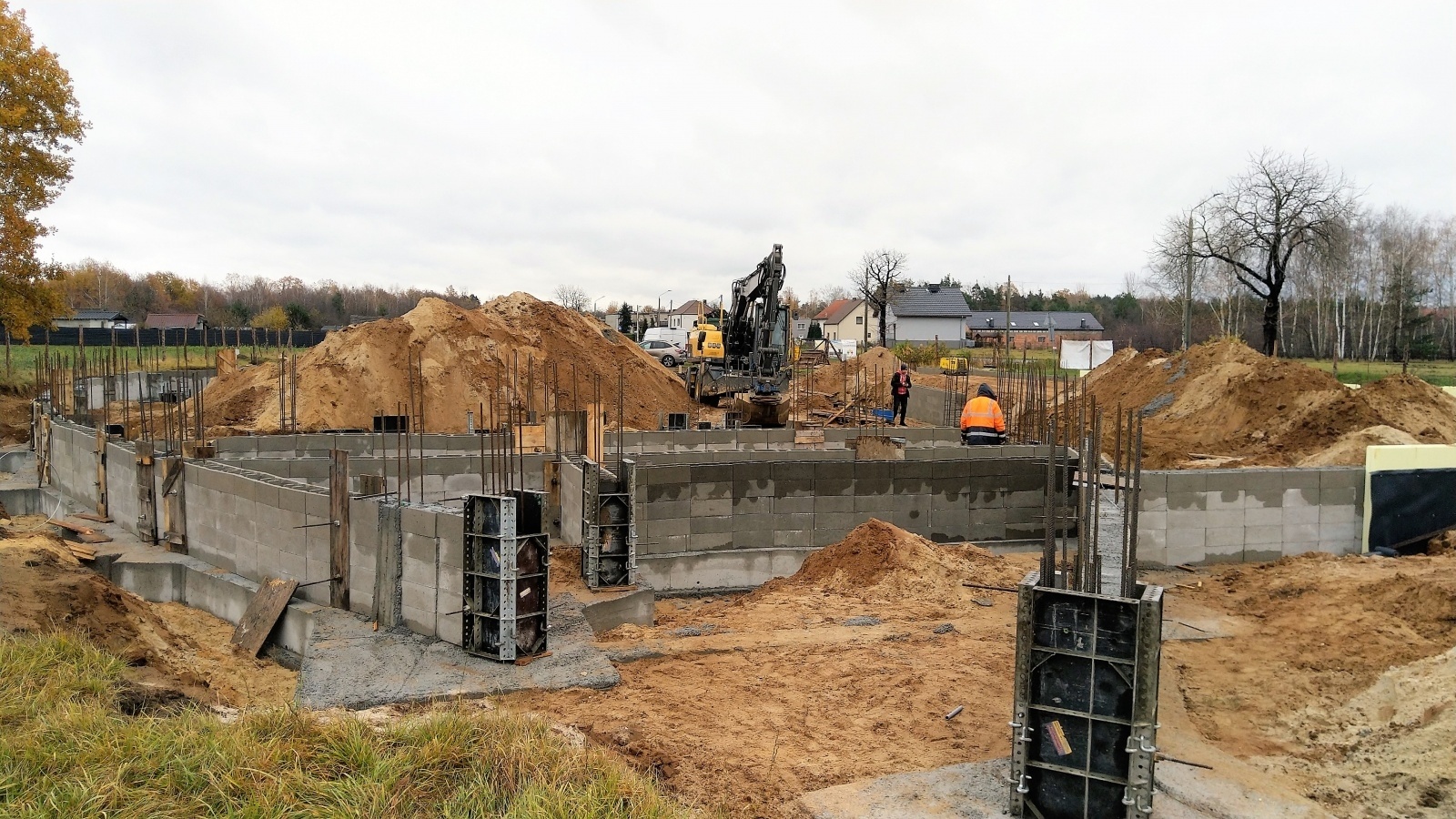

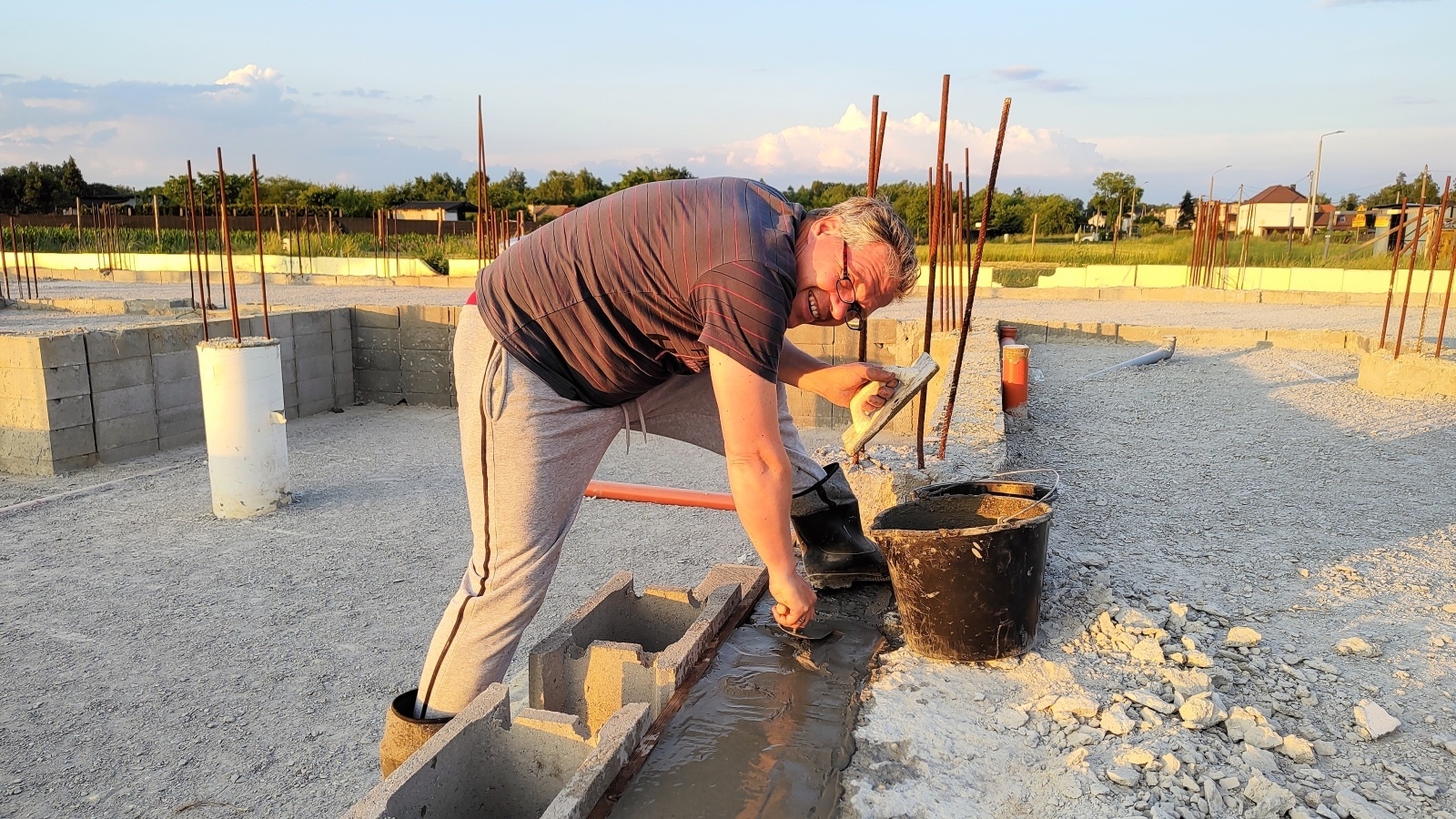

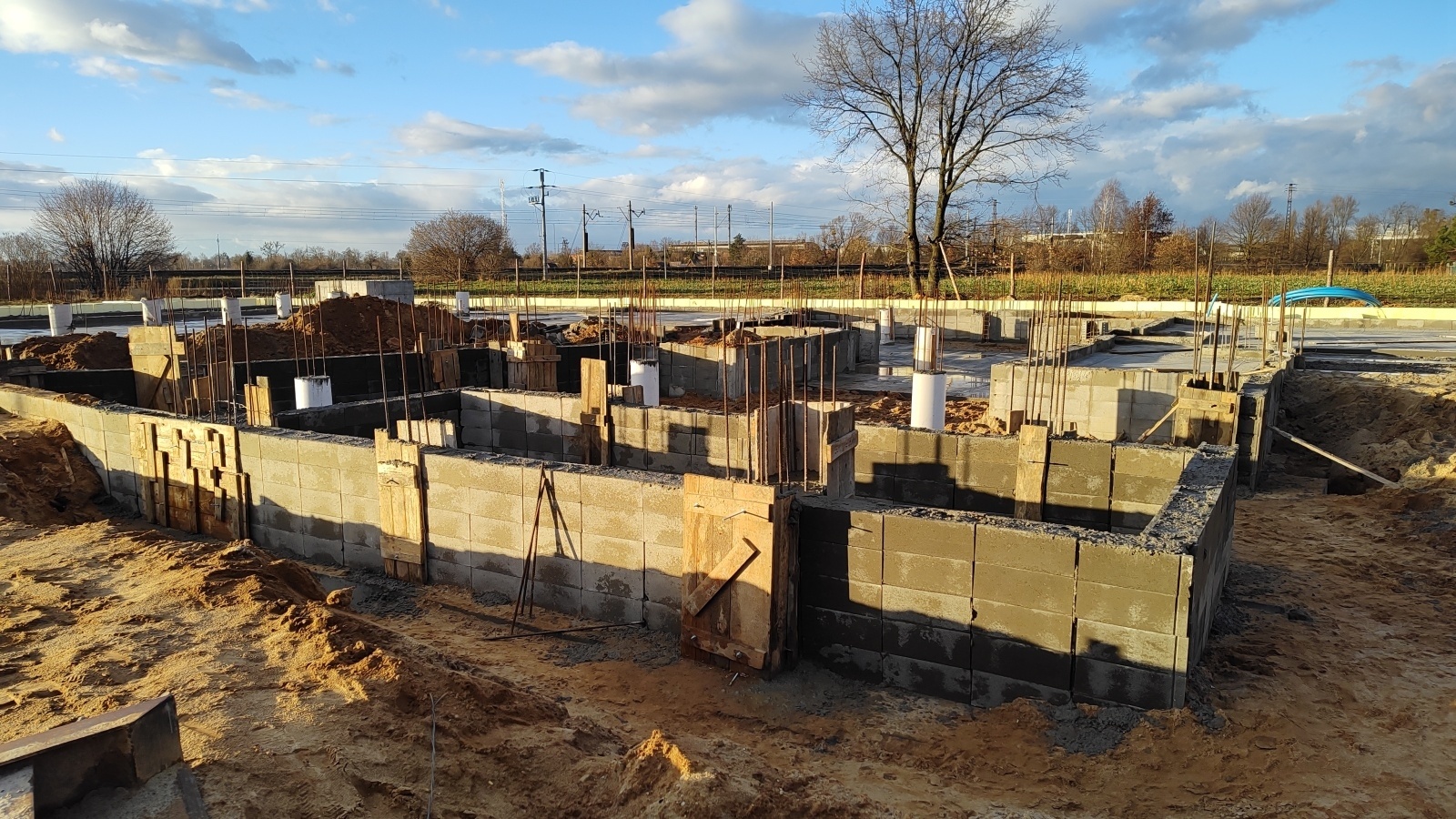

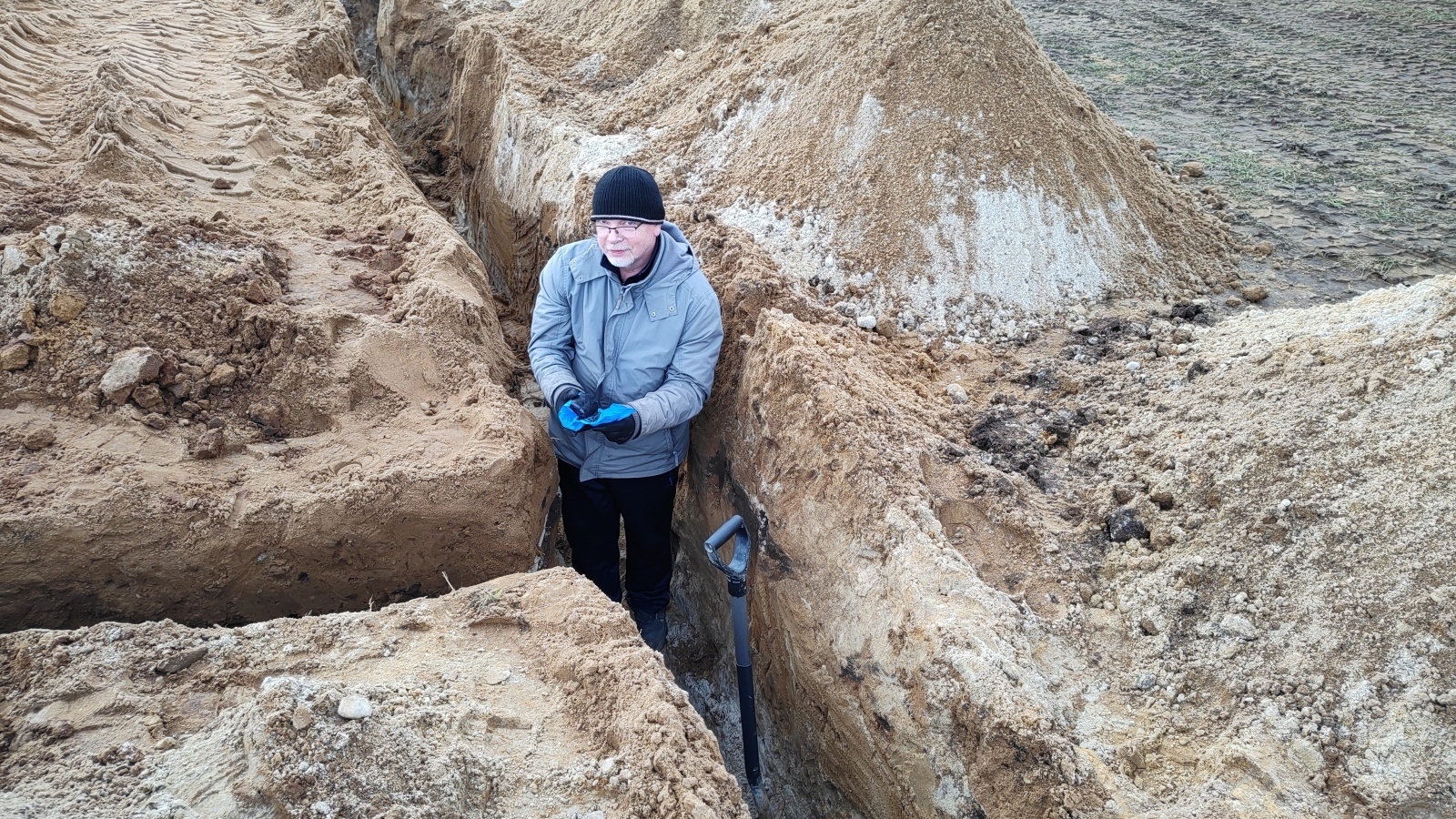

Podłączenie uziemienia

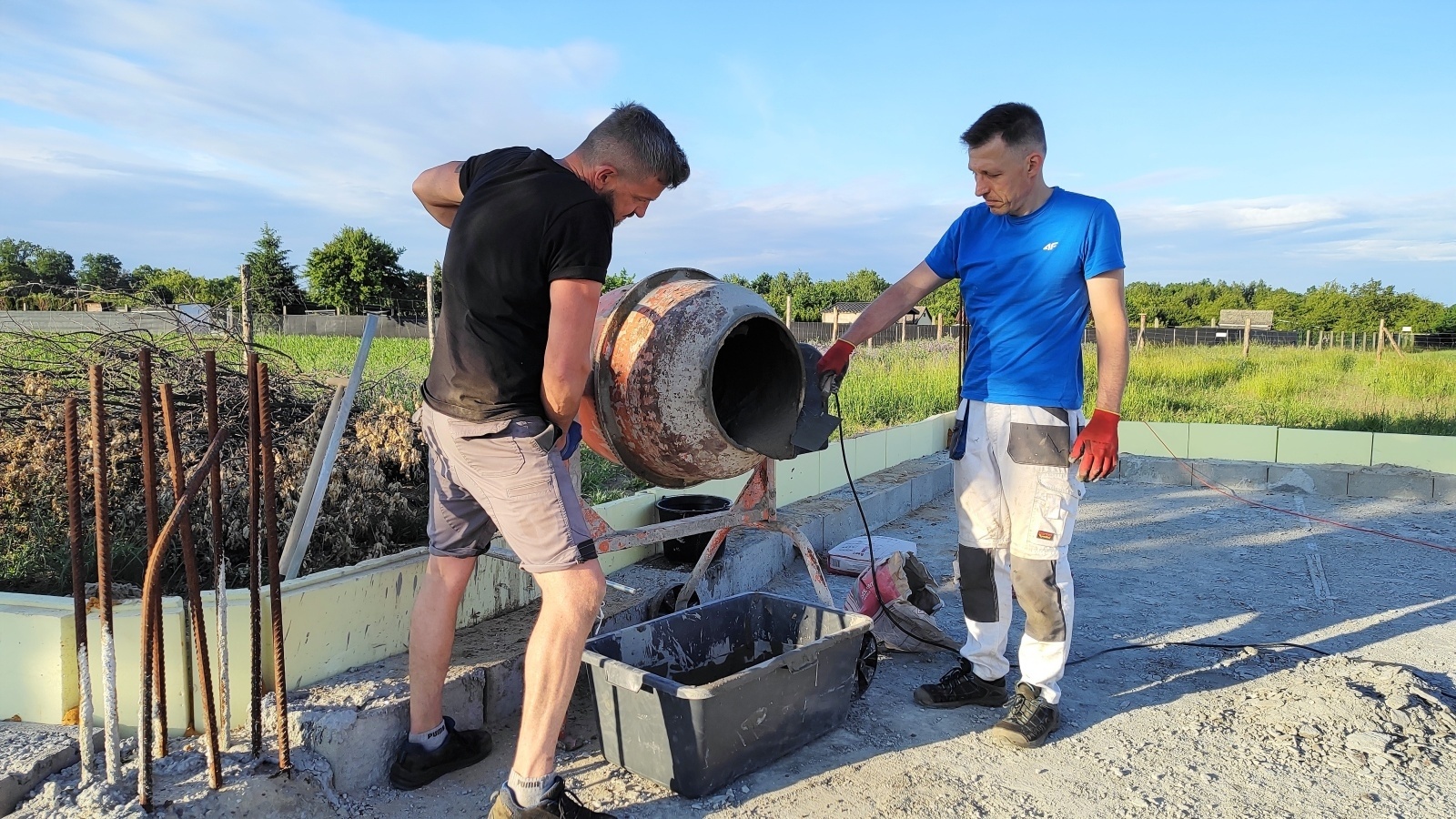

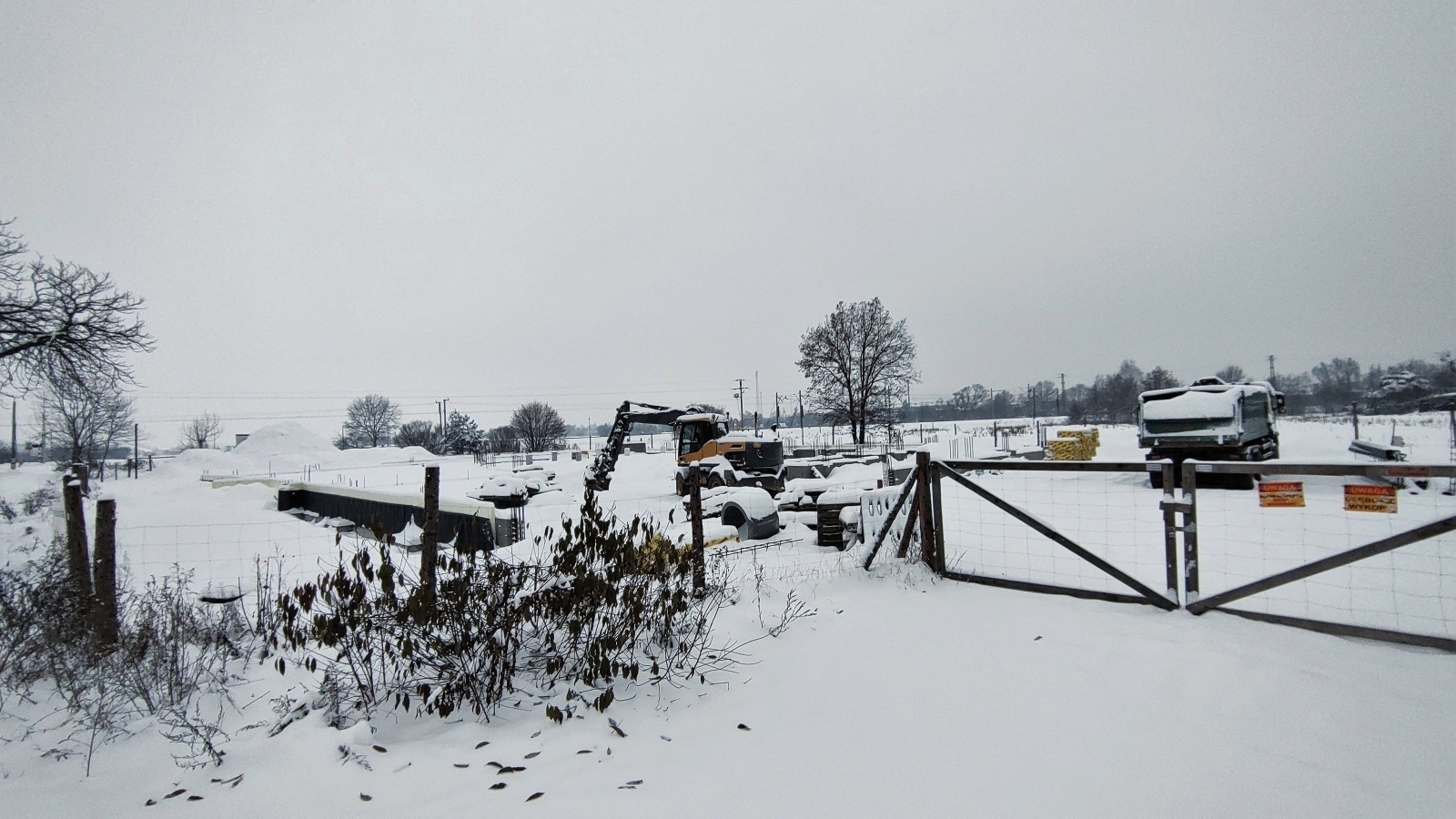

Przyszła śnieżna i mroźna zima i na pewien czas wstrzymała prace. Jednak część zaplanowanych prac udało się wykonać.

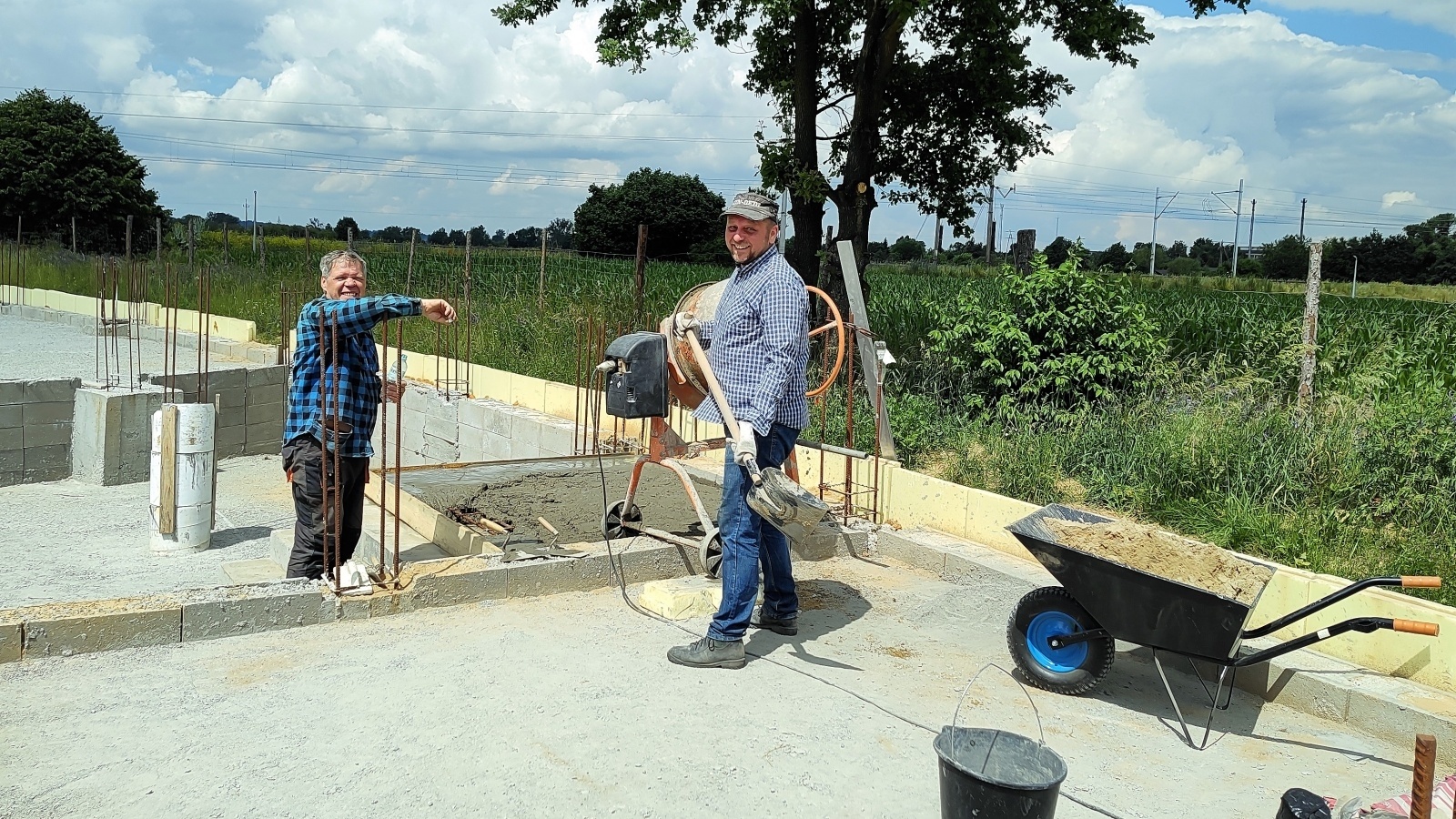

W Sylwestra własnymi męskimi siłami podłączaliśmy uziemienie wokół budynku.

listopad
2022

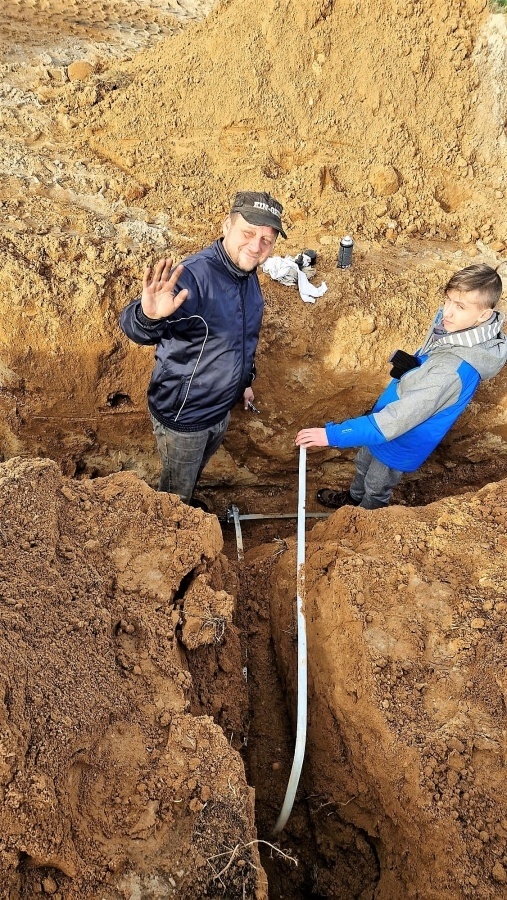

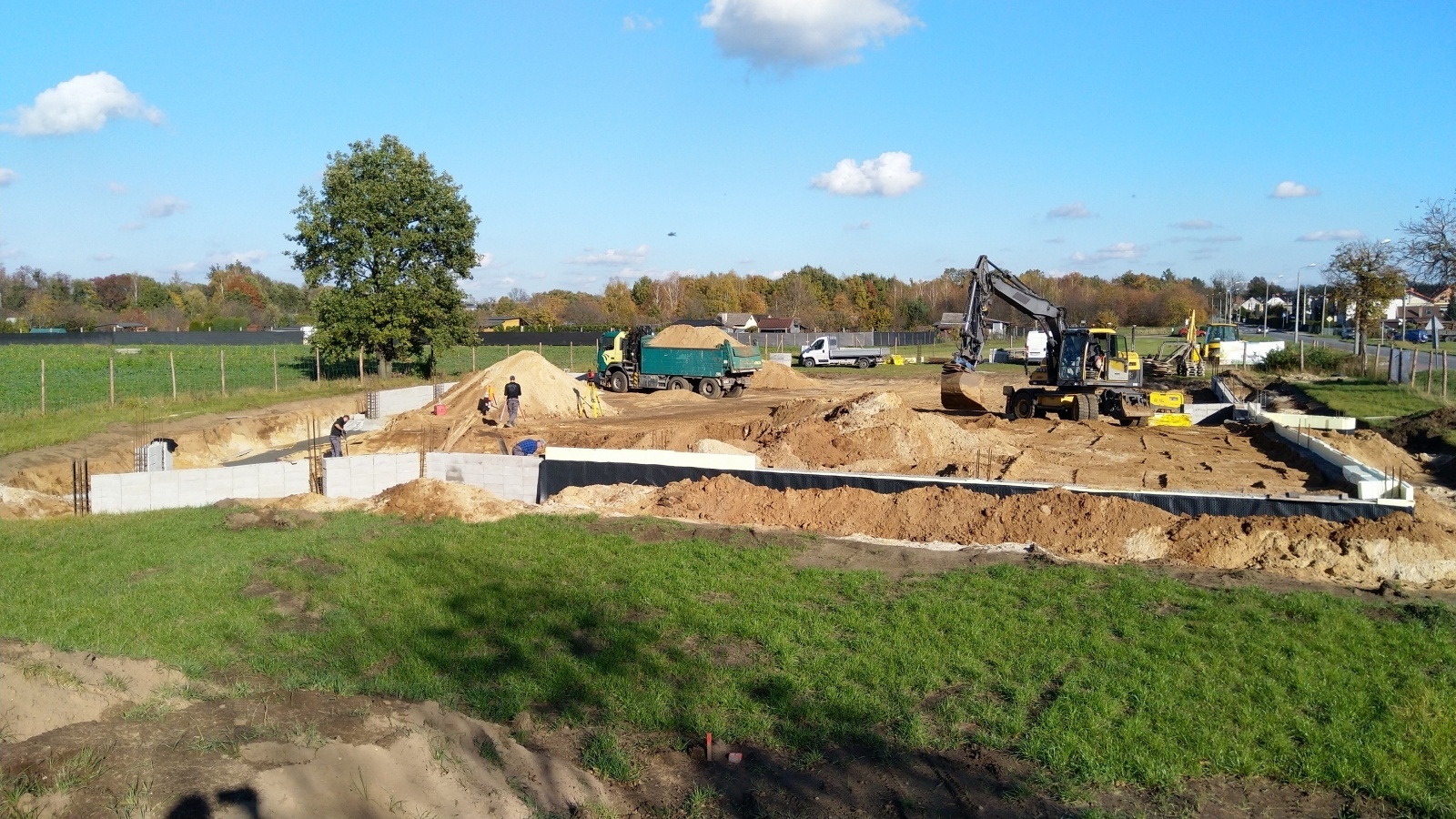

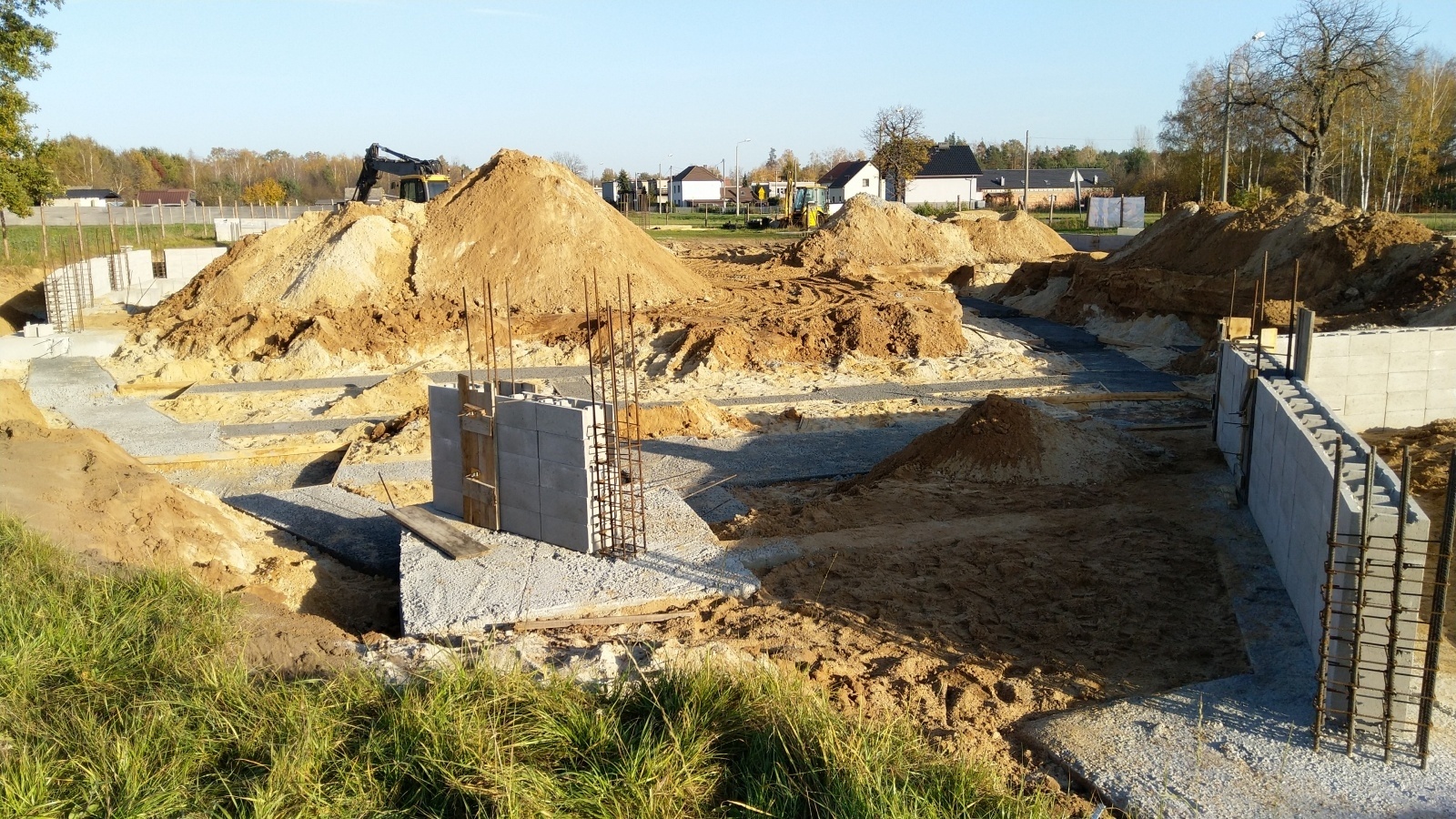

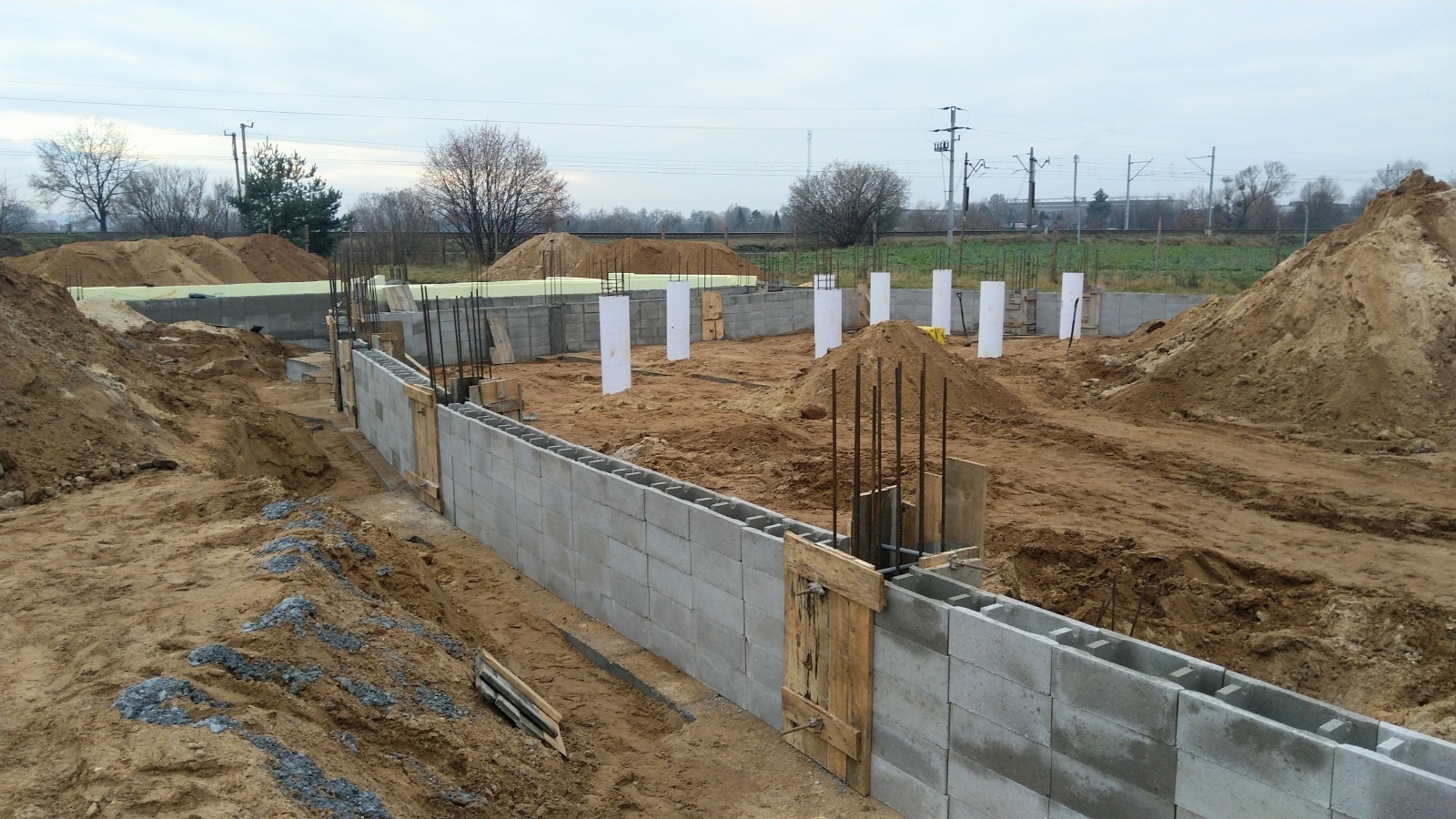

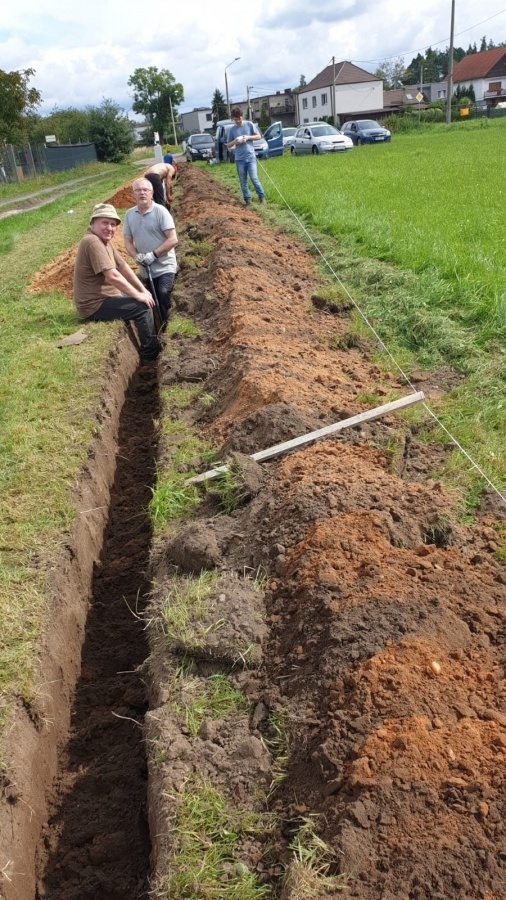

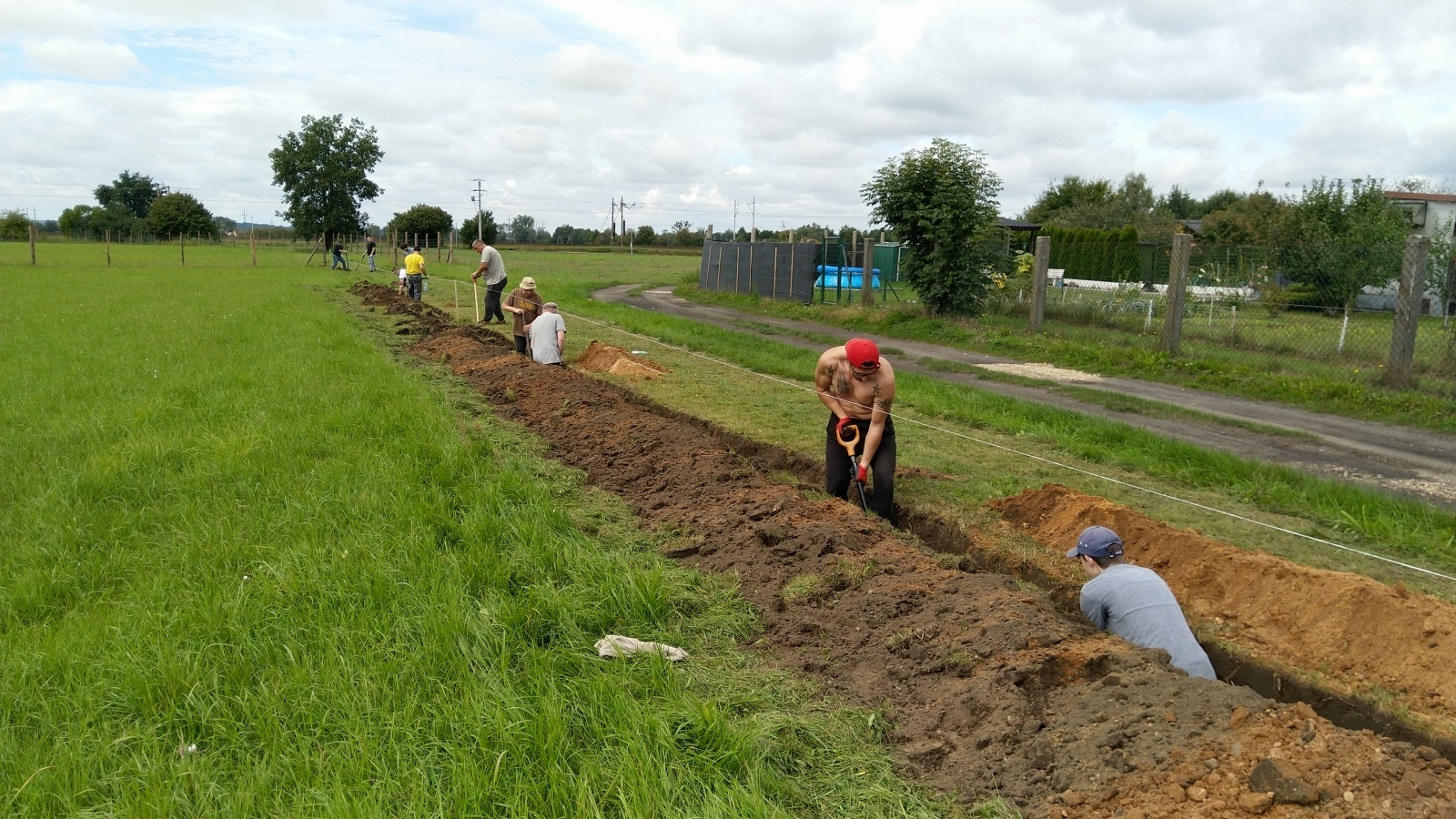

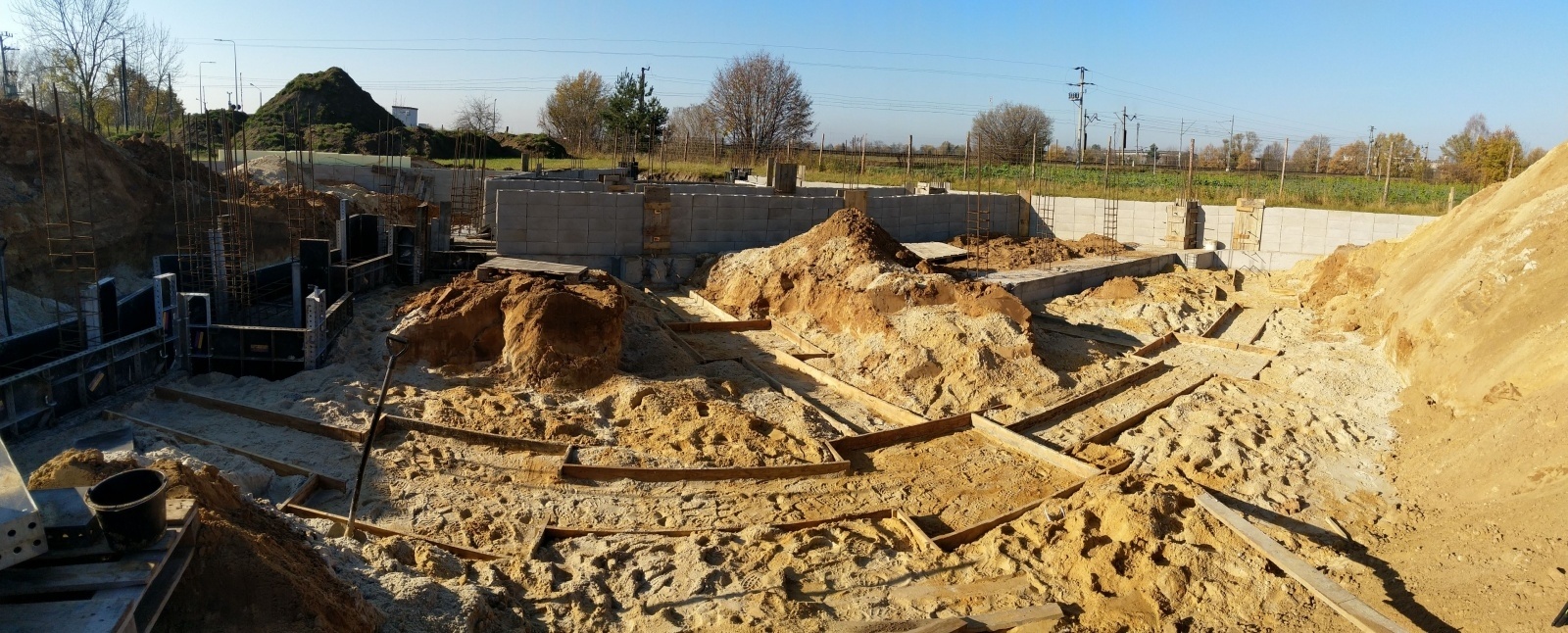

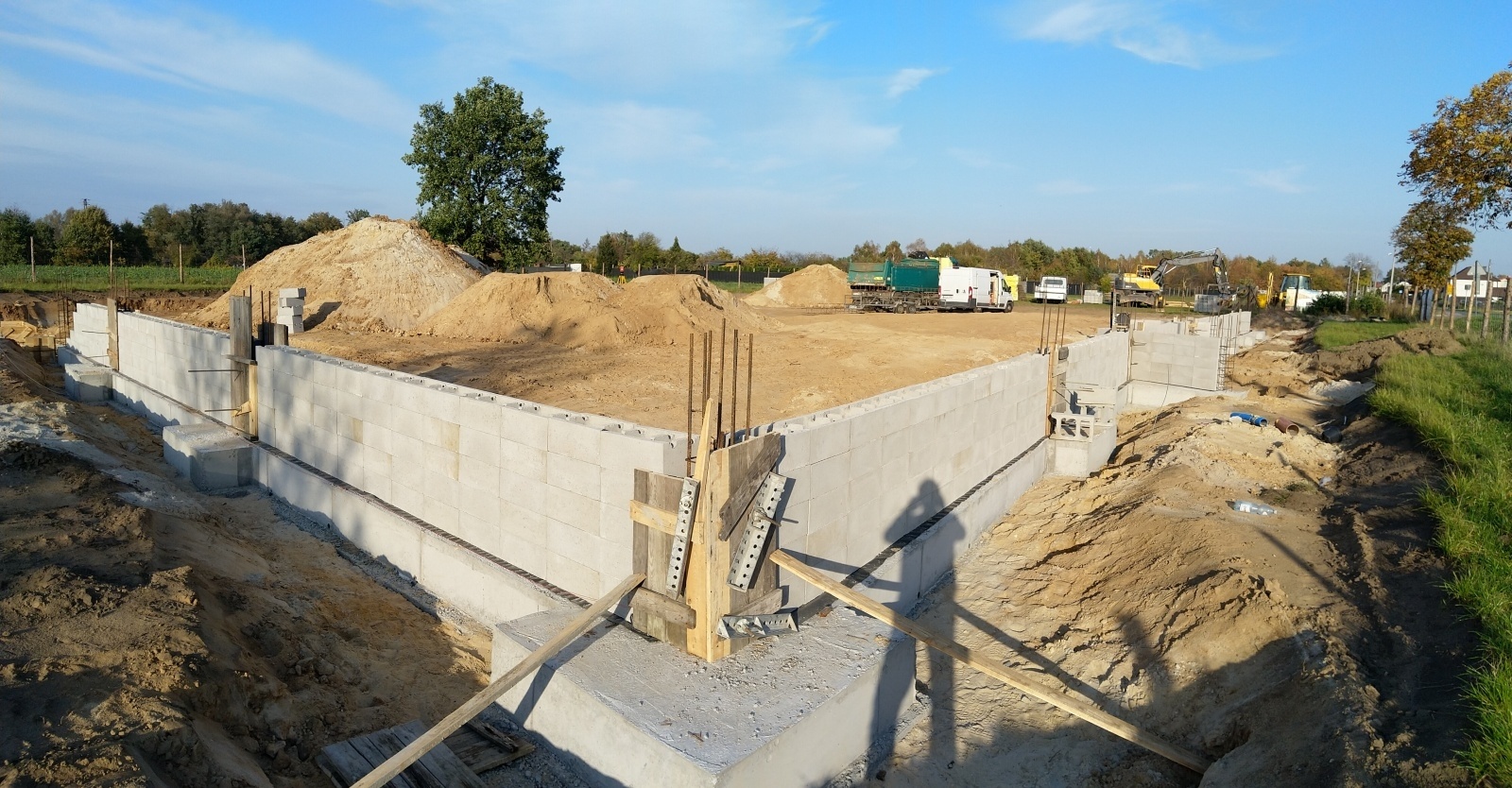

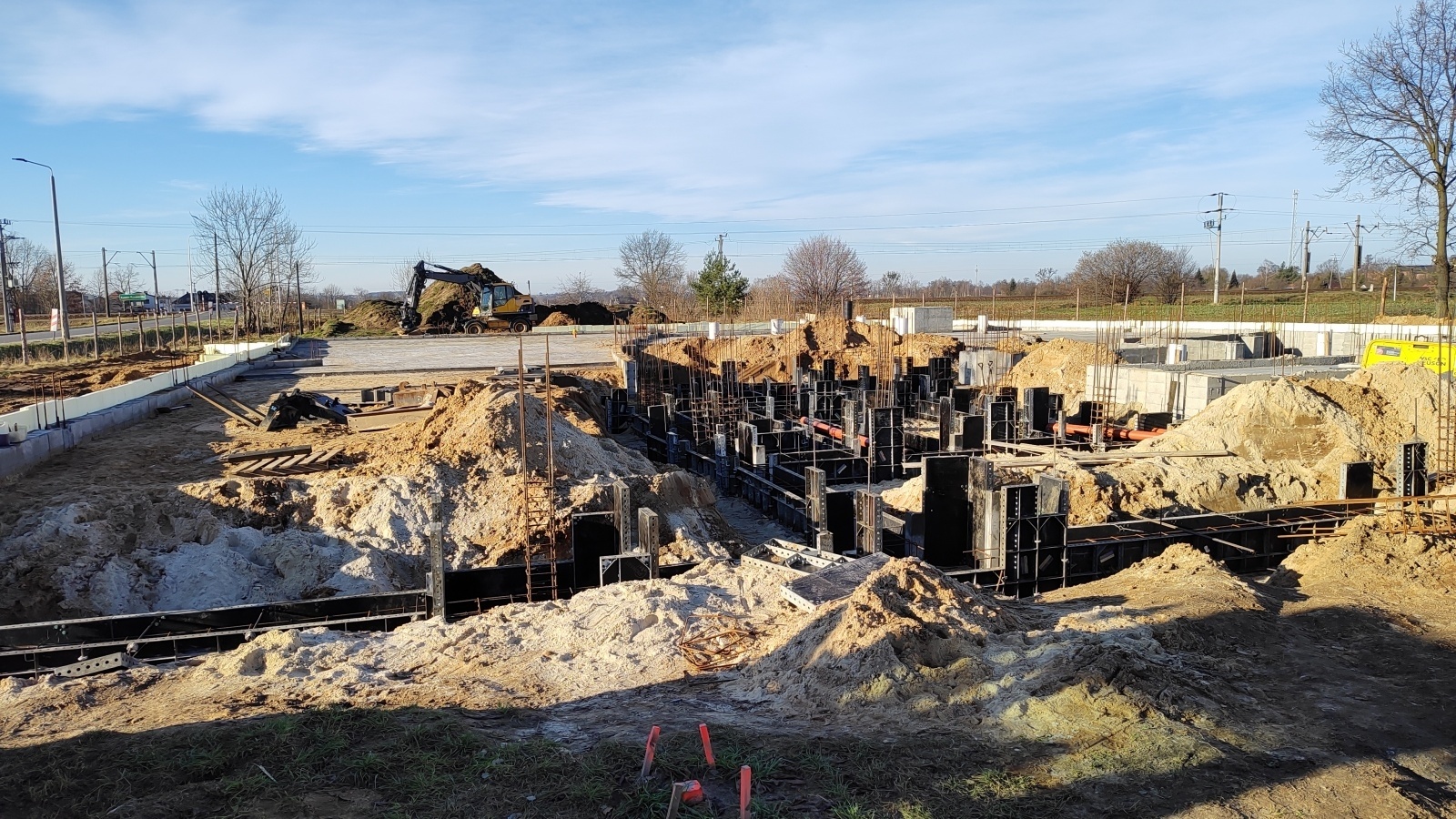

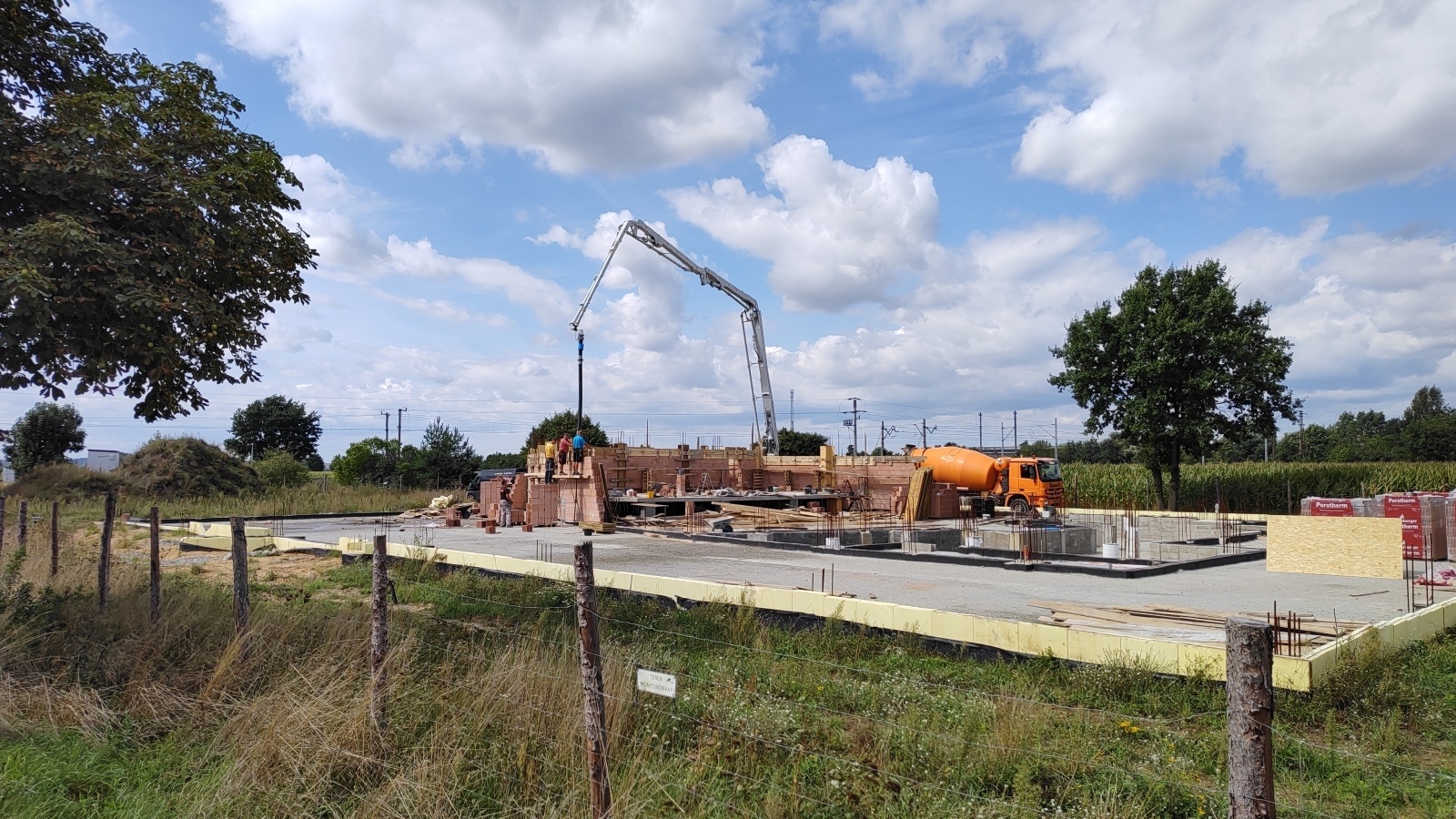

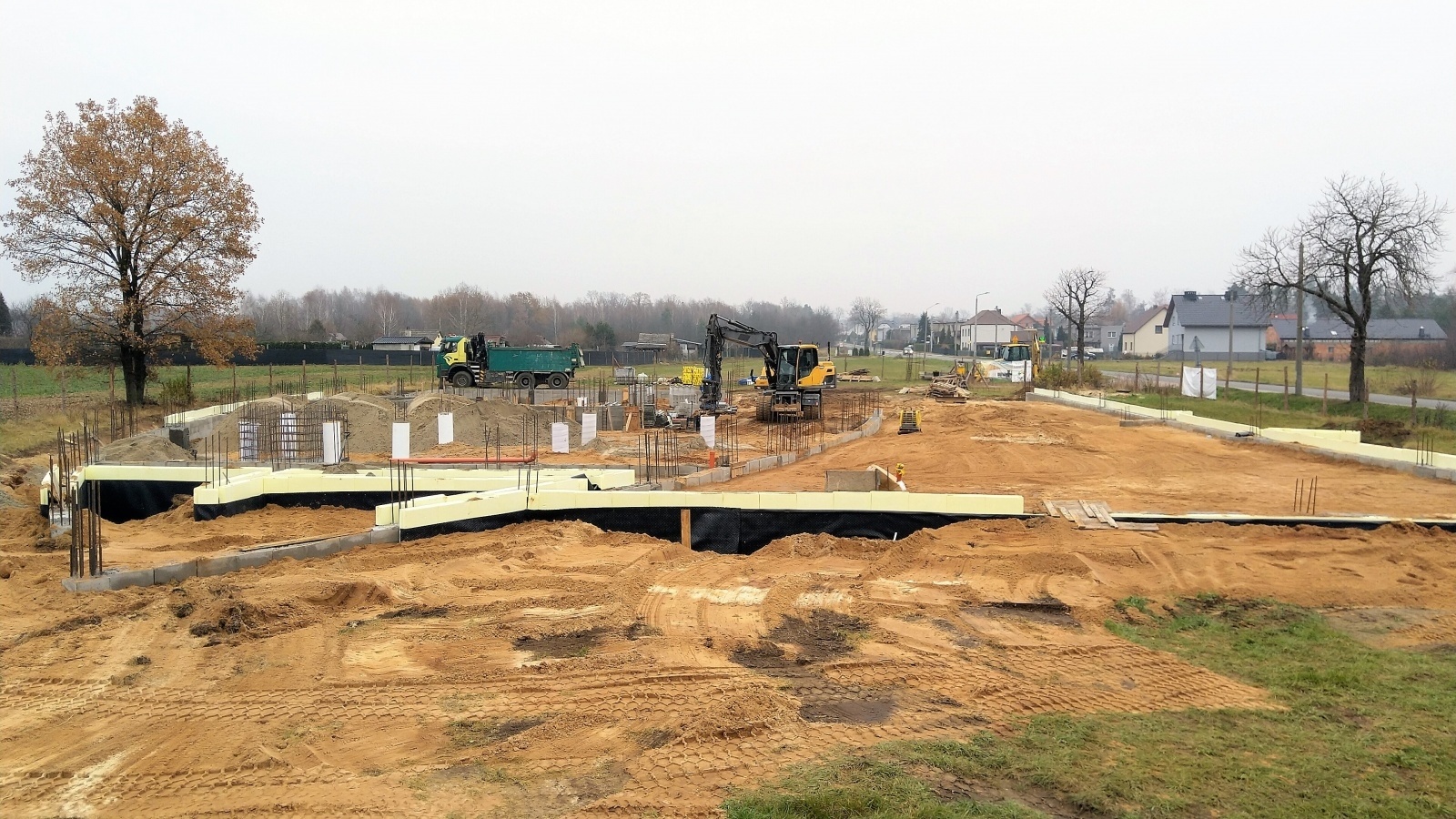

Wykonywanie ścian fundamentowych

Listopadowa aura była przychylna pracom ziemnym. Większość fundamentów i ich ścian zostało wykonanych. Patrząc na kolumny widać już zarys sceny. Prace w toku.

październik

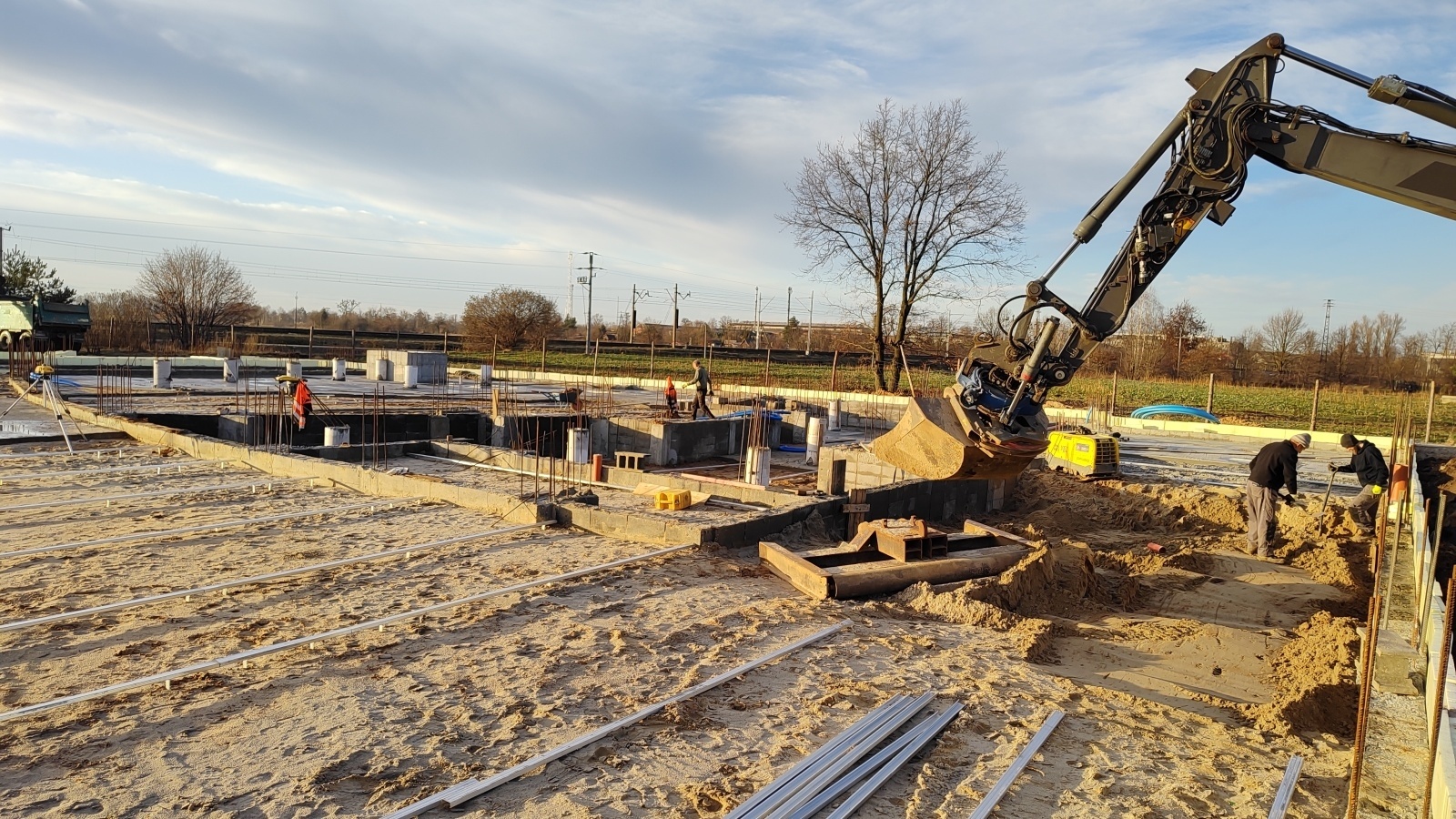

2022

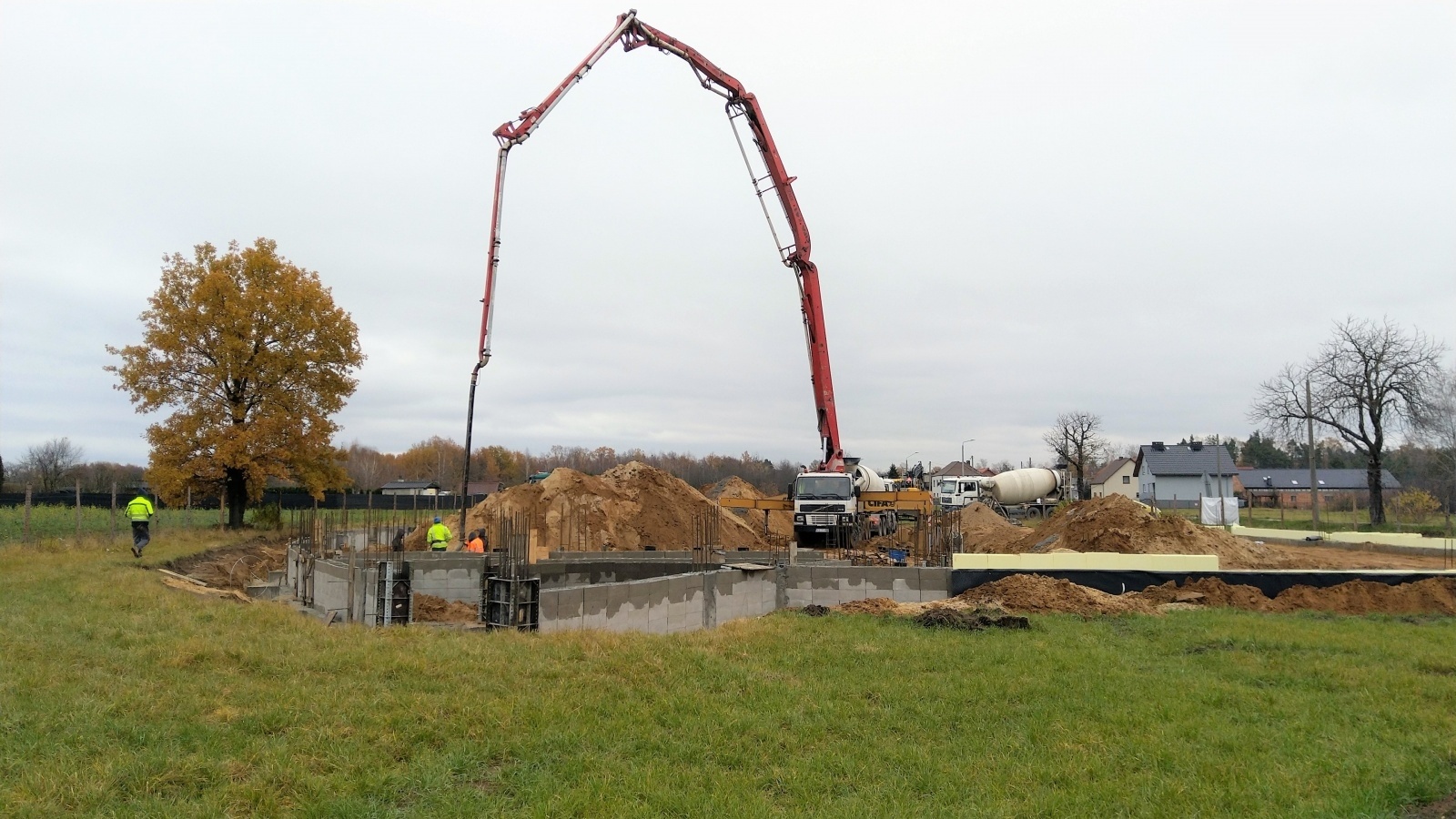

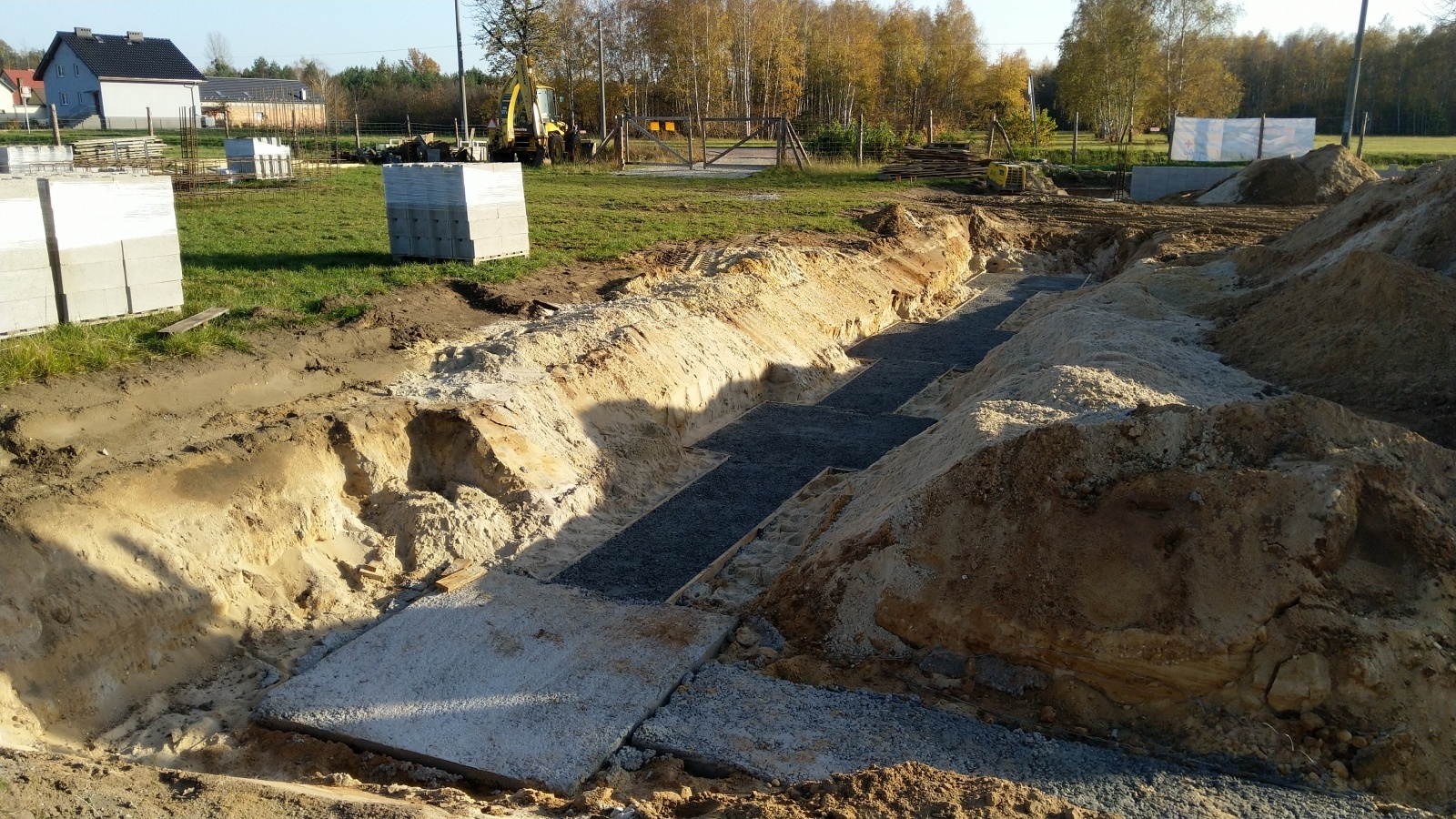

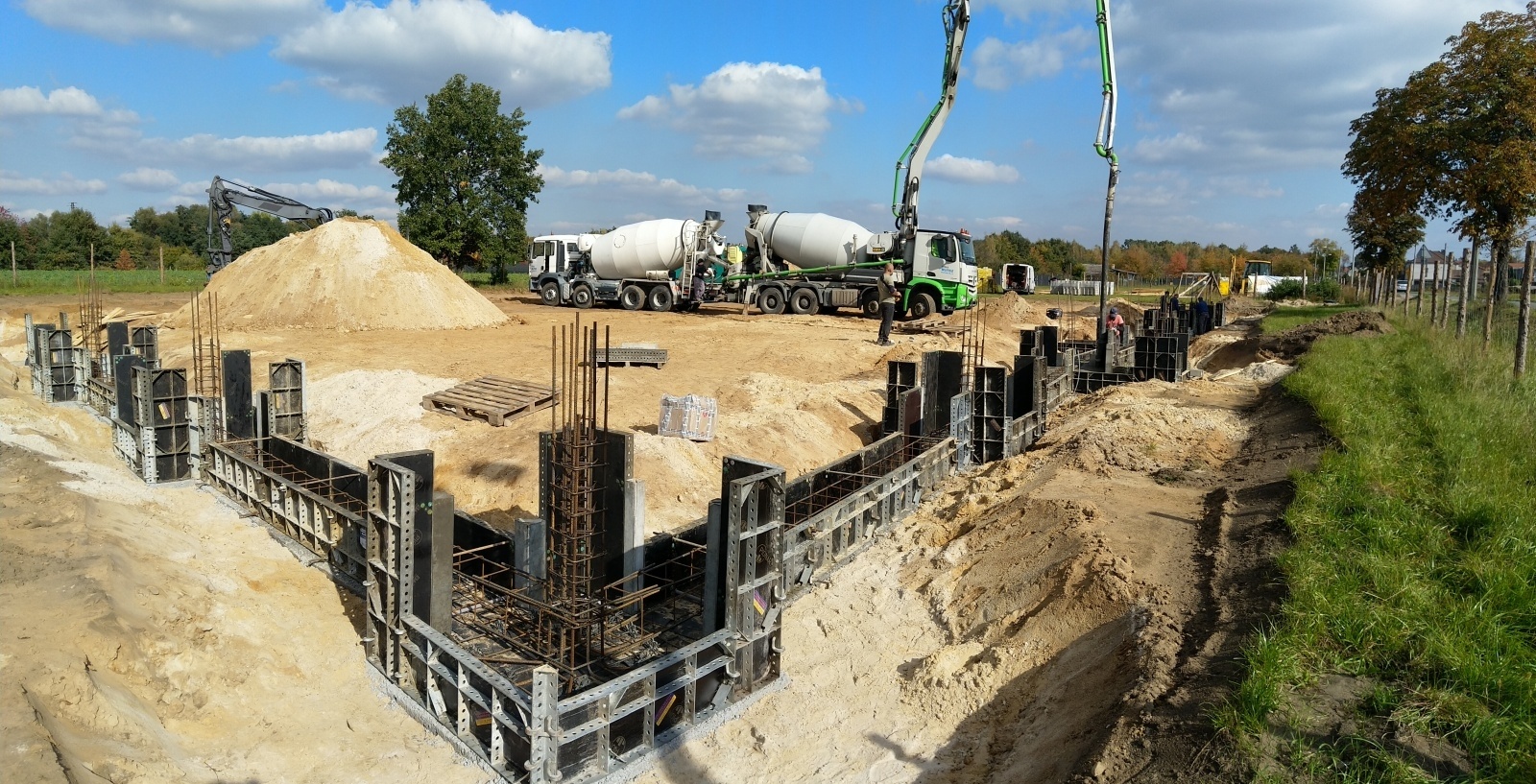

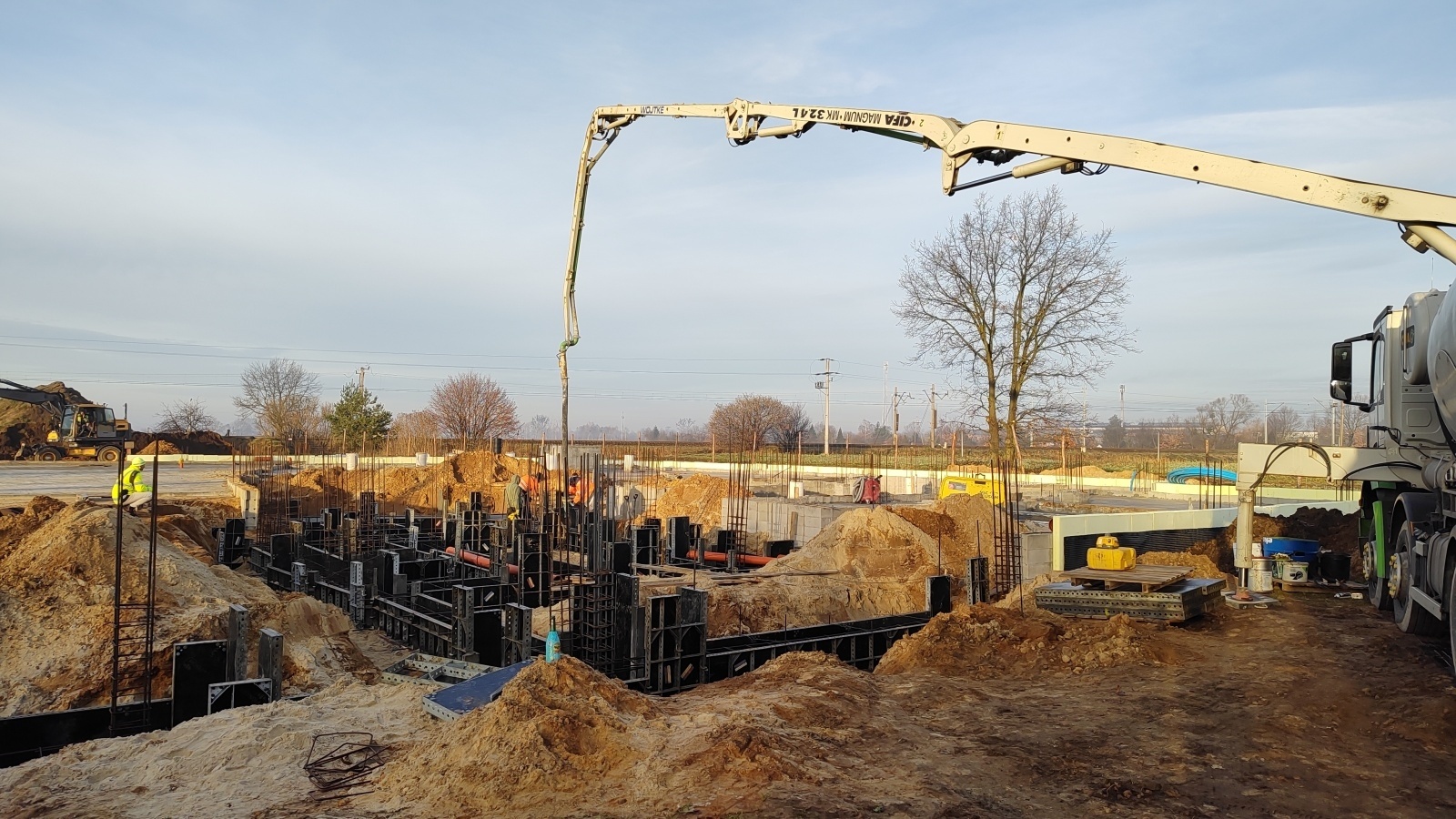

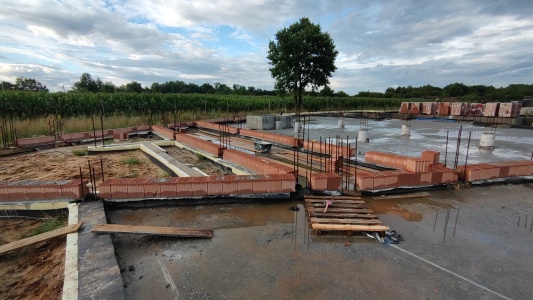

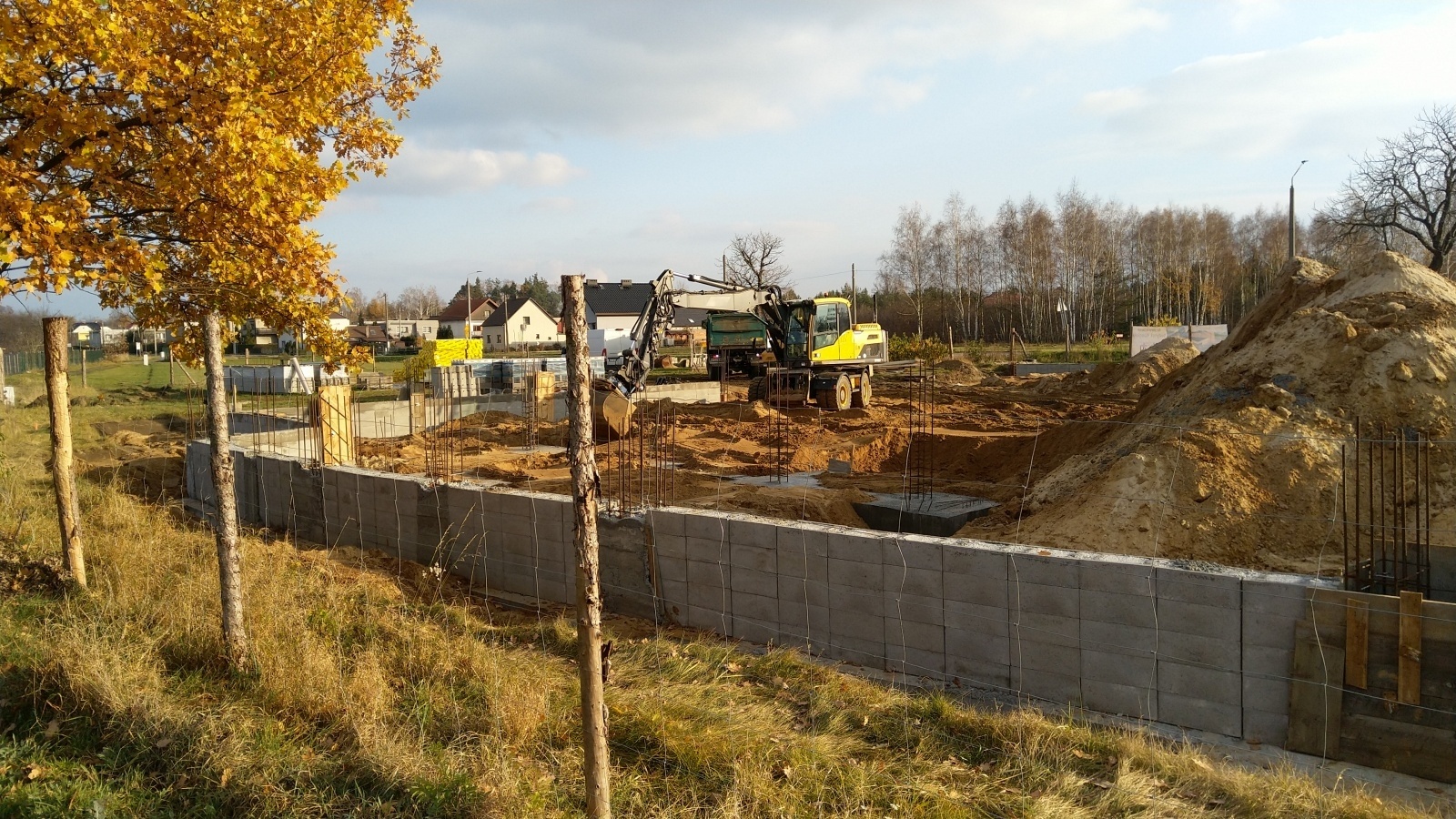

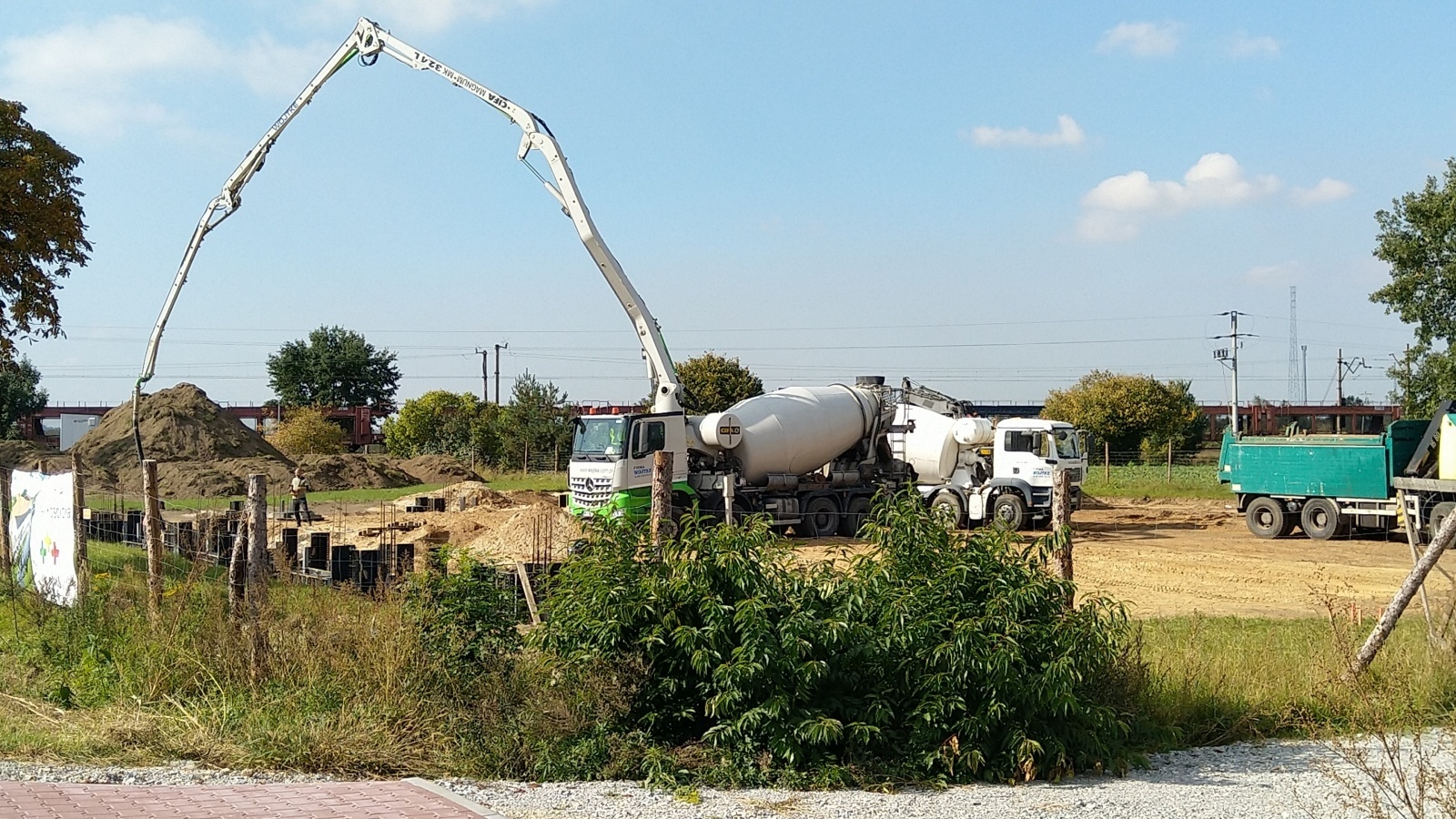

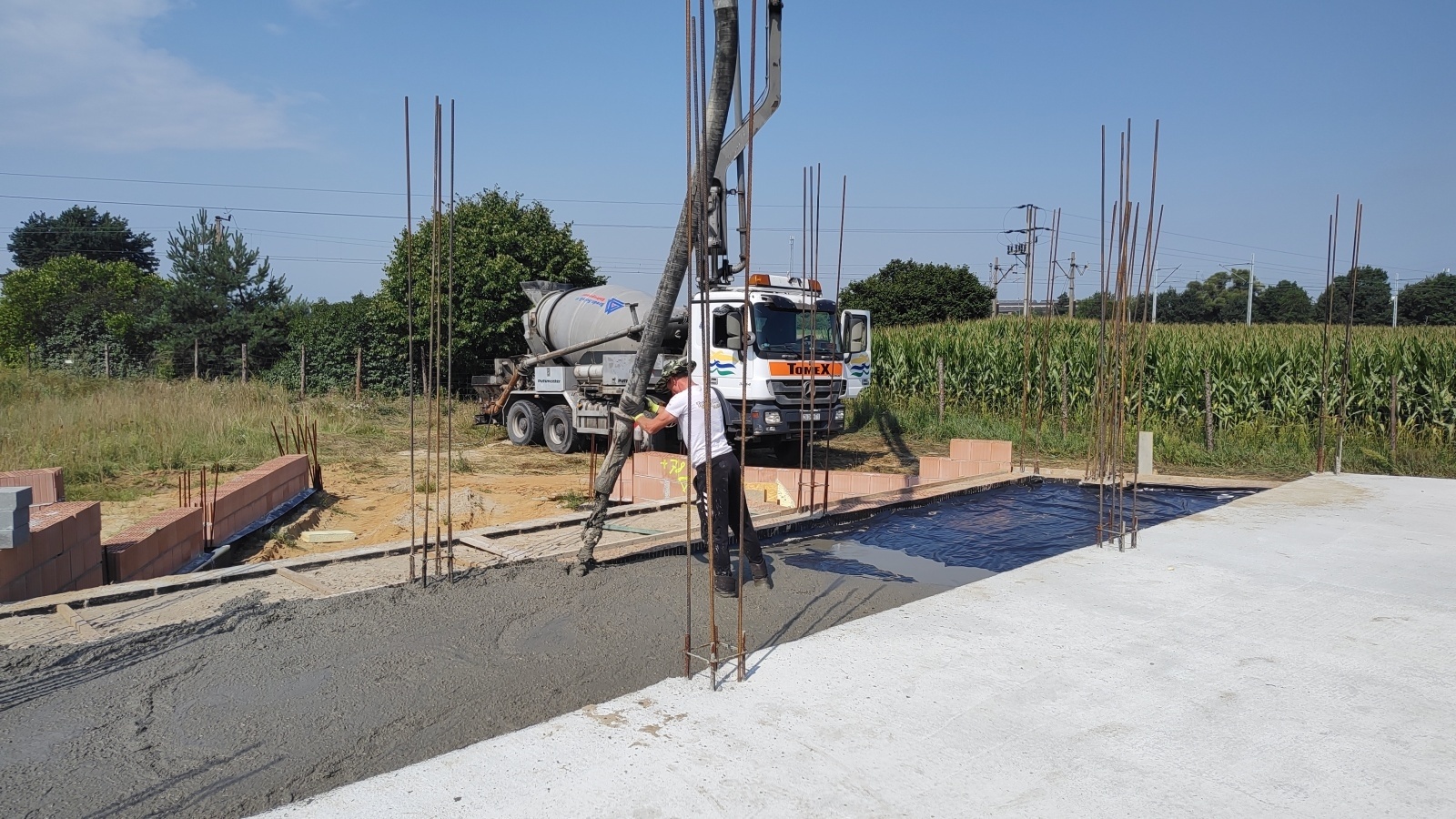

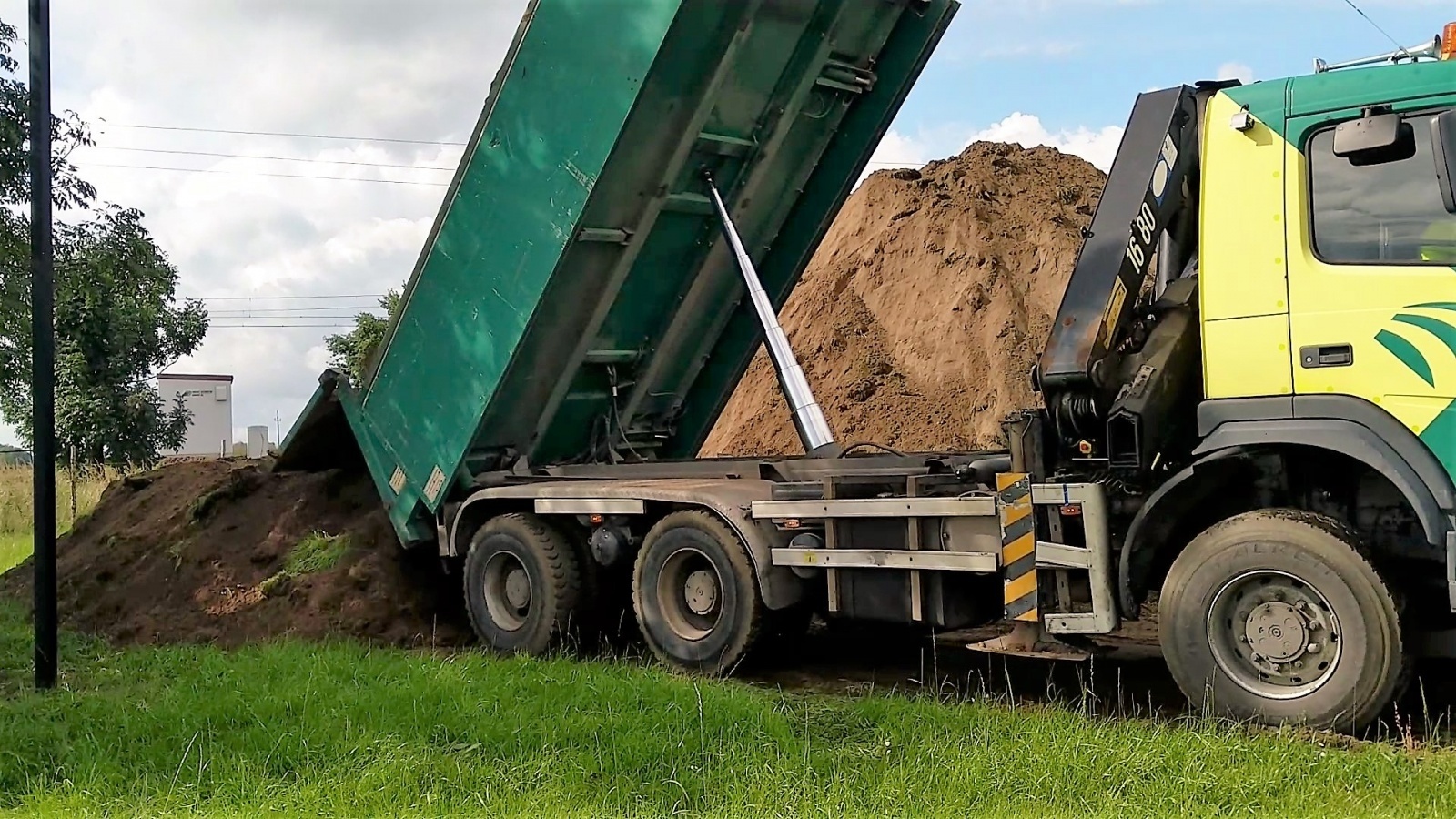

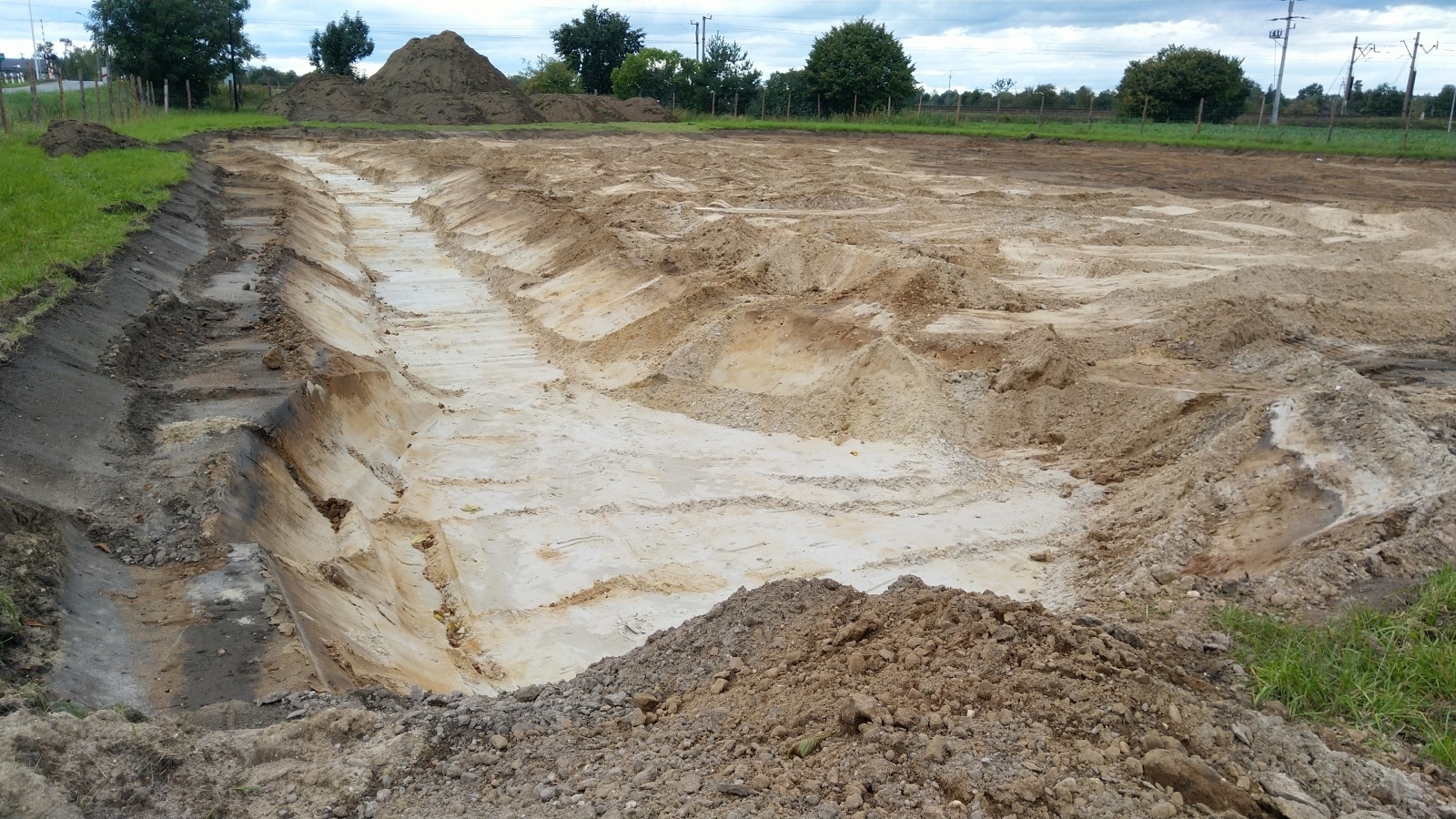

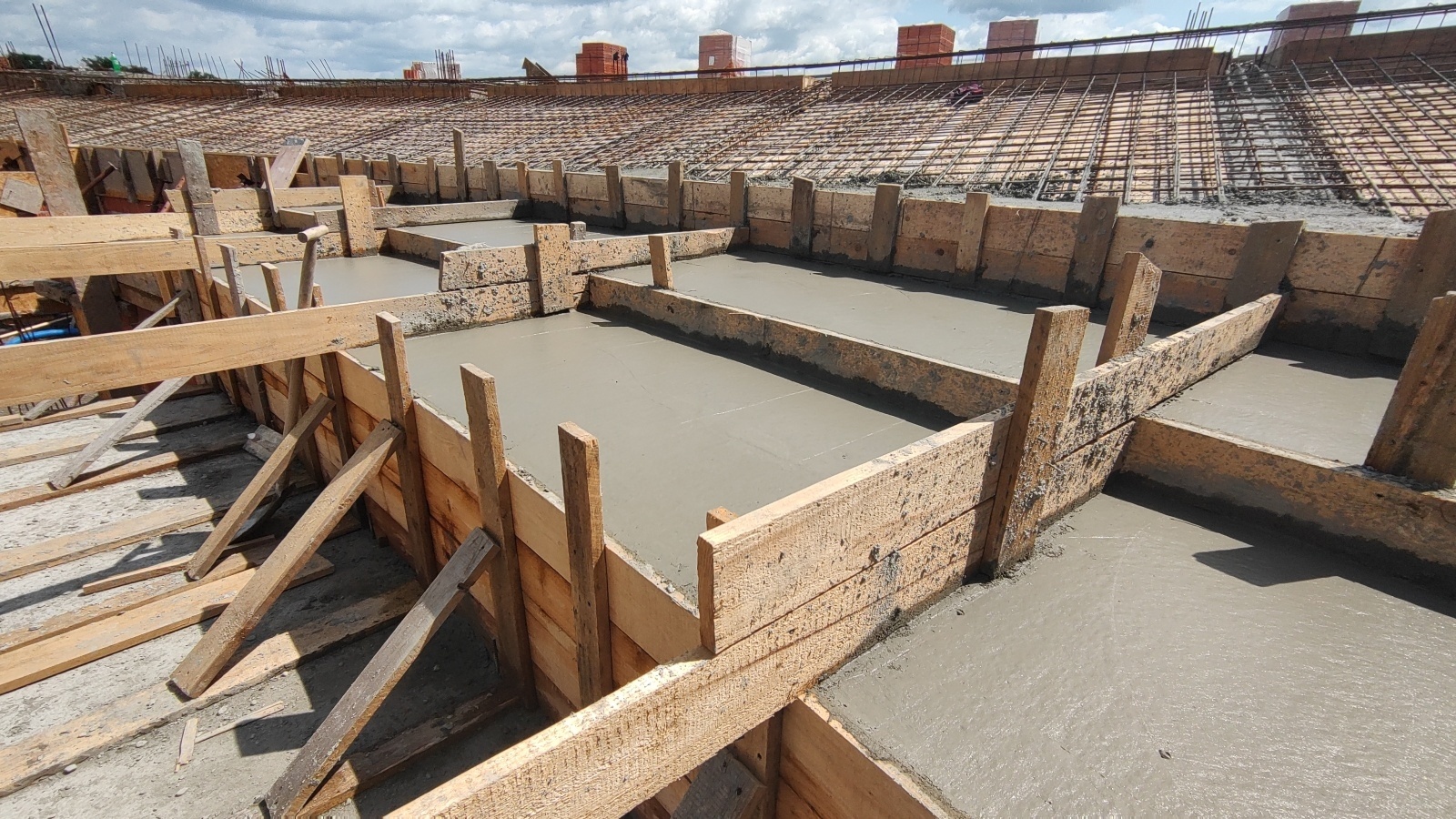

Zalewanie fundamentów

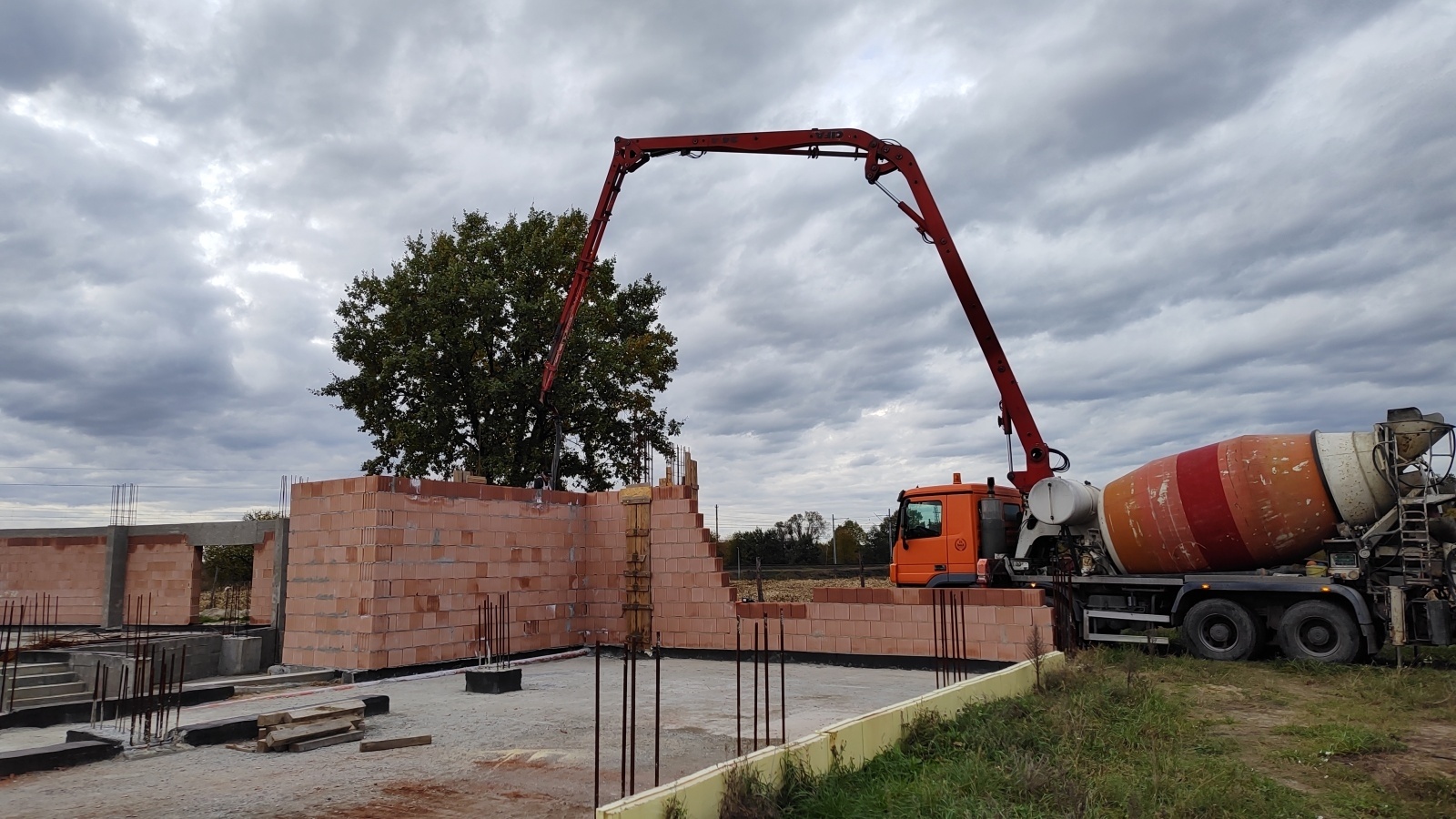

Stopy, ławy i ściany fundamentowe od strony południowej i zachodniej budynku zostały wylane. Prace idą pełną parą!

wrzesień
2022

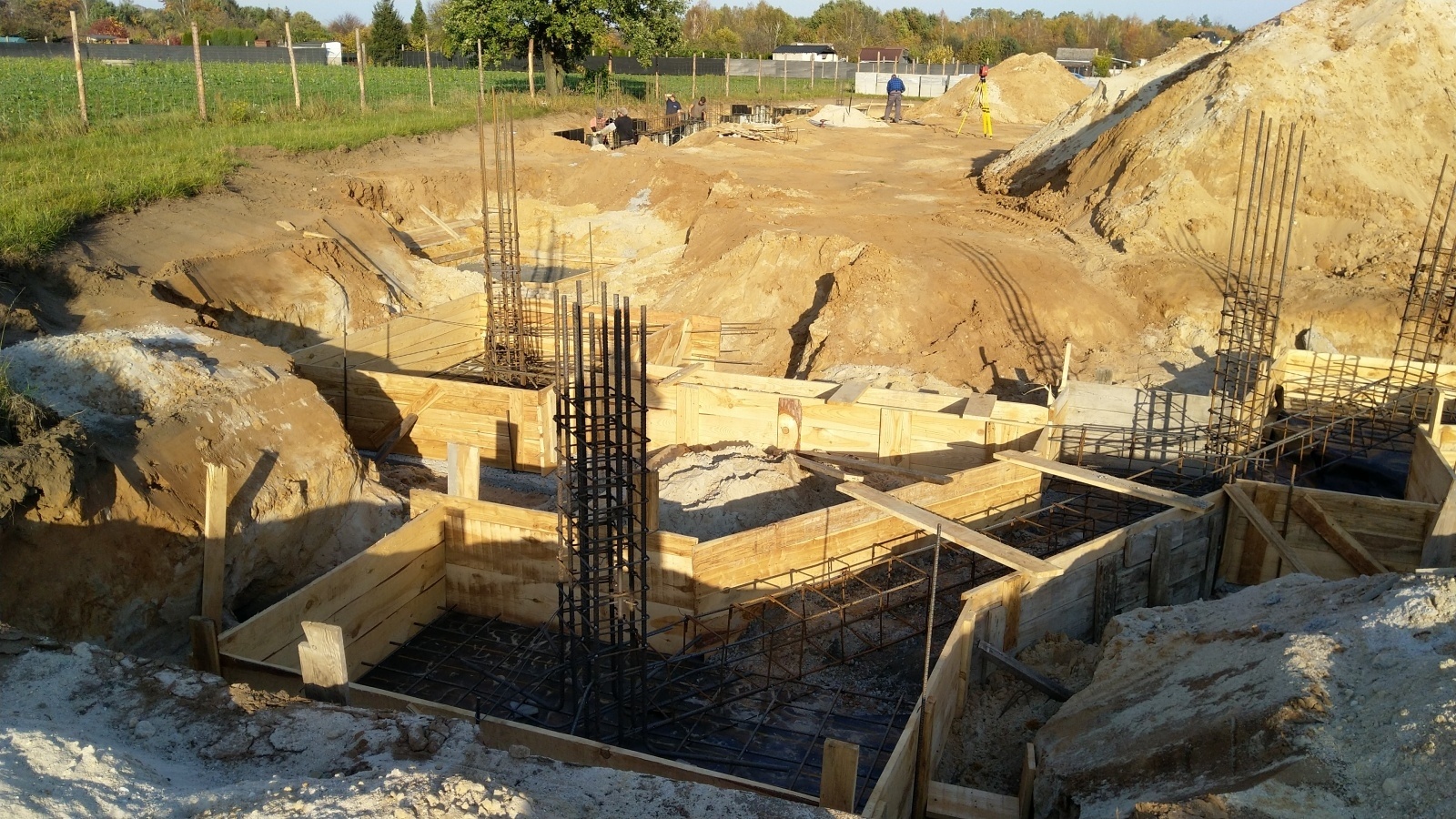

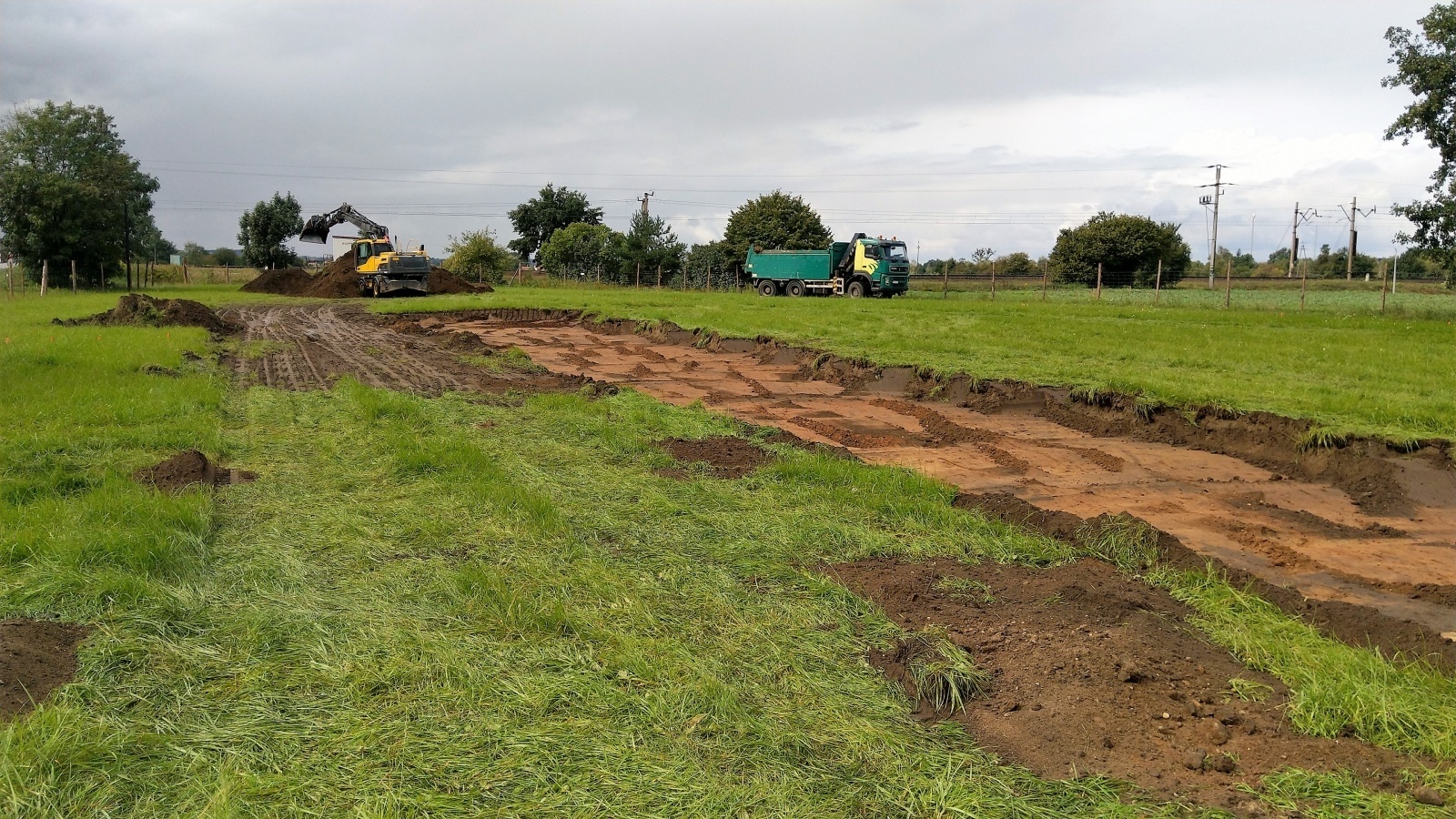

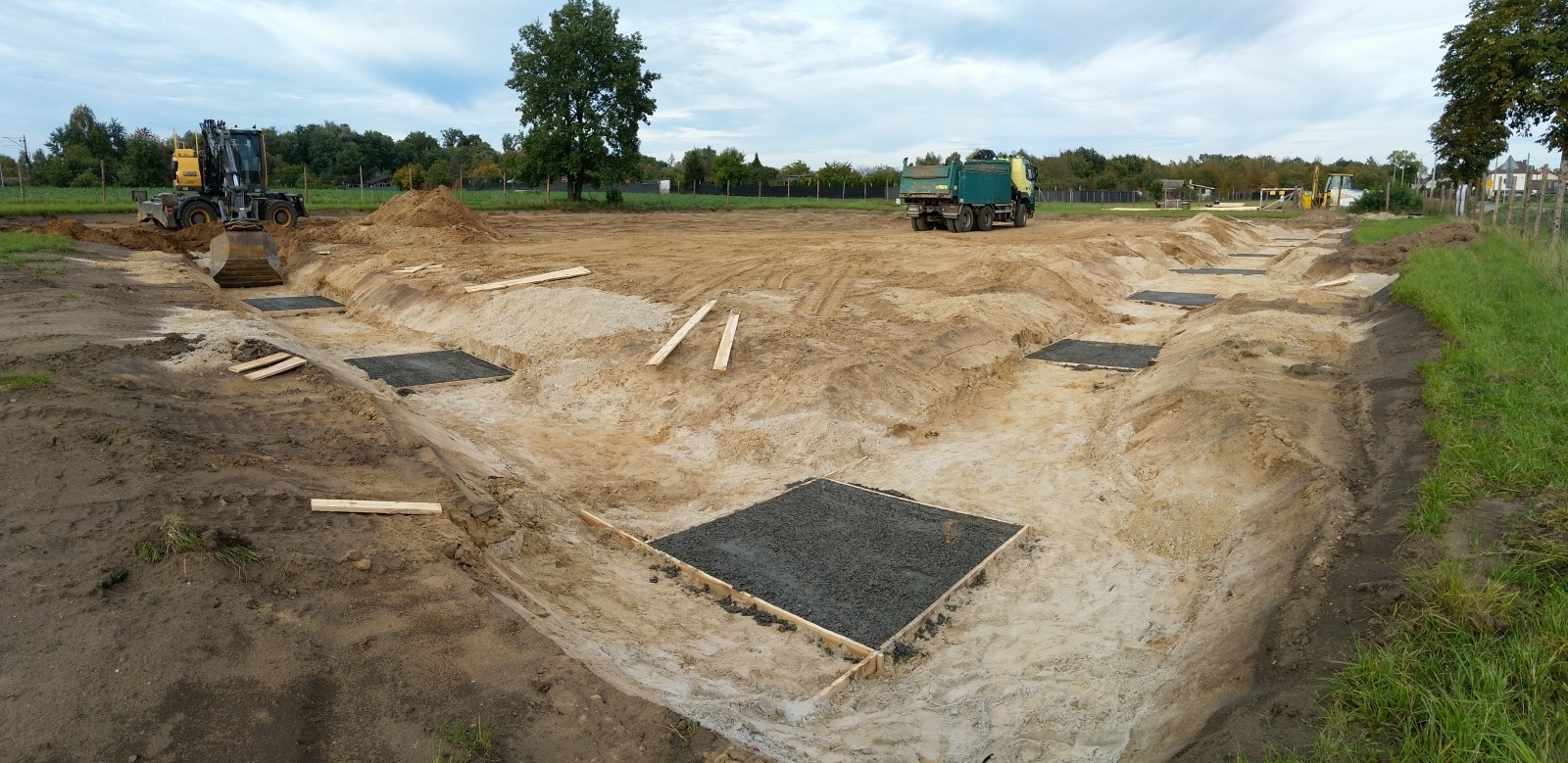

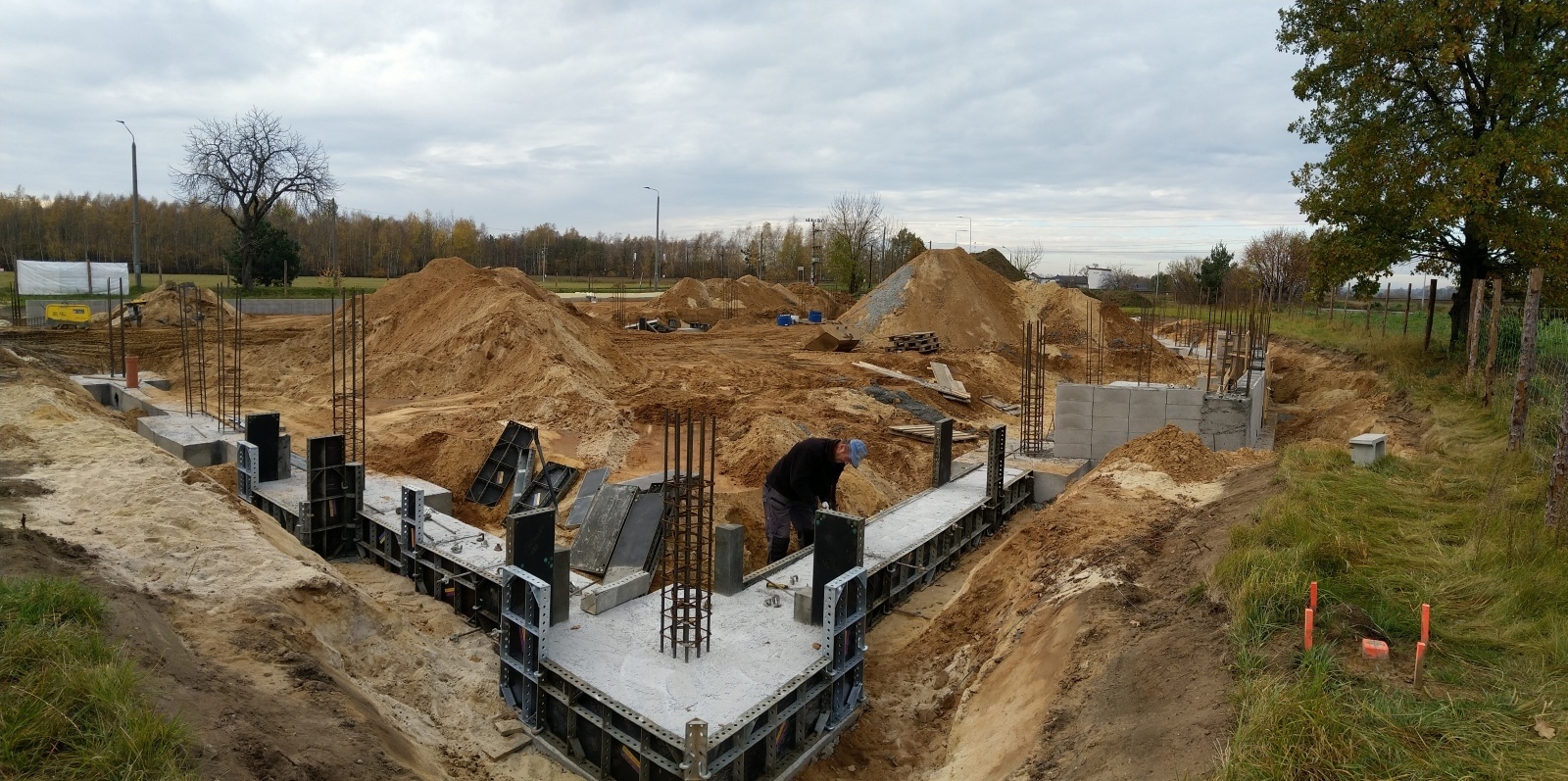

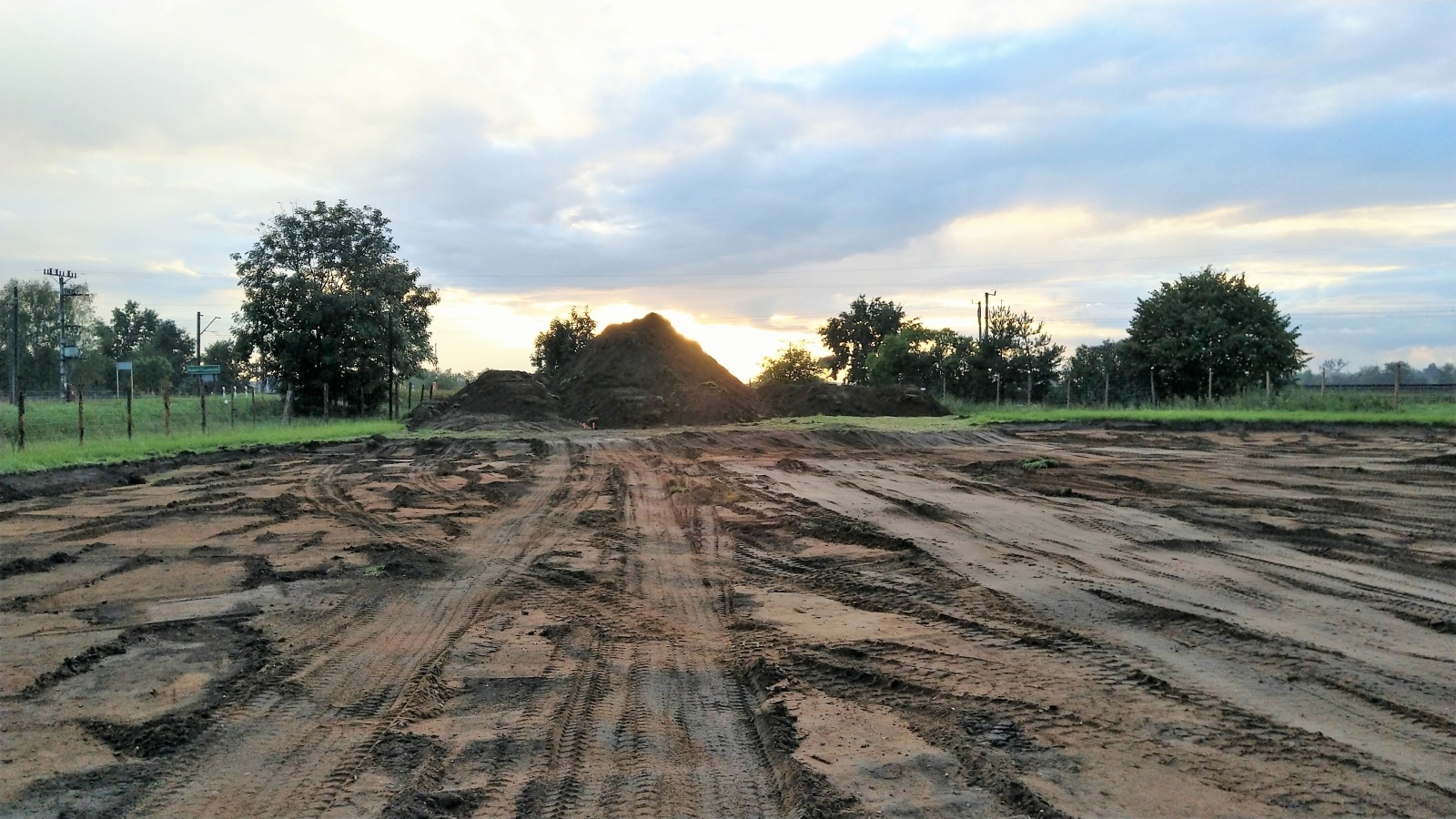

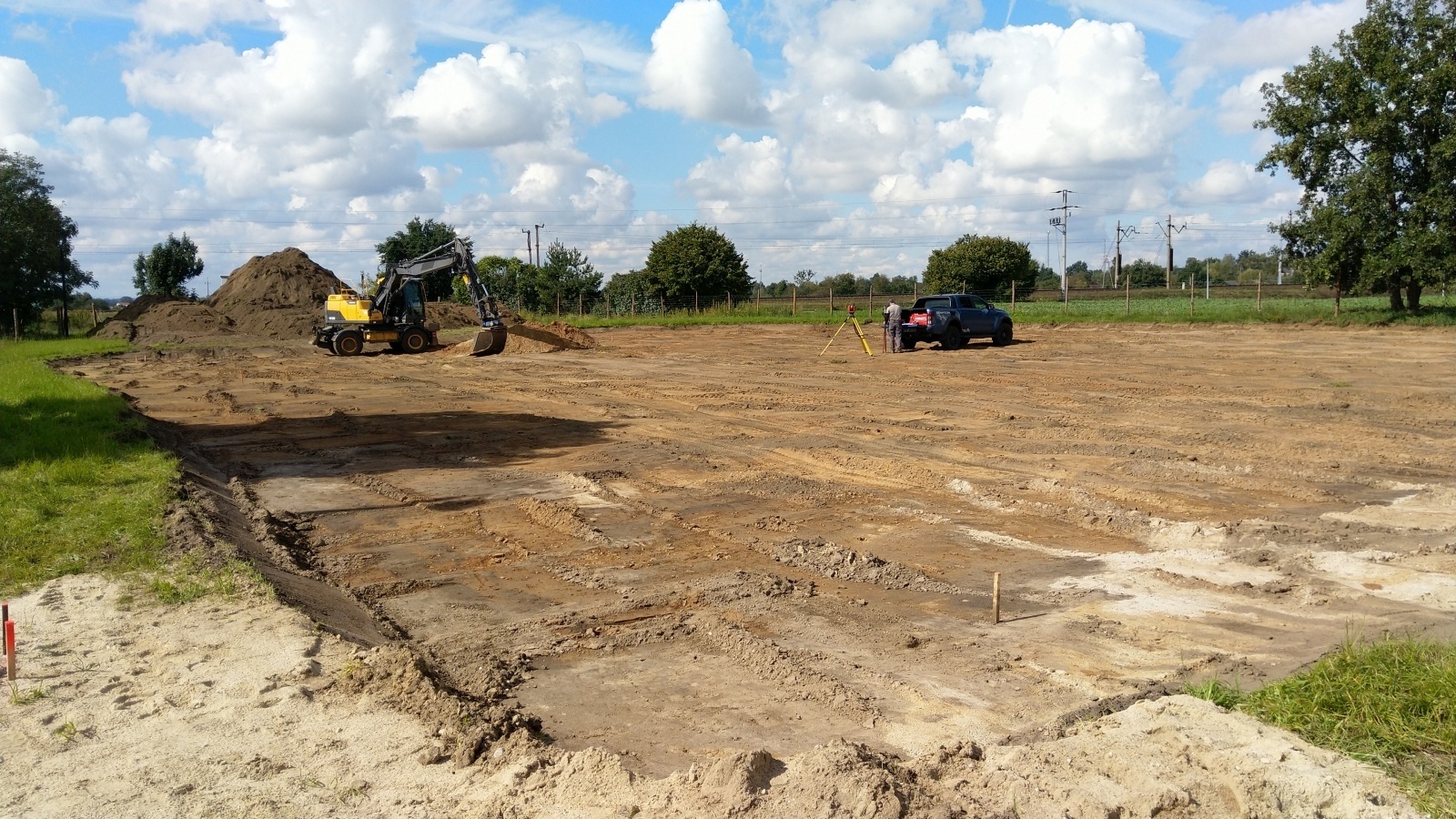

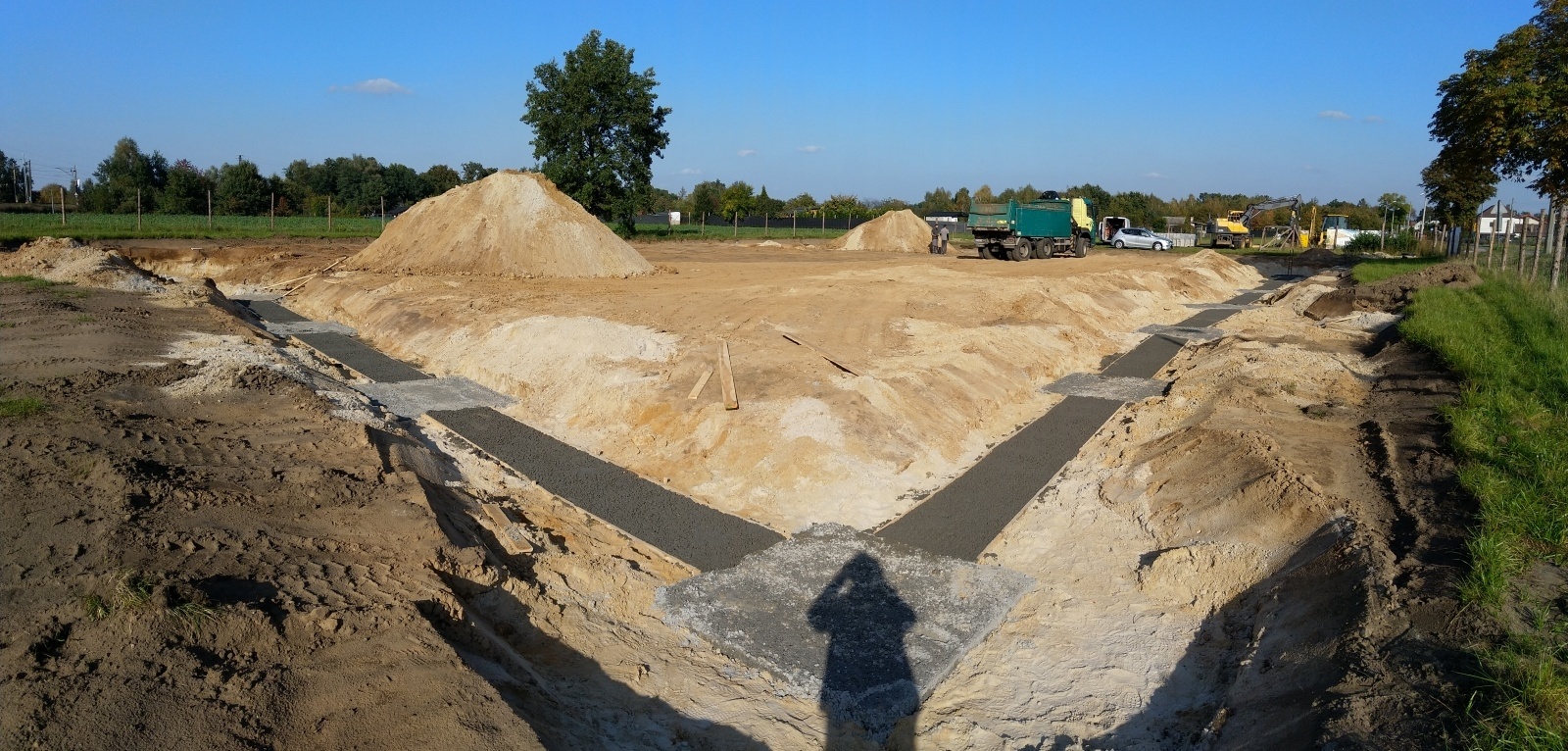

Budowa fundamentów

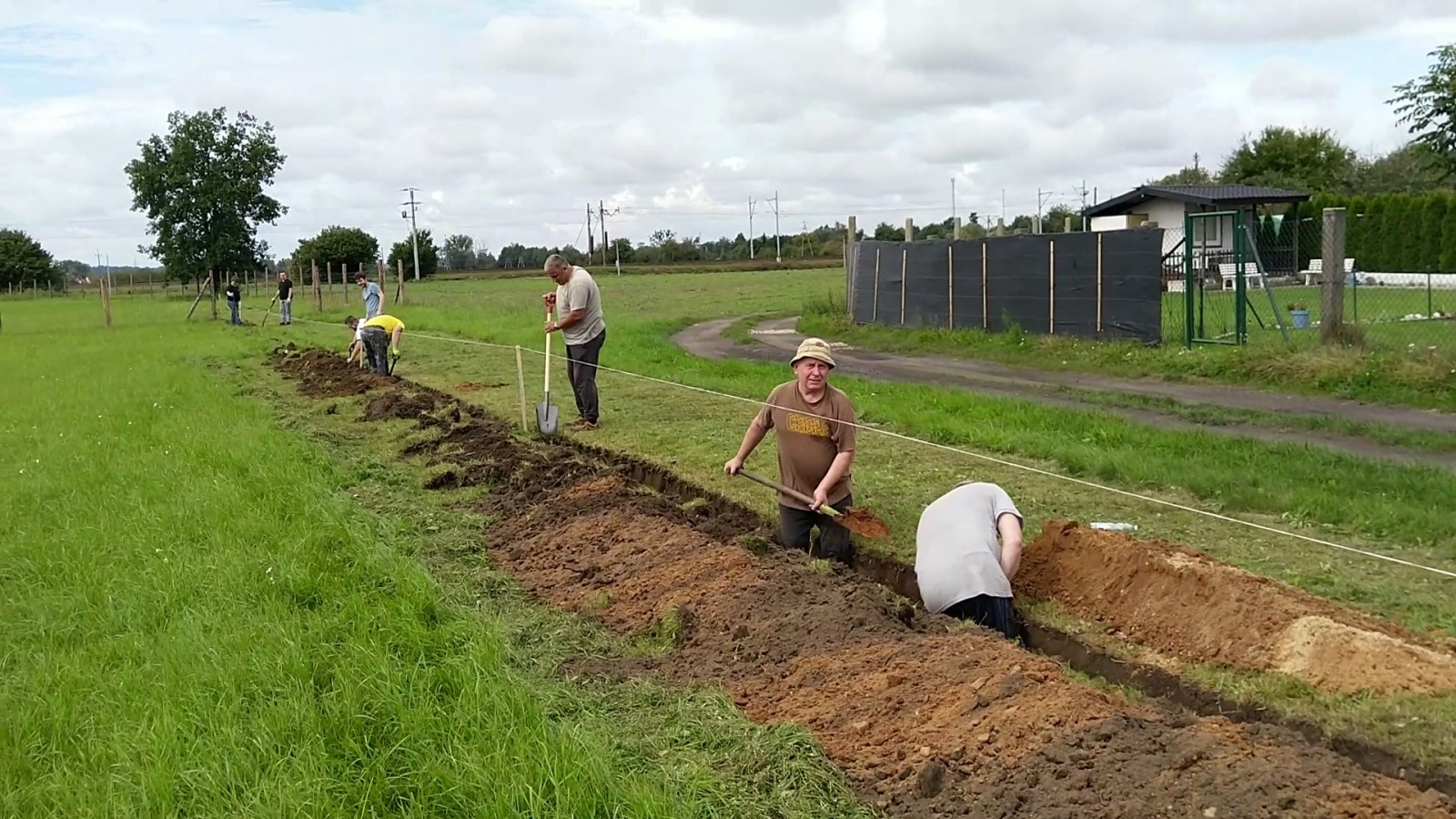

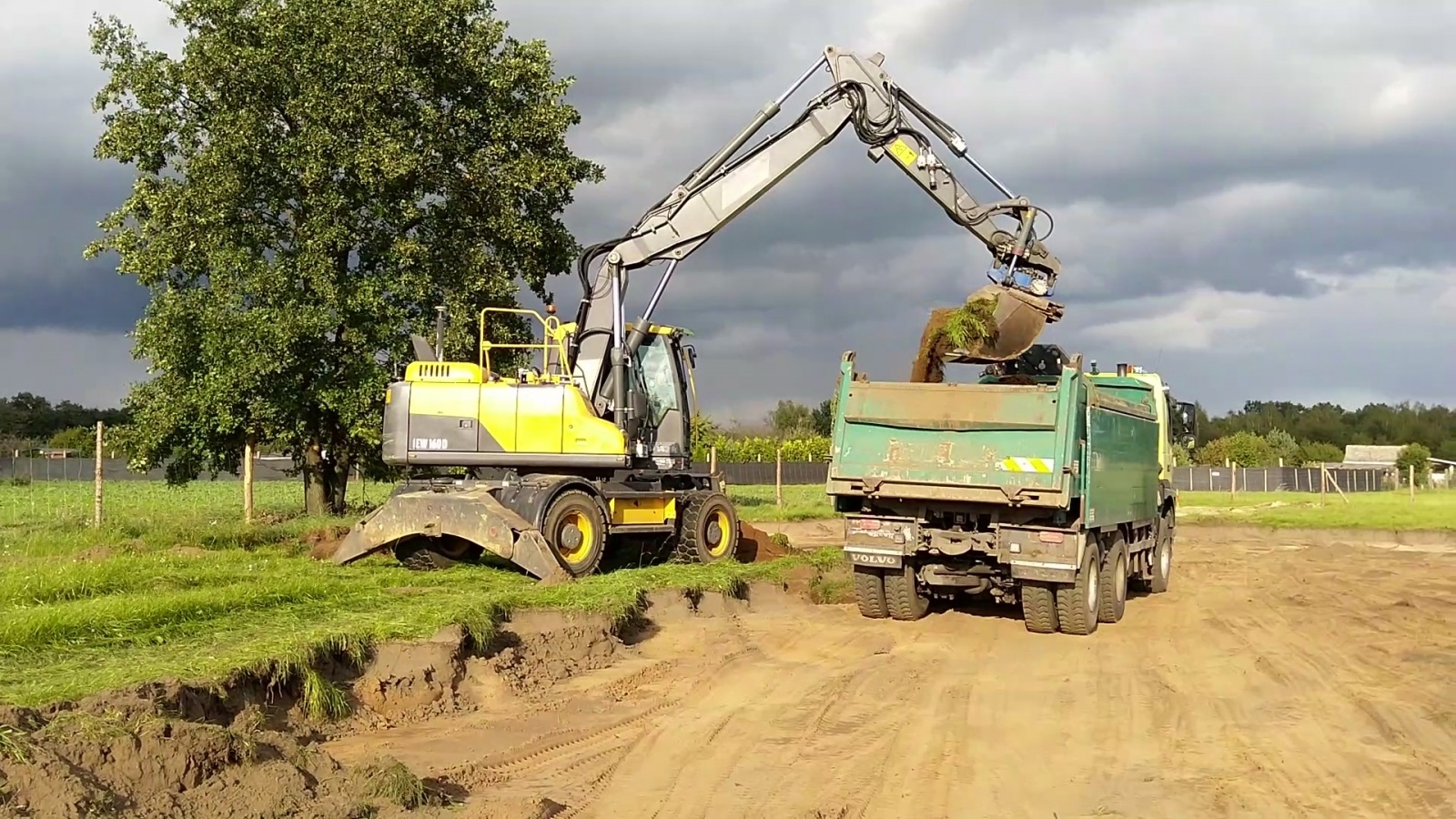

Firma WITAN z Żor rozpoczyna prace ziemne. Dzieje się!

wrzesień

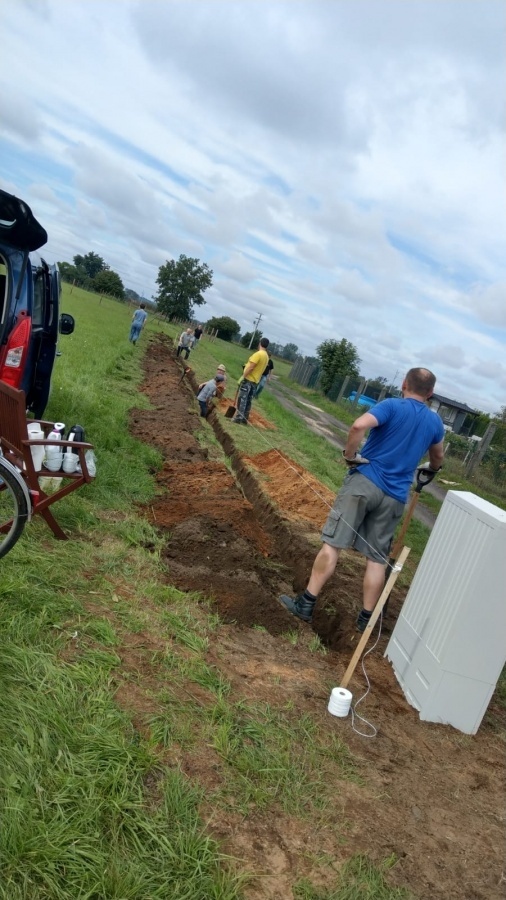

2022

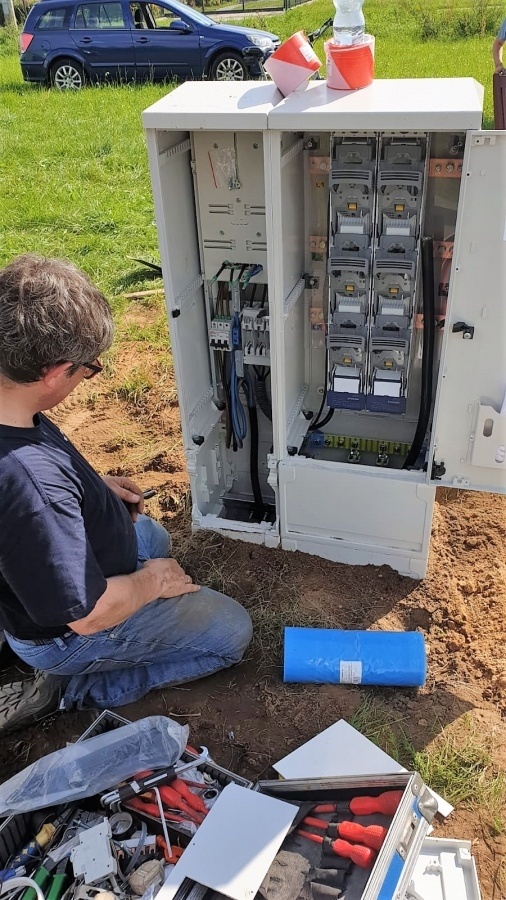

Wykonanie przyłącza energetycznego

czyli ... kabel, który łączy ludzi 😊

czerwiec
2022

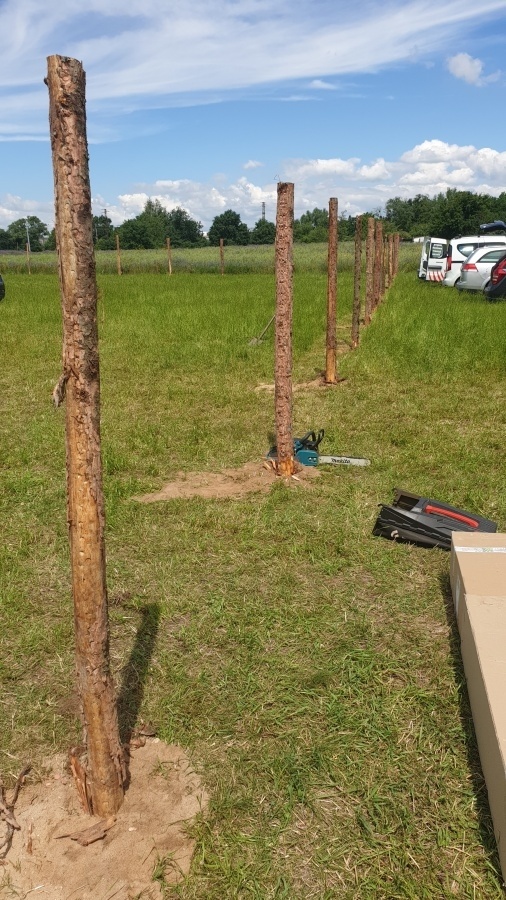

Budowa ogrodzenia

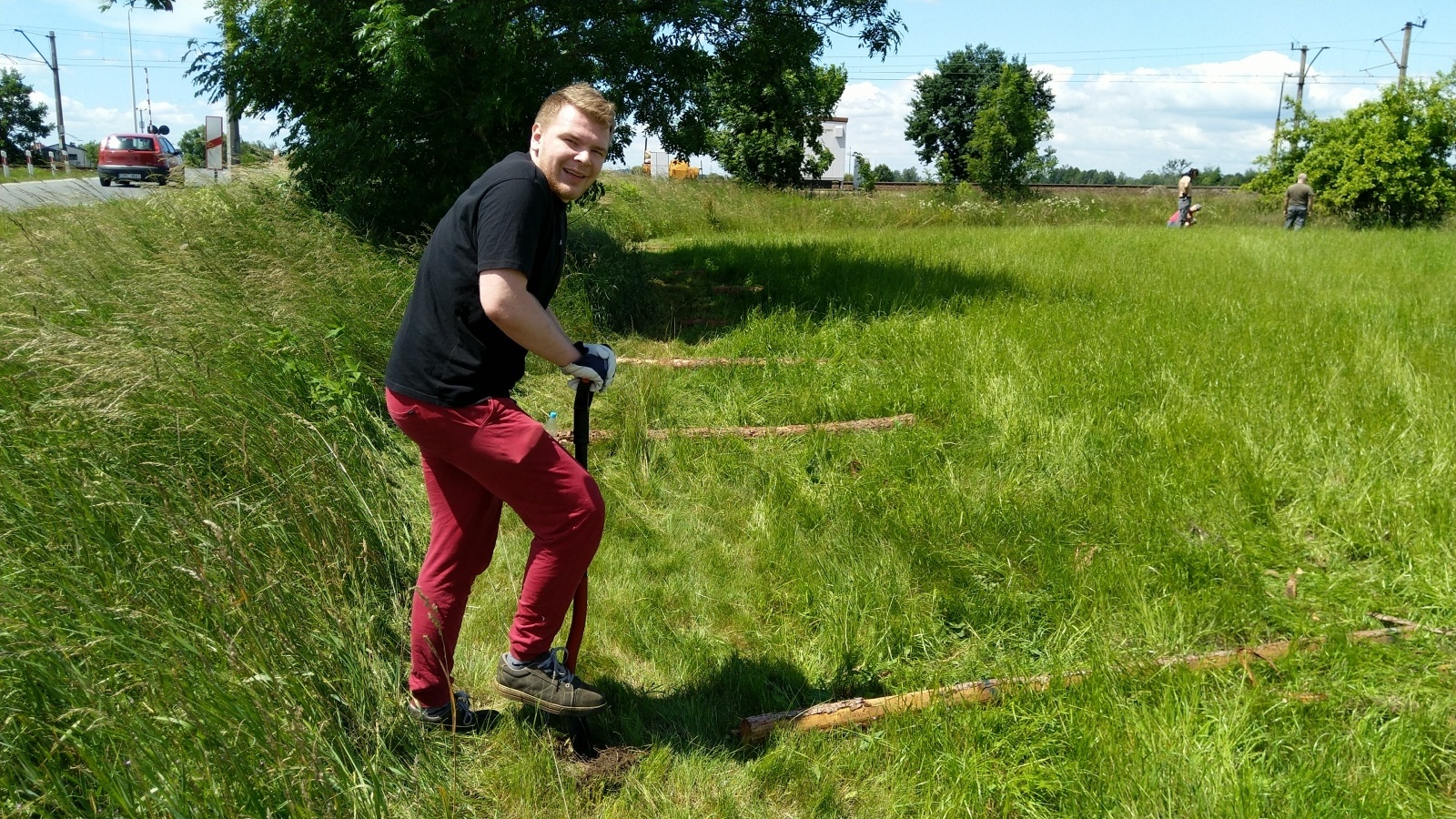

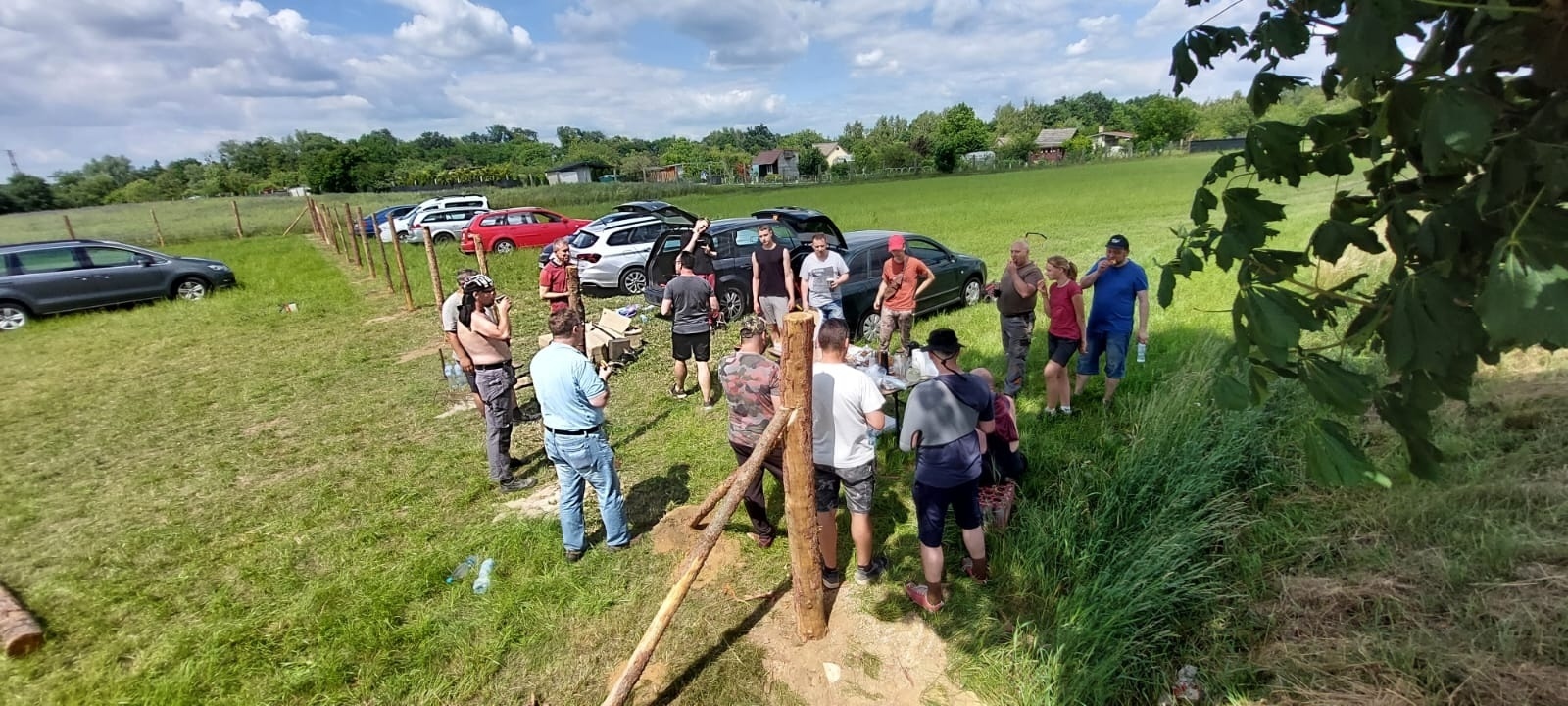

Własnymi męskimi siłami wykonujemy tymczasowe ogrodzenie. Pasji i chęci do pracy nam nie brakuje :-))

czerwiec

2022

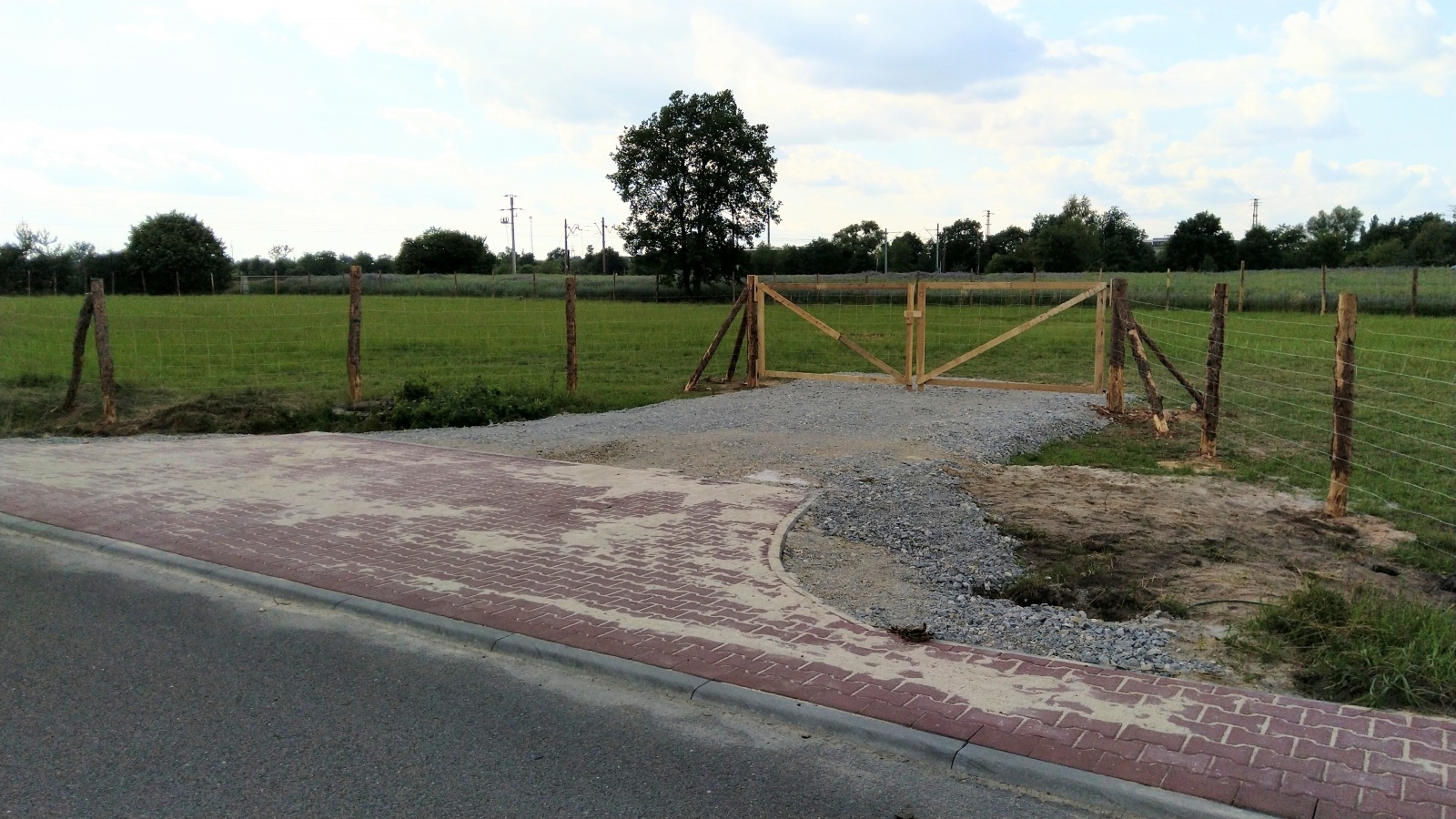

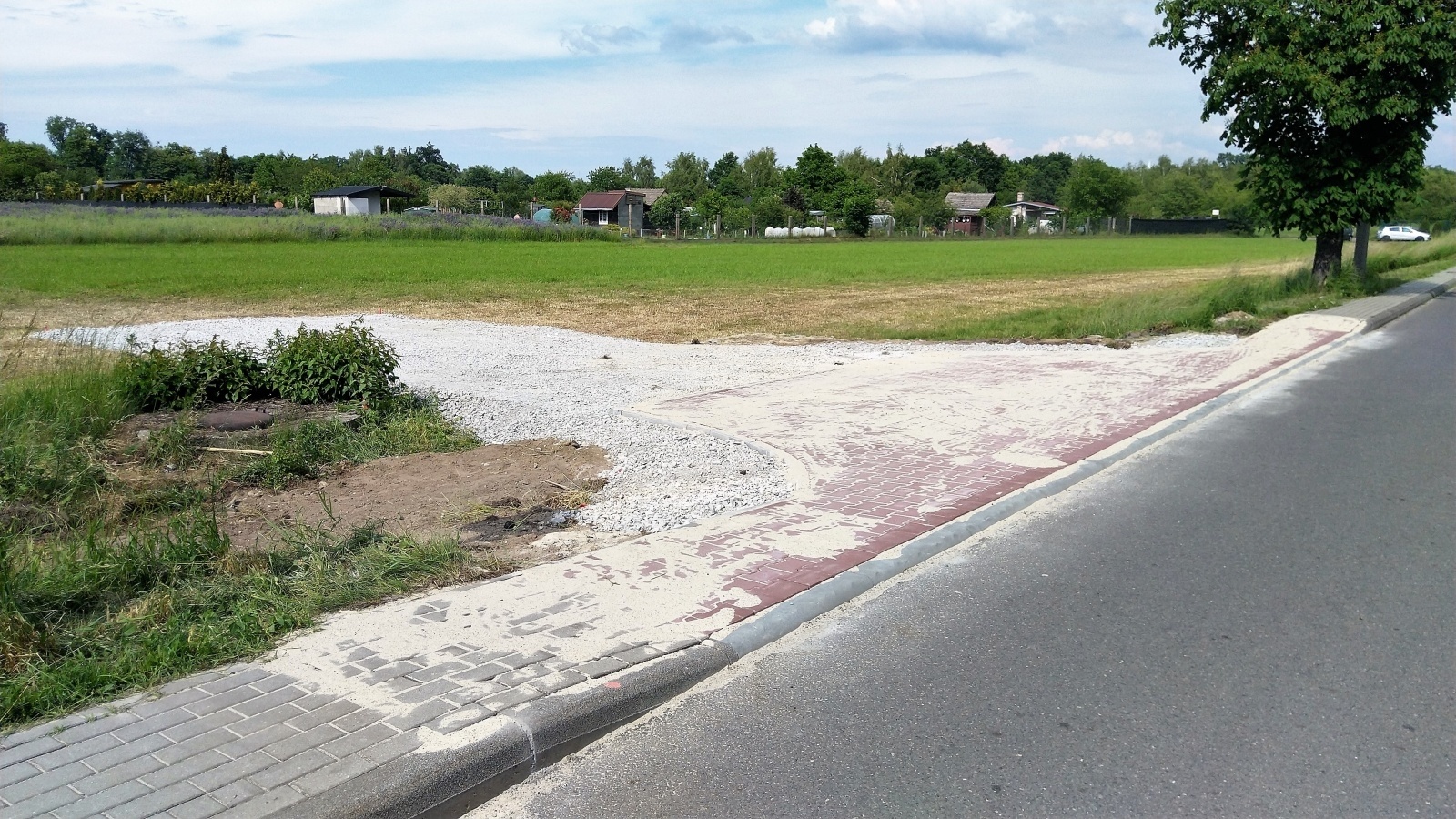

Budowa wjazdu

Firma FRB wykonuje zjazd z głównej drogi na działkę.

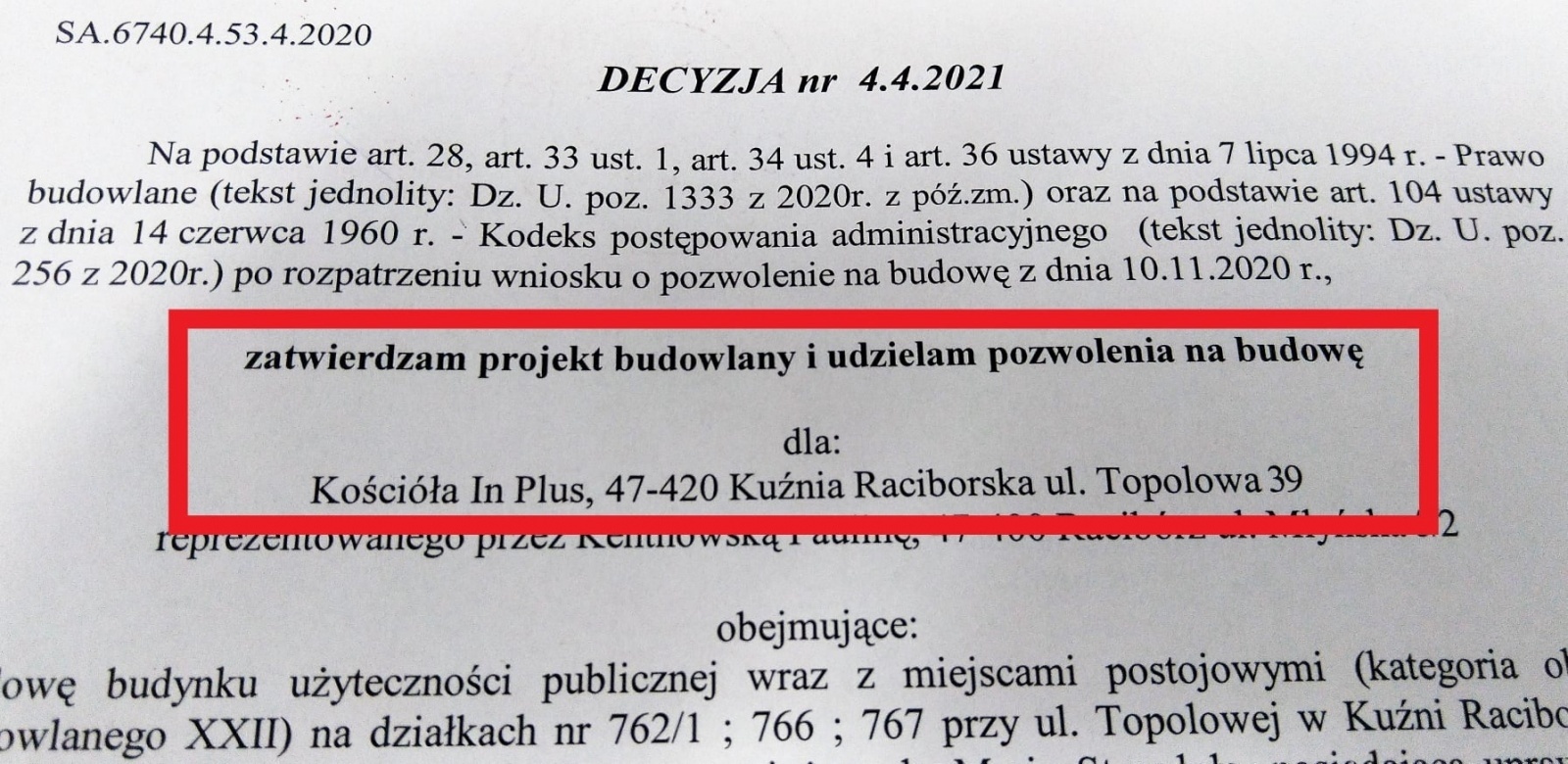

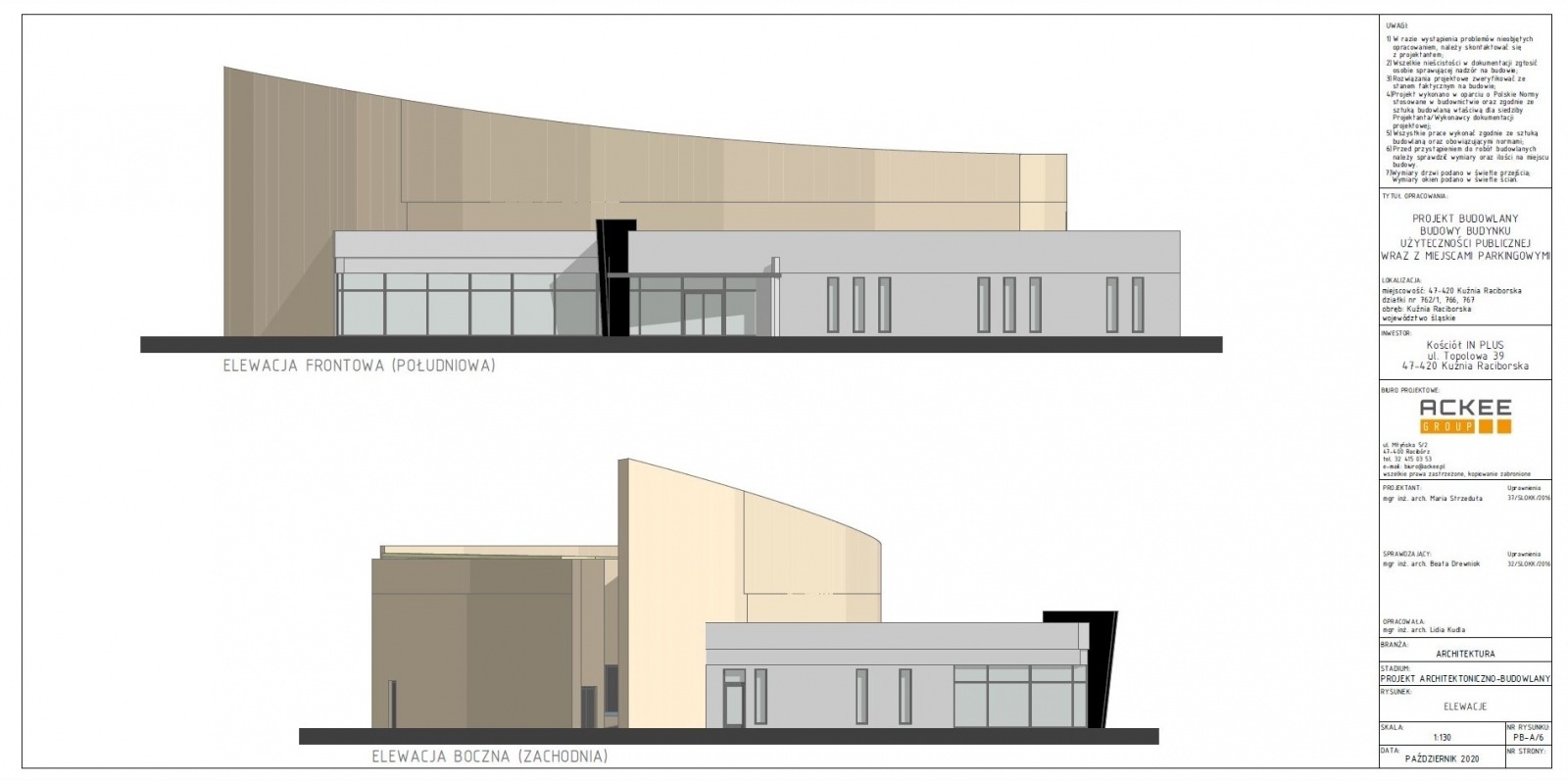

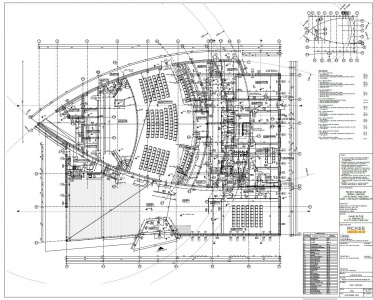

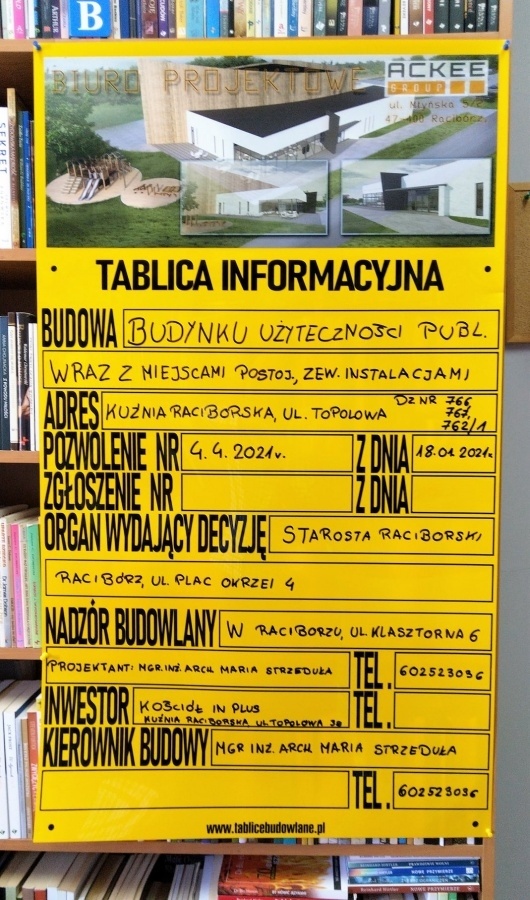

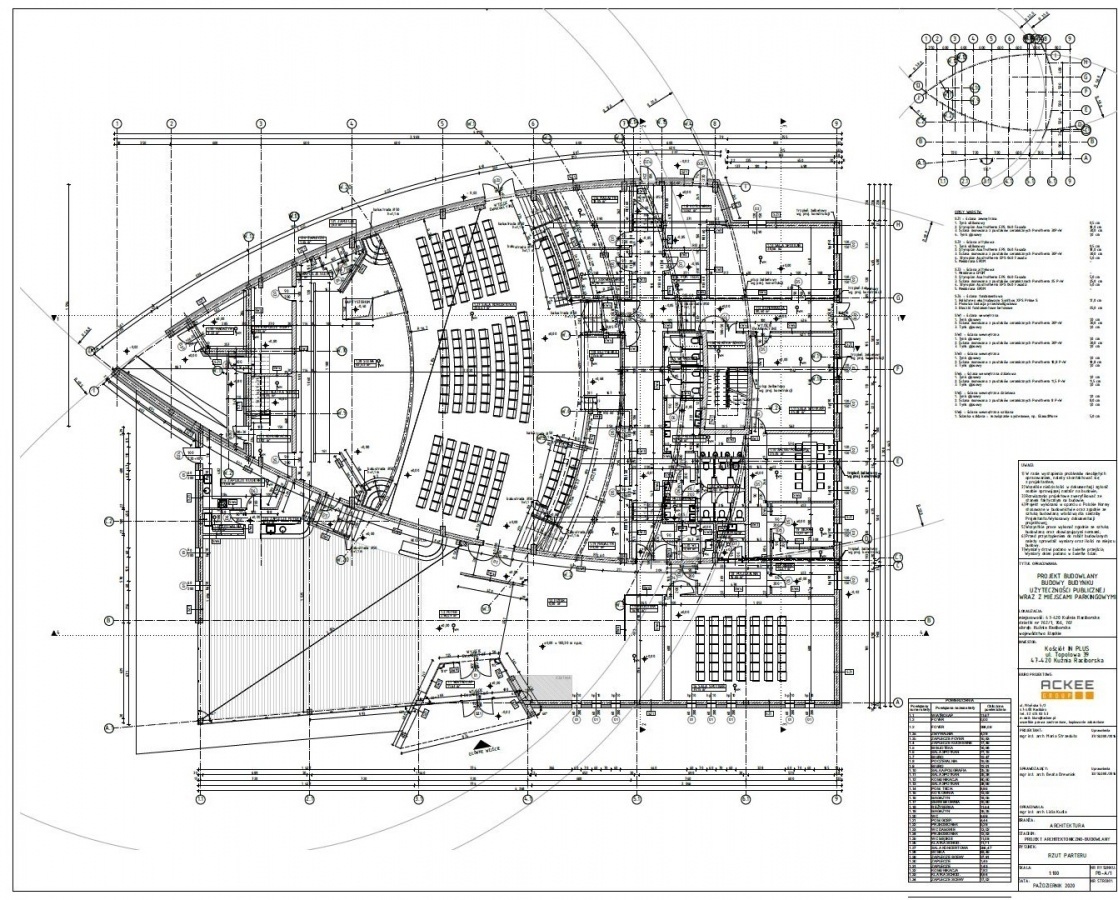

2021Projekt budowy

Wykonany został projekt budowlany przez Biuro Projektowe ACKEE z Raciborza. Mamy komplet dokumentacji i co najważniejsze pozwolenie na budowę.

2018Zakup ziemi

Po rocznych staraniach zakupiliśmy od Urzędu Miasta działkę budowlaną.

Polityka prywatności

W ramach naszej strony stosujemy pliki cookies. Ich celem jest świadczenie usług na najwyższym poziomie, w tym również dostosowanych do Twoich indywidualnych potrzeb. Korzystanie z witryny bez zmiany ustawień przeglądarki dotyczących cookies oznacza, że będą one umieszczane w Twoim urządzeniu. W każdej chwili możesz dokonać zmiany ustawień przeglądarki dotyczących cookies.
